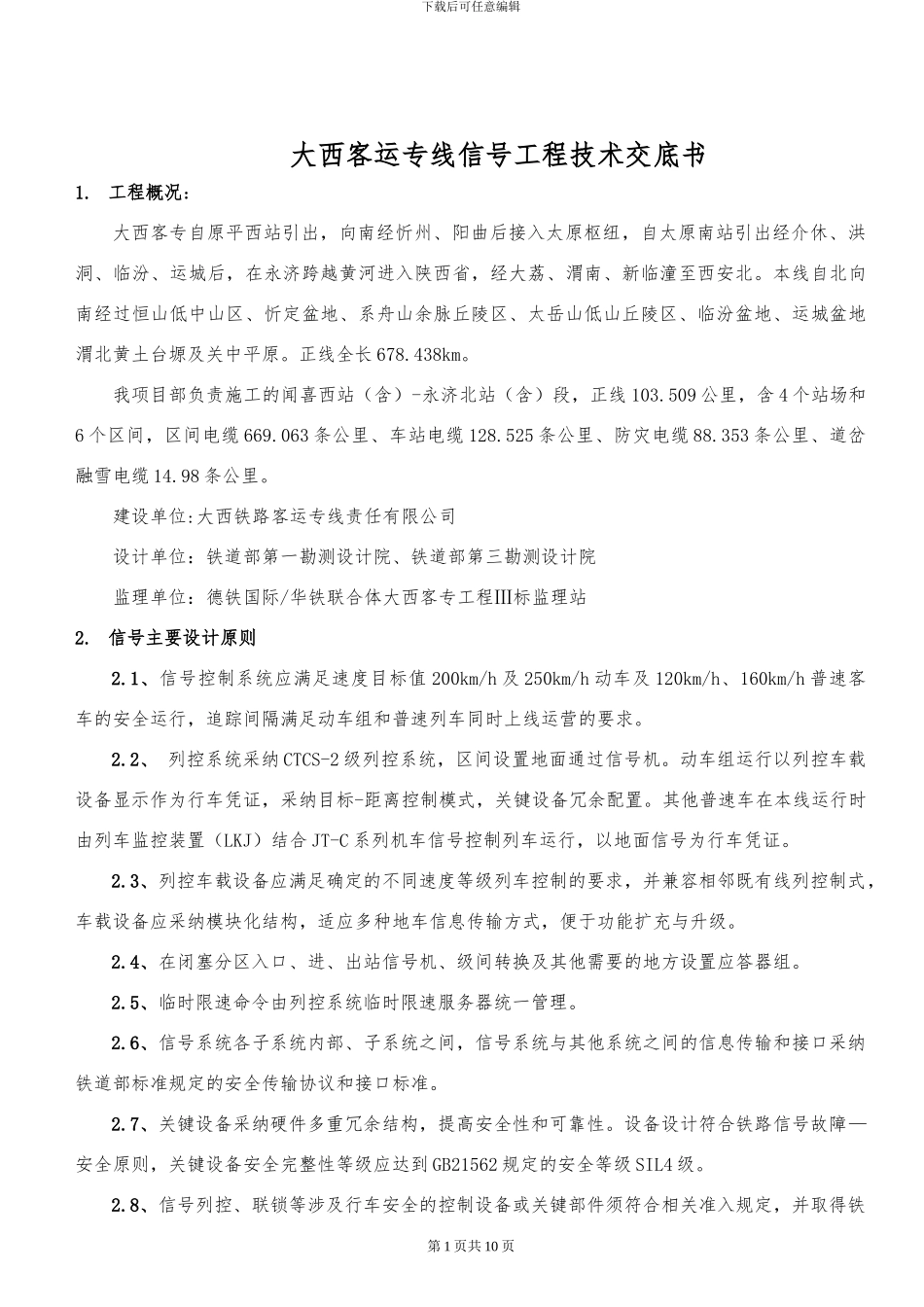

下载后可任意编辑大西客运专线信号工程技术交底书1
工程概况:大西客专自原平西站引出,向南经忻州、阳曲后接入太原枢纽,自太原南站引出经介休、洪洞、临汾、运城后,在永济跨越黄河进入陕西省,经大荔、渭南、新临潼至西安北
本线自北向南经过恒山低中山区、忻定盆地、系舟山余脉丘陵区、太岳山低山丘陵区、临汾盆地、运城盆地渭北黄土台塬及关中平原
正线全长 678
我项目部负责施工的闻喜西站(含)-永济北站(含)段,正线 103
509 公里,含 4 个站场和6 个区间,区间电缆 669
063 条公里、车站电缆 128
525 条公里、防灾电缆 88
353 条公里、道岔融雪电缆 14
98 条公里
建设单位:大西铁路客运专线责任有限公司设计单位:铁道部第一勘测设计院、铁道部第三勘测设计院监理单位:德铁国际/华铁联合体大西客专工程Ⅲ标监理站2
信号主要设计原则2
1、信号控制系统应满足速度目标值 200km/h 及 250km/h 动车及 120km/h、160km/h 普速客车的安全运行,追踪间隔满足动车组和普速列车同时上线运营的要求
2、 列控系统采纳 CTCS-2 级列控系统,区间设置地面通过信号机
动车组运行以列控车载设备显示作为行车凭证,采纳目标-距离控制模式,关键设备冗余配置
其他普速车在本线运行时由列车监控装置(LKJ)结合 JT-C 系列机车信号控制列车运行,以地面信号为行车凭证
3、列控车载设备应满足确定的不同速度等级列车控制的要求,并兼容相邻既有线列控制式,车载设备应采纳模块化结构,适应多种地车信息传输方式,便于功能扩充与升级
4、在闭塞分区入口、进、出站信号机、级间转换及其他需要的地方设置应答器组
5、临时限速命令由列控系统临时限速服务器统一管理
6、信号系统各子系统内部、子系统之间,信号系统与其他系统之间的信息传输和接口采纳铁道
