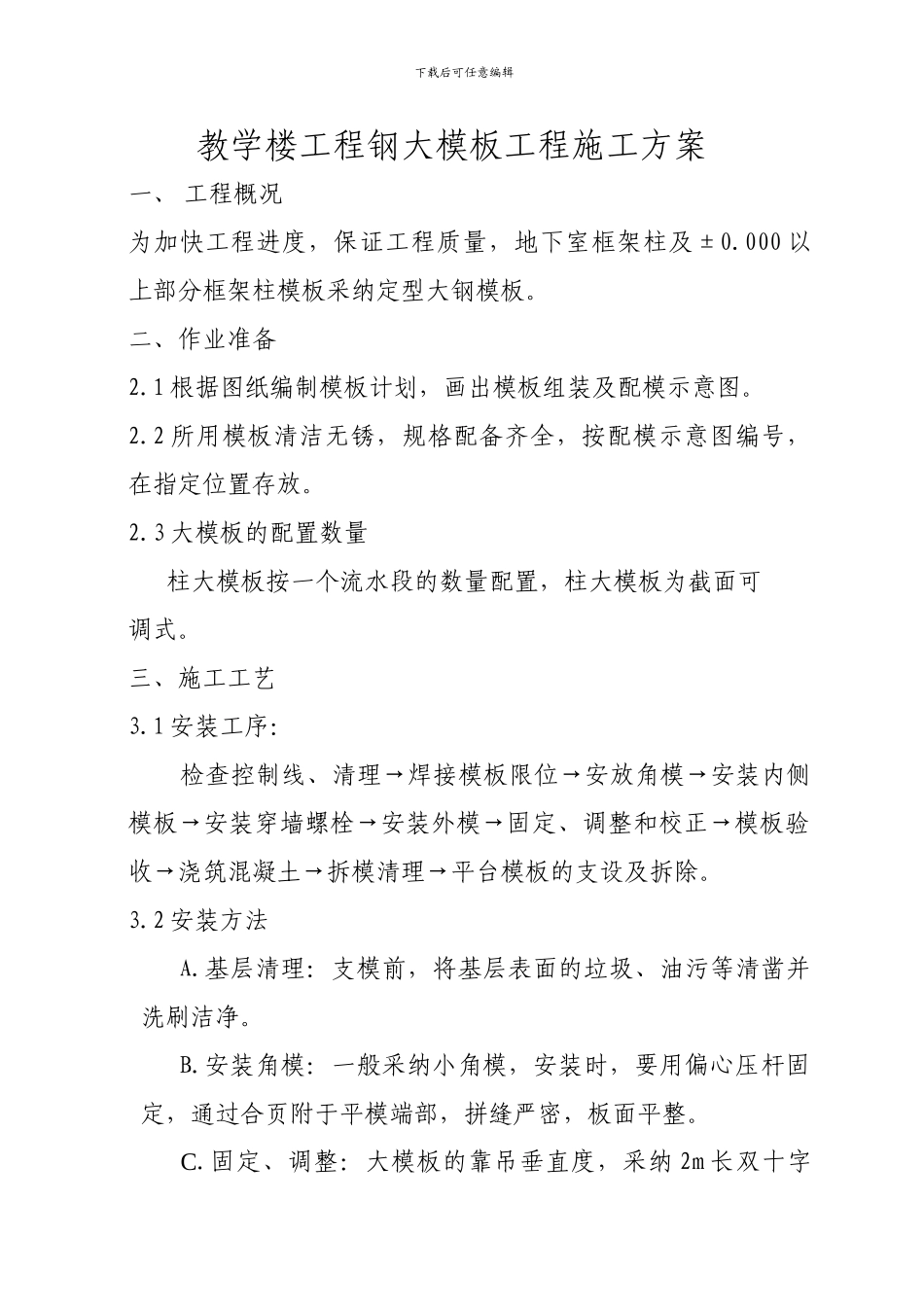

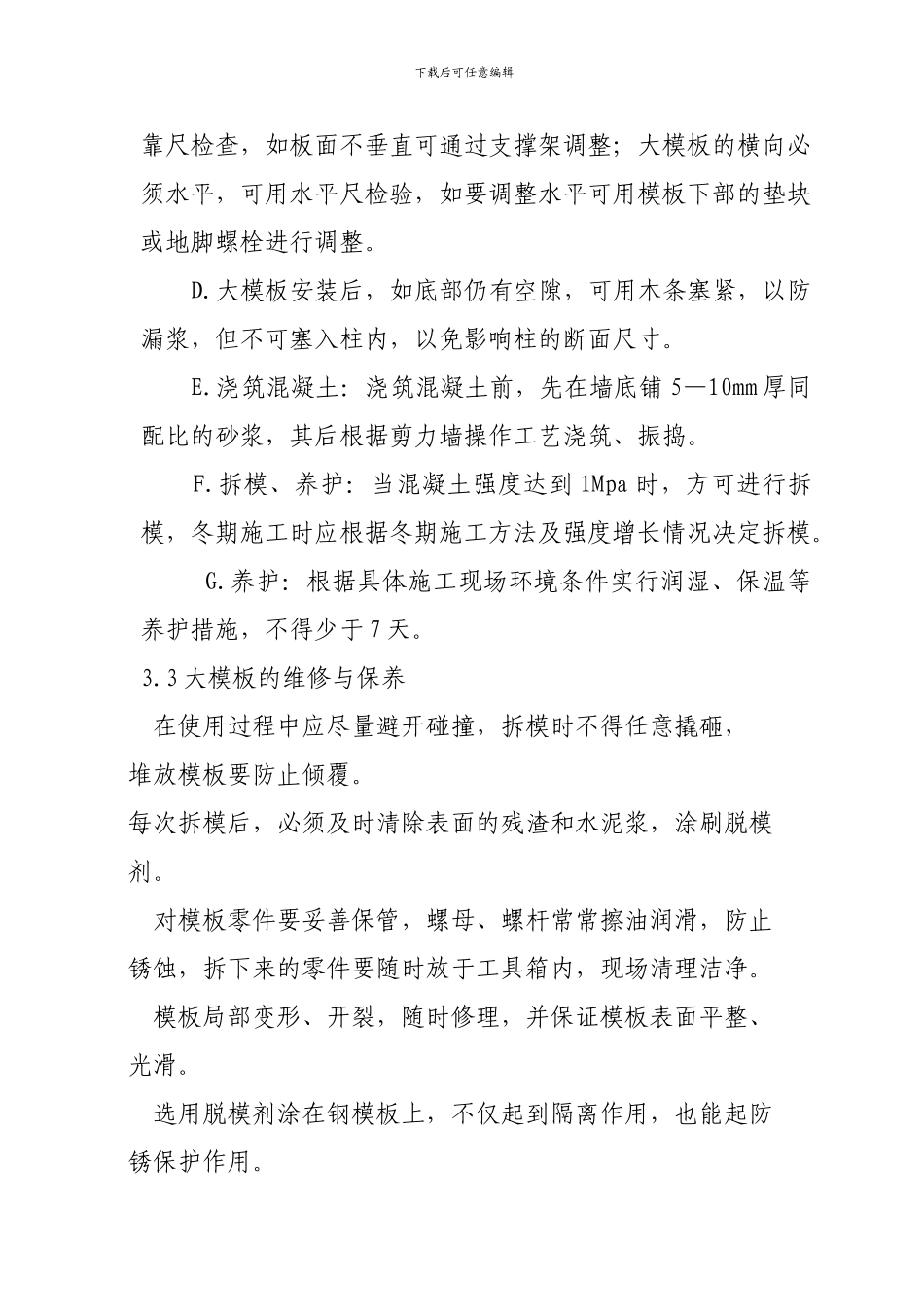

下载后可任意编辑教学楼工程钢大模板工程施工方案一、 工程概况为加快工程进度,保证工程质量,地下室框架柱及±0
000 以上部分框架柱模板采纳定型大钢模板
二、作业准备2
1 根据图纸编制模板计划,画出模板组装及配模示意图
2 所用模板清洁无锈,规格配备齐全,按配模示意图编号,在指定位置存放
3 大模板的配置数量柱大模板按一个流水段的数量配置,柱大模板为截面可调式
三、施工工艺3
1 安装工序: 检查控制线、清理→焊接模板限位→安放角模→安装内侧模板→安装穿墙螺栓→安装外模→固定、调整和校正→模板验收→浇筑混凝土→拆模清理→平台模板的支设及拆除
2 安装方法 A
基层清理:支模前,将基层表面的垃圾、油污等清凿并洗刷洁净
安装角模:一般采纳小角模,安装时,要用偏心压杆固定,通过合页附于平模端部,拼缝严密,板面平整
固定、调整:大模板的靠吊垂直度,采纳 2m 长双十字下载后可任意编辑靠尺检查,如板面不垂直可通过支撑架调整;大模板的横向必须水平,可用水平尺检验,如要调整水平可用模板下部的垫块或地脚螺栓进行调整
大模板安装后,如底部仍有空隙,可用木条塞紧,以防漏浆,但不可塞入柱内,以免影响柱的断面尺寸
浇筑混凝土:浇筑混凝土前,先在墙底铺 5—10mm 厚同配比的砂浆,其后根据剪力墙操作工艺浇筑、振捣
拆模、养护:当混凝土强度达到 1Mpa 时,方可进行拆模,冬期施工时应根据冬期施工方法及强度增长情况决定拆模
养护:根据具体施工现场环境条件实行润湿、保温等养护措施,不得少于 7 天
3 大模板的维修与保养 在使用过程中应尽量避开碰撞,拆模时不得任意撬砸,堆放模板要防止倾覆
每次拆模后,必须及时清除表面的残渣和水泥浆,涂刷脱模剂
对模板零件要妥善保管,螺母、螺杆常常擦油润滑,防止锈蚀,拆下来的零件要随时放于工具箱内,现场清理洁净
