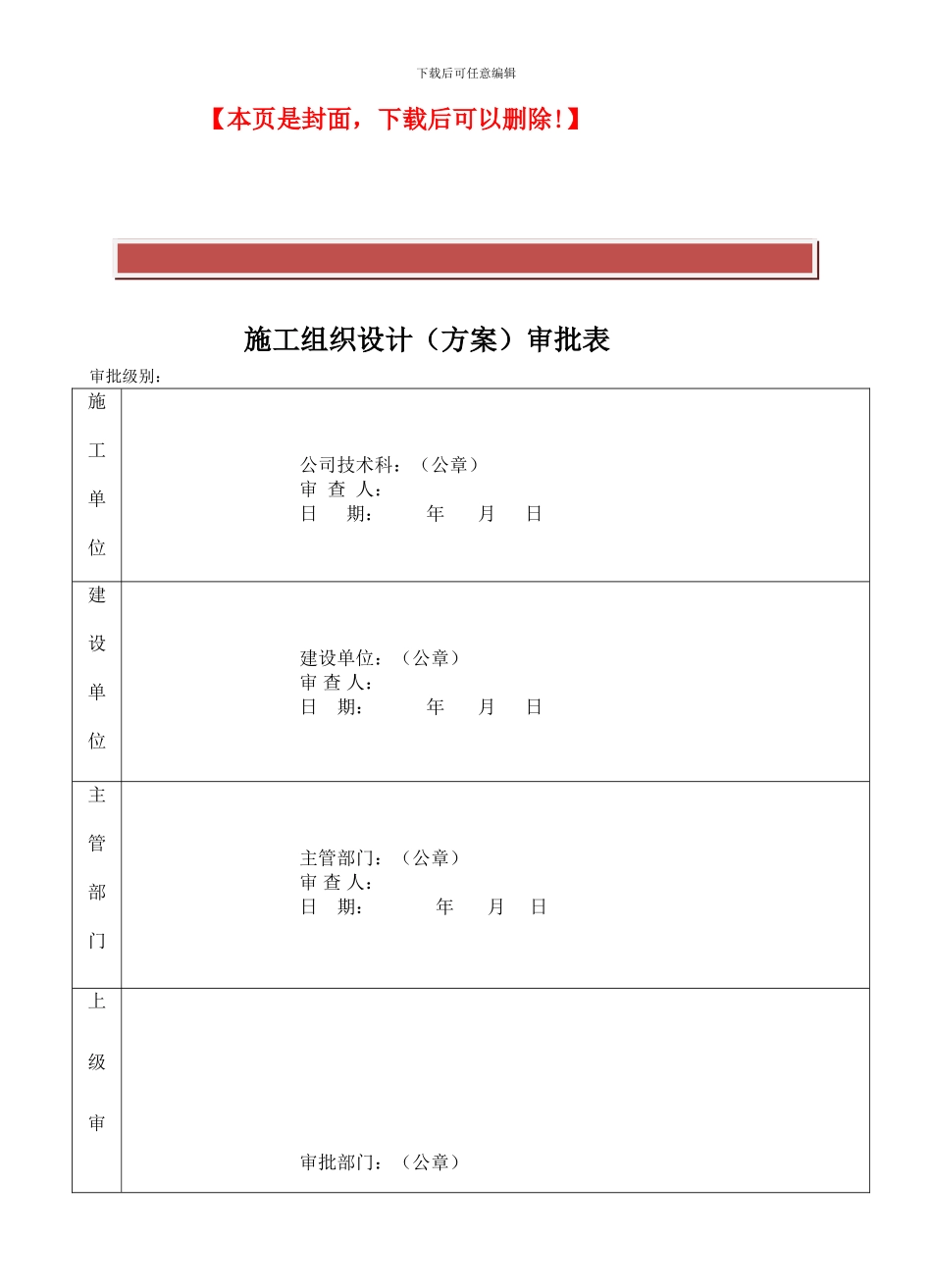

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】施工组织设计(方案)审批表审批级别:施工单位 公司技术科:(公章) 审 查 人: 日 期: 年 月 日建设单位 建设单位:(公章) 审 查 人: 日 期: 年 月 日 主管部门 主管部门:(公章) 审 查 人: 日 期: 年 月 日 上级审 审批部门:(公章)下载后可任意编辑批意见 审 批 人: 日 期: 年 月 日一、工程概况:本工程为办公室、车库及工房防水维修工程,该工程为采油七厂 2024 年维修建设项目。工程规模办公室、车库及工房屋面三布七涂水基高分子防水 15000 平方米,工程位于采油七厂厂区内。二、施工计划:1、 劳动准备计划根据本工程建设的总体要求,施工工期为 88 天,即 2006 年 7 月 5 日开工,2006 年 9 月 30 日竣工,结合本工程的实际情况,在人员上作如下安排,详见表 01。2、 主要设备、机具计划见表 02;3、 主要材料计划见表 03;4、 施工现场平面图表 04;5、 施工准备:a)、维修房号已有建设单位提供,图纸已到。为便于管理,防水材料、水泥、中砂集中堆放。b)、设立集中搅拌站,各工号用砂浆从搅拌站用机动翻斗车运输到各工号,施工用水、电就近接入,以满足整个工程施工用水、电要求。c)、脚手架、上料斜道材料,全部采纳钢管脚手,脚手架按法律规范进行搭设。三、施工部署: a)、工期:根据本工程的施工特点和时度要求,结合项目部的技术力量,实行“小节拍均衡流水”施工方案。 b)、屋面防水施工方案 本工程地点分散,零散,便于组织流水和业,本工程采纳边拆边施工芹菜平层及防水层的施工方法,专门成立拆除组,找平层组,防水组及架子组,架子组配全其他三个组施工,屋面拆除防水层及找平层后,立即进行找平层施工,为防雨天,准备防水布对刚施工完的找平层及原屋面保温层进行保护,待找平层达到强度后,进行防水层施工。 c)、施工顺序 搭设脚手架及上料斜道—屋面四周安全防护—拆除防水及找平层—做找平层—三布七涂水基高分子防水。四、施工进度计划表见表 06五、屋面防水施工方法及措施。1、 屋面拆除工程:先拆除旧屋面豆砂保护层,对豆砂应采纳铁锹铲除并清理,集中堆放,拆除防水时,应从屋面外边向内拆除。找平层拆除时要保证不破坏屋面保温层,拆除废装由下料口运到地面并及时清理运到甲方指定地点,做到...
