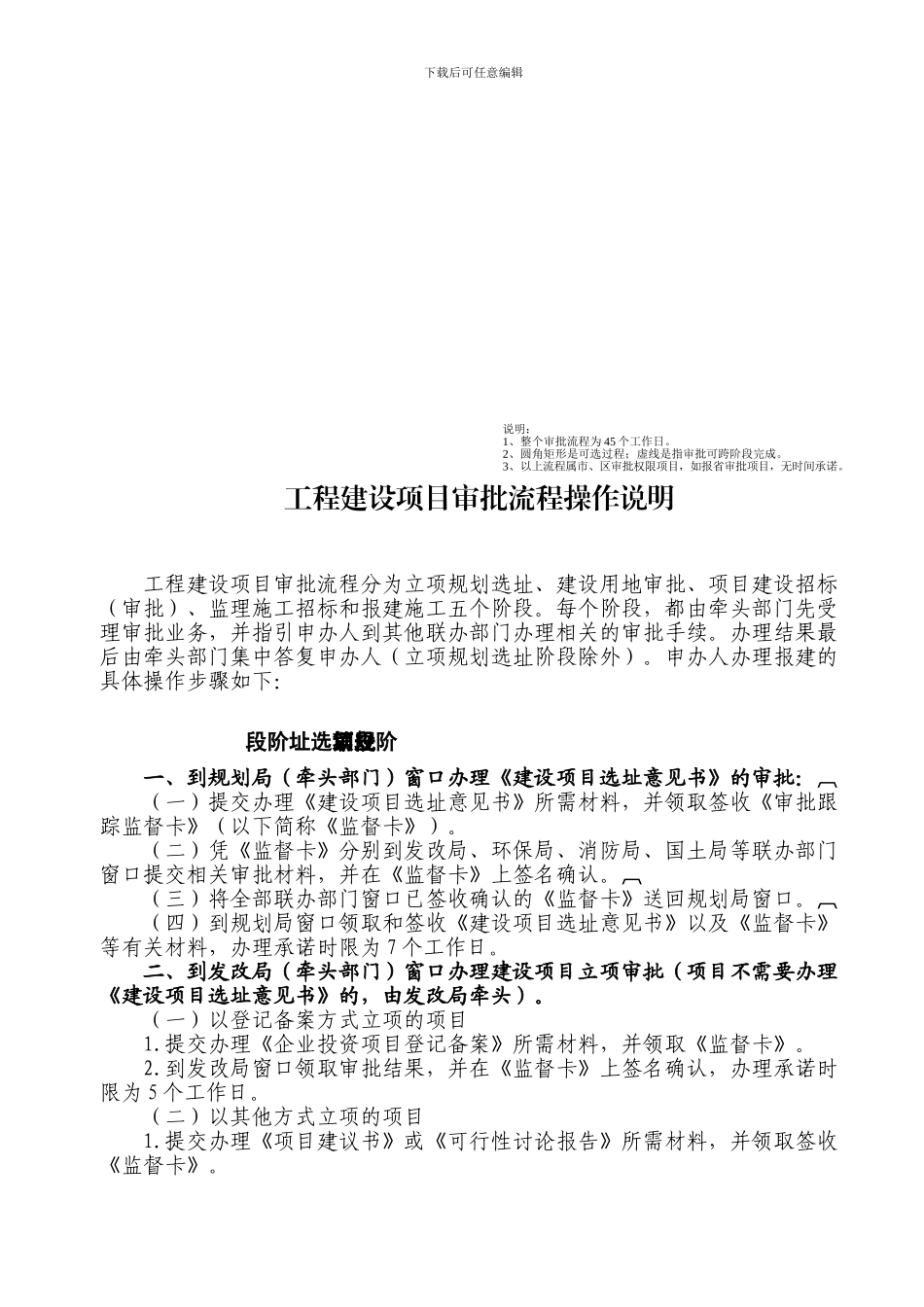

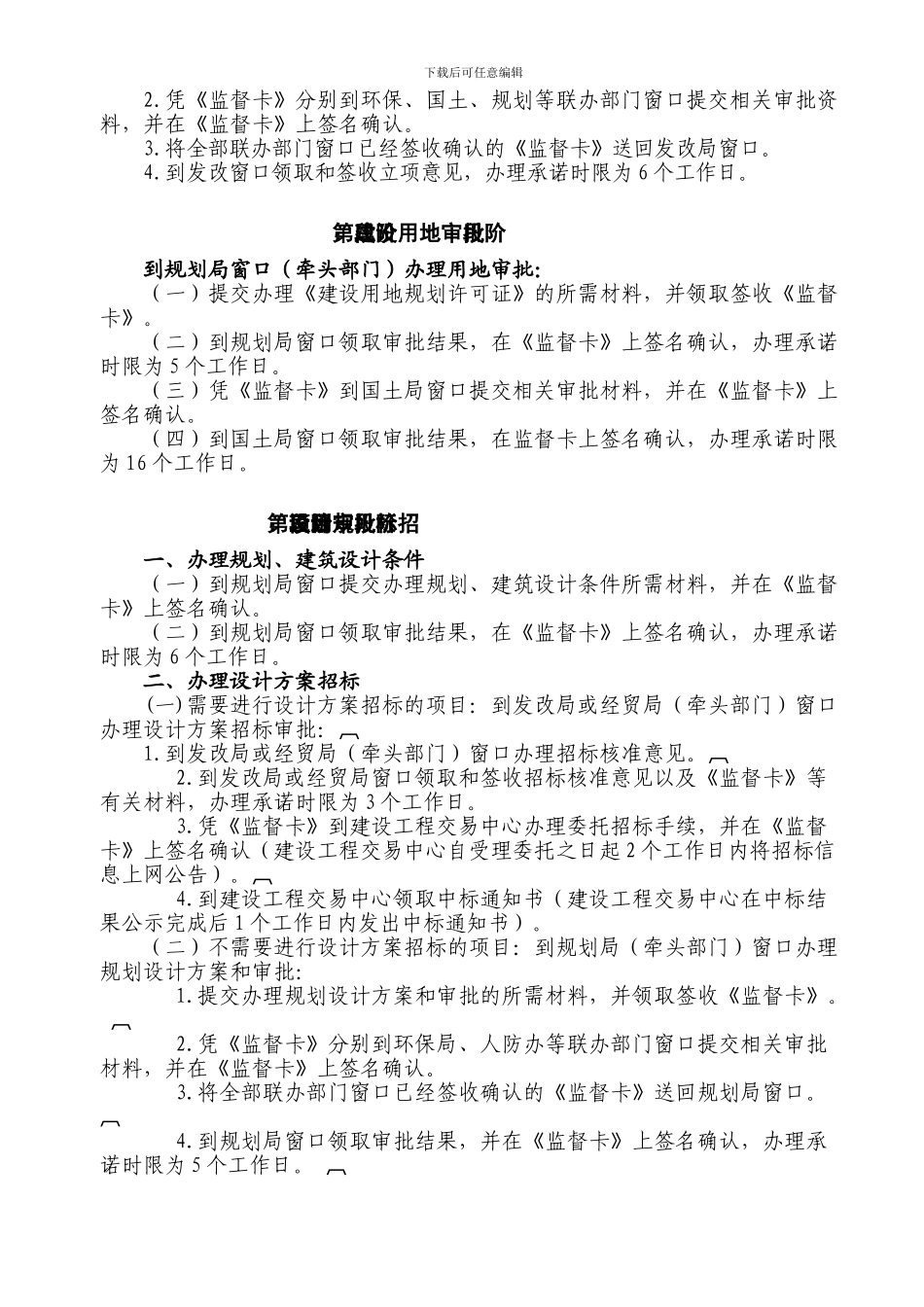

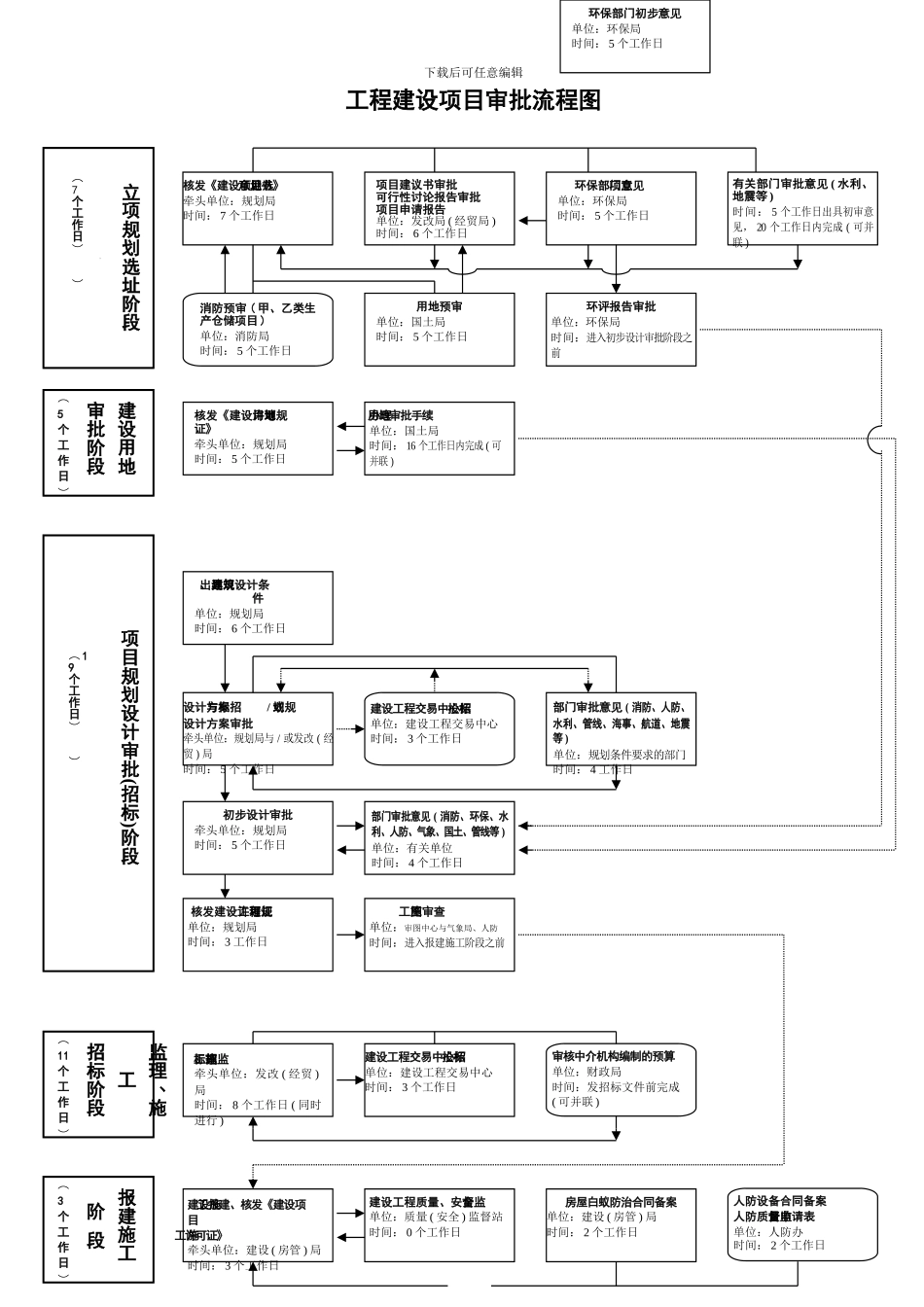

下载后可任意编辑工程建设项目审批流程图 立项规划选址阶段(︵7个工作日︶︶监理、施工招标阶段︵11个工作日︶核发《建设项目选址意见书》牵头单位:规划局时间: 7 个工作日项目建议书审批可行性讨论报告审批项目申请报告单位:发改局 ( 经贸局 )时间: 6 个工作日有关部门审批意见 ( 水利、地震等 )时间: 5 个工作日出具初审意见, 20 个工作日内完成 ( 可并联 )消防预审 ( 甲、乙类生产仓储项目 )单位:消防局时间: 5 个工作日环保部门立项意见单位:环保局时间: 5 个工作日用地预审单位:国土局时间: 5 个工作日环评报告审批单位:环保局时间:进入初步设计审批阶段之前 核发《建设用地规划许可证》牵头单位:规划局时间: 5 个工作日出具规划、建筑设计条件单位:规划局时间: 6 个工作日项目规划设计审批(招标)阶段︵ 19个工作日︶︶设计方案招标与/ 或规划设计方案审批牵头单位:规划局与 / 或发改 ( 经贸 ) 局 时间: 5 个工作日建设工程交易中心招投标单位:建设工程交易中心时间: 3 个工作日部门审批意见 ( 消防、人防、水利、管线、海事、航道、地震等 )单位:规划条件要求的部门时间: 4 工作日监理、施工招标牵头单位:发改 ( 经贸 )局时间: 8 个工作日 ( 同时进行 )部门审批意见 ( 消防、环保、水利、人防、气象、国土、管线等 )单位:有关单位时间: 4 个工作日初步设计审批牵头单位:规划局时间: 5 个工作日核发建设工程规划许可证 单位:规划局时间: 3 工作日办理用地审批手续单位:国土局时间: 16 个工作日内完成 ( 可并联 ) 建设用地审批阶段︵5个工作日︶环保部门初步意见单位:环保局时间: 5 个工作日建设工程交易中心招投标单位:建设工程交易中心时间: 3 个工作日审核中介机构编制的预算单位:财政局时间:发招标文件前完成( 可并联 )报建施工阶 段︵3个工作日︶建设施工报建、核发《建设项目施工许可证》牵头单位:建设 ( 房管 ) 局时间: 3 个工作日施工图审查单位:审图中心与气象局、人防时间:进入报建施工阶段之前 房屋白蚁防治合同备案单位:建设 ( 房管 ) 局时间: 2 个工作日7建设工程质量、安全监督单位:质量 ( 安全 ) 监督站时间: 0 个工作日人防设备合同备案人防质量监督申请表单位:人防办时间: 2 个工作日下载后可任意编辑工程建设项目审批流程操作说明工程建设项目审批流程分为立项...
