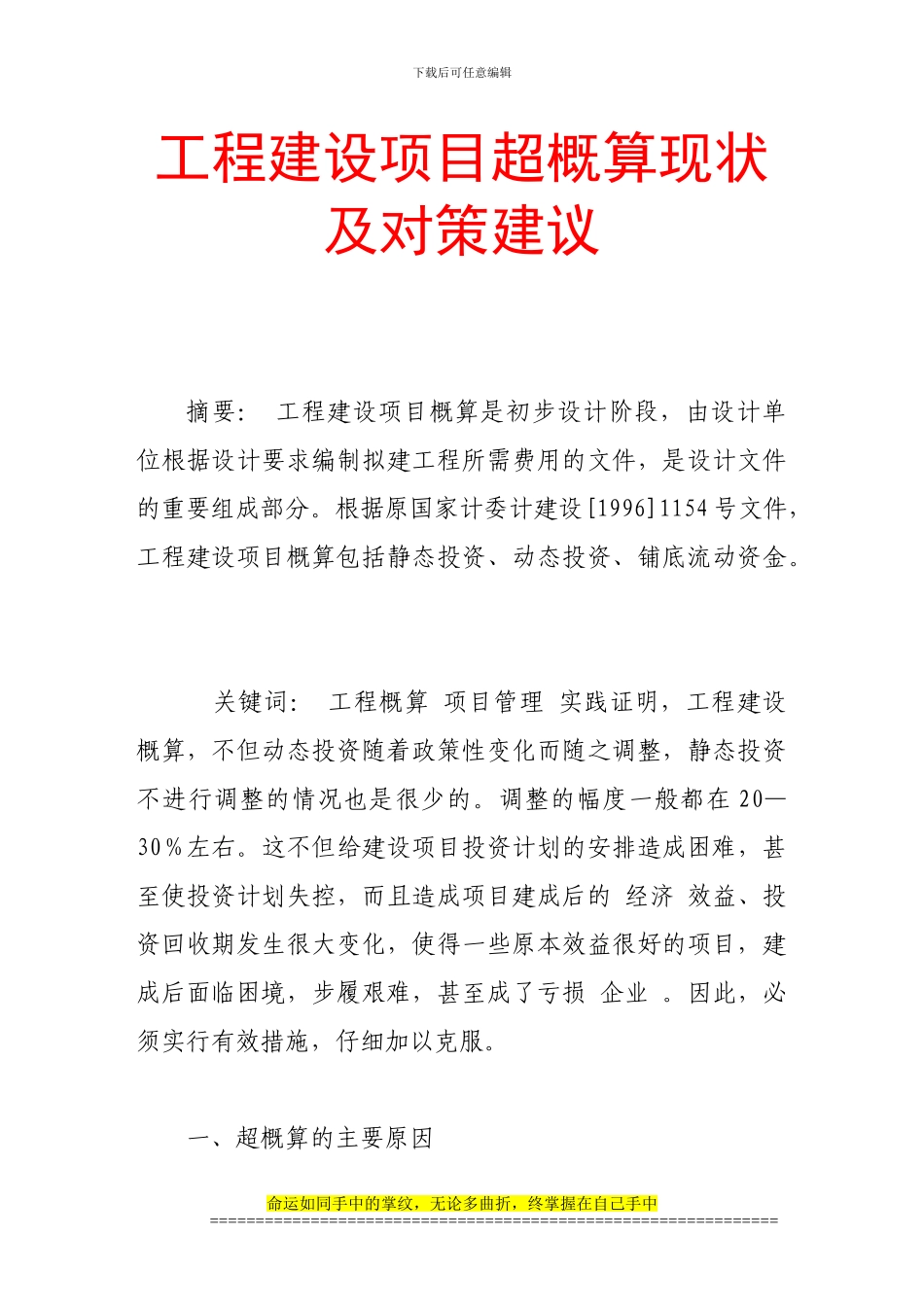

下载后可任意编辑工程建设项目超概算现状及对策建议摘要: 工程建设项目概算是初步设计阶段,由设计单位根据设计要求编制拟建工程所需费用的文件,是设计文件的重要组成部分
根据原国家计委计建设[1996]1154 号文件,工程建设项目概算包括静态投资、动态投资、铺底流动资金
关键词: 工程概算 项目管理 实践证明,工程建设概算,不但动态投资随着政策性变化而随之调整,静态投资不进行调整的情况也是很少的
调整的幅度一般都在 20—30%左右
这不但给建设项目投资计划的安排造成困难,甚至使投资计划失控,而且造成项目建成后的 经济 效益、投资回收期发生很大变化,使得一些原本效益很好的项目,建成后面临困境,步履艰难,甚至成了亏损 企业
因此,必须实行有效措施,仔细加以克服

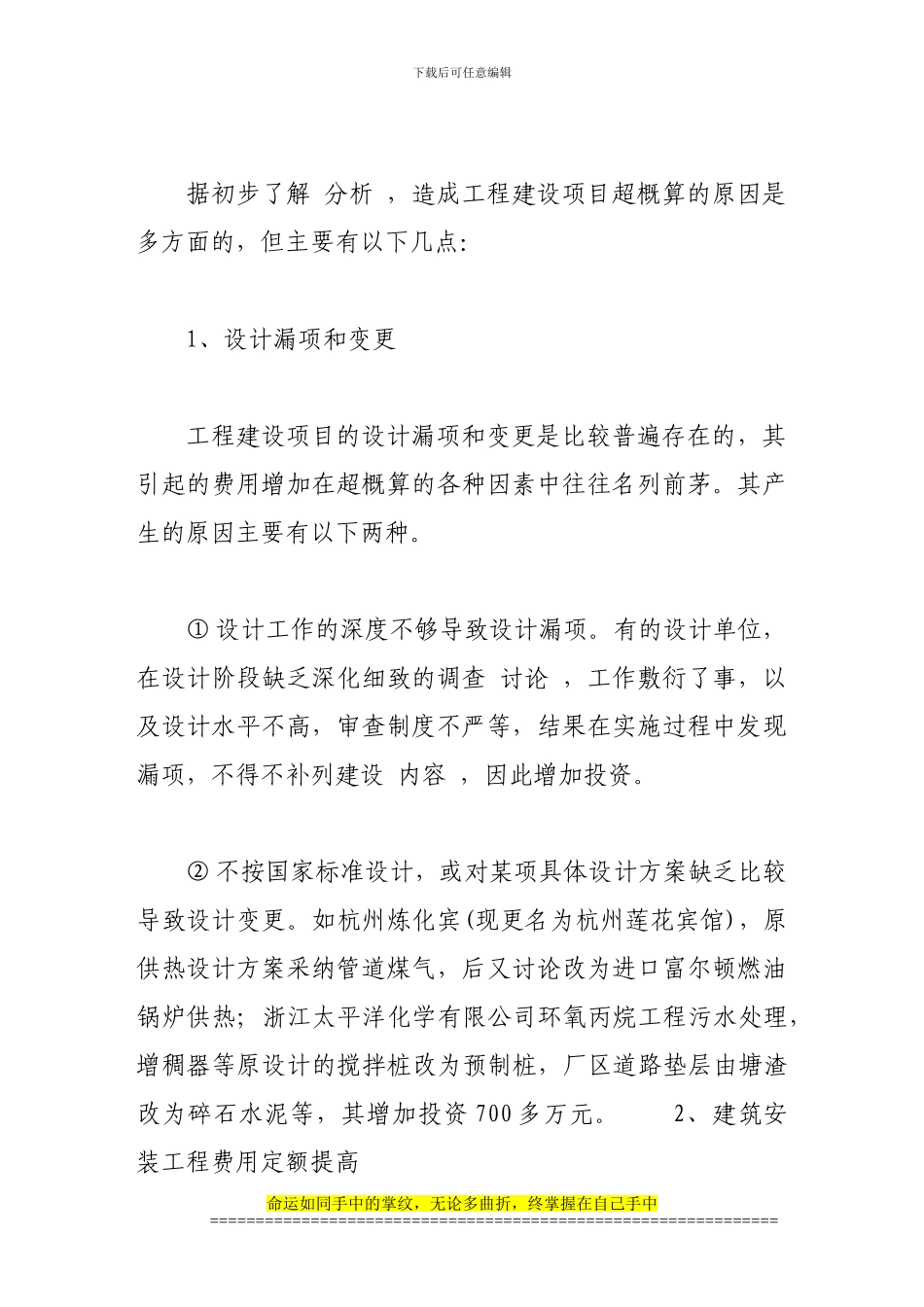

一、超概算的主要原因命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑据初步了解 分析 ,造成工程建设项目超概算的原因是多方面的,但主要有以下几点:1、设计漏项和变更工程建设项目的设计漏项和变更是比较普遍存在的,其引起的费用增加在超概算的各种因素中往往名列前茅
其产生的原因主要有以下两种
① 设计工作的深度不够导致设计漏项
有的设计单位,在设计阶段缺乏深化细致的调查 讨论 ,工作敷衍了事,以及设计水平不高,审查制度不严等,结果在实施过程中发现漏项,不得不补列建设 内容 ,因此增加投资
② 不按国家标准设计,或对某项具体设计方案缺乏比较导致设计变更
如杭州炼化宾(现更名为杭州莲花宾馆),原供热设计方案采纳管道煤气,后又讨论改为进口富尔顿燃油锅炉供热;浙江太平洋化学有限公司环氧丙烷工程污水处理,增稠器等原设计的搅拌桩改为预制桩,厂区道路垫层由塘渣改为碎石水泥等,其增加投资 700 多万元
