具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称为( )
( A ) A
分项工程 2
建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数之一是( )
( B ) A
流水步距 3
建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有( )
( C ) A
施工过程和流水强度B
流水节拍和流水步距 C
工作面和施工段D
成倍节拍和流水节奏 下载后可任意编辑4

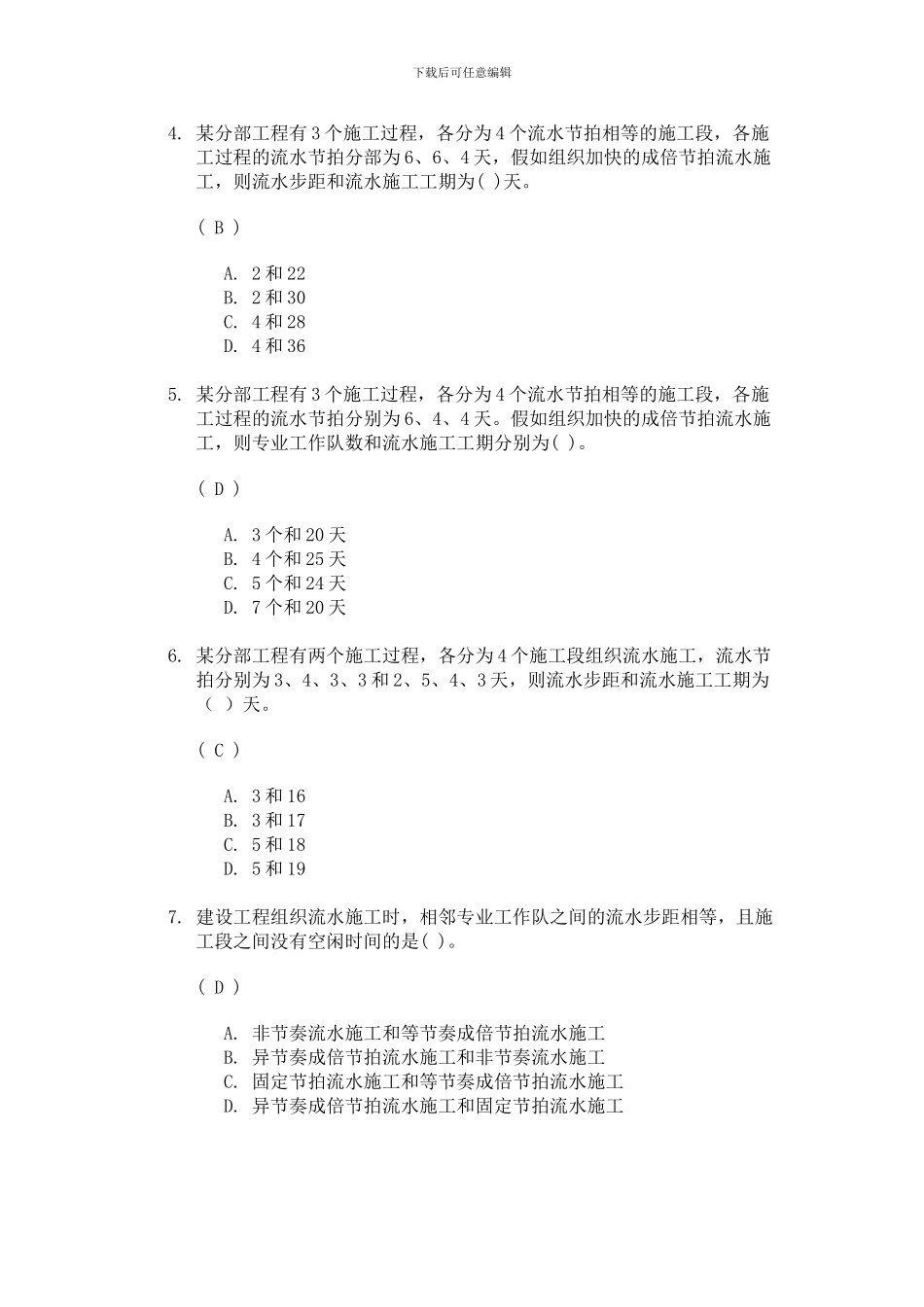

某分部工程有 3 个施工过程,各分为 4 个流水节拍相等的施工段,各施工过程的流水节拍分部为 6、6、4 天,假如组织加快的成倍节拍流水施工,则流水步距和流水施工工期为( )天
( B ) A
2 和 22B
2 和 30C
4 和 28D
4 和 36 5
某分部工程有 3 个施工过程,各分为 4 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6、4、4 天
假如组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )
( D ) A
3 个和 20 天B
4 个和 25 天C
5 个和 24 天D
7 个和 20 天 6
某分部工程有两个施工过程,各分为 4 个施工段组织流水施工,流水
