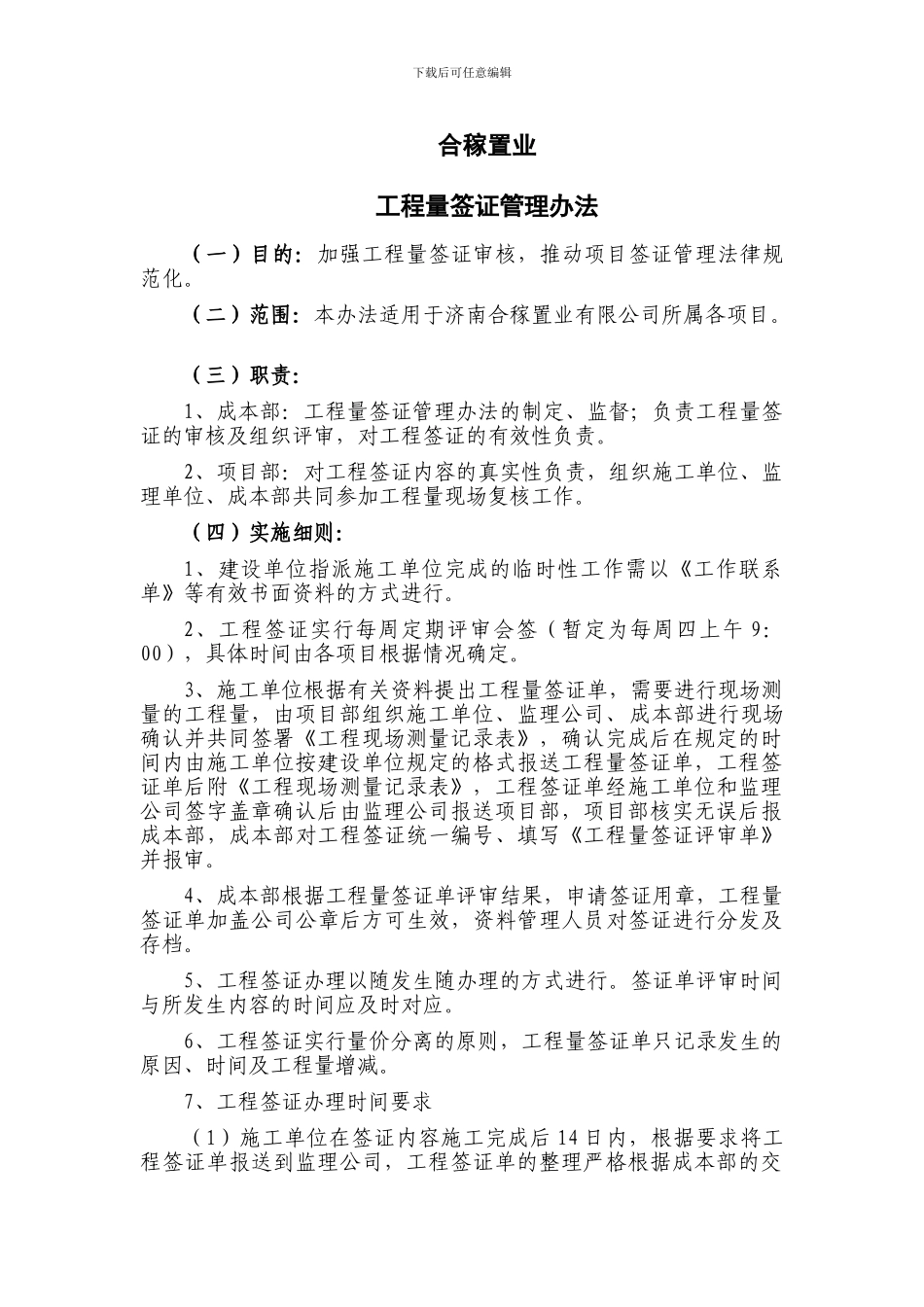

下载后可任意编辑合稼置业工程量签证管理办法(一)目的:加强工程量签证审核,推动项目签证管理法律规范化。(二)范围:本办法适用于济南合稼置业有限公司所属各项目。 (三)职责:1、成本部:工程量签证管理办法的制定、监督;负责工程量签证的审核及组织评审,对工程签证的有效性负责。2、项目部:对工程签证内容的真实性负责,组织施工单位、监理单位、成本部共同参加工程量现场复核工作。(四)实施细则:1、建设单位指派施工单位完成的临时性工作需以《工作联系单》等有效书面资料的方式进行。2、工程签证实行每周定期评审会签(暂定为每周四上午 9:00),具体时间由各项目根据情况确定。3、施工单位根据有关资料提出工程量签证单,需要进行现场测量的工程量,由项目部组织施工单位、监理公司、成本部进行现场确认并共同签署《工程现场测量记录表》,确认完成后在规定的时间内由施工单位按建设单位规定的格式报送工程量签证单,工程签证单后附《工程现场测量记录表》,工程签证单经施工单位和监理公司签字盖章确认后由监理公司报送项目部,项目部核实无误后报成本部,成本部对工程签证统一编号、填写《工程量签证评审单》并报审。4、成本部根据工程量签证单评审结果,申请签证用章,工程量签证单加盖公司公章后方可生效,资料管理人员对签证进行分发及存档。5、工程签证办理以随发生随办理的方式进行。签证单评审时间与所发生内容的时间应及时对应。6、工程签证实行量价分离的原则,工程量签证单只记录发生的原因、时间及工程量增减。7、工程签证办理时间要求(1)施工单位在签证内容施工完成后 14 日内,根据要求将工程签证单报送到监理公司,工程签证单的整理严格根据成本部的交下载后可任意编辑底标准执行。(2)监理公司收到工程签证单 5 日内,核实签证发生的真实性和计算的必要性,审核工程量,完成后报送项目部。(3)项目部收到工程签证单 5 日内,对签证发生的真实性审核完成,报送成本部,同时提供相关资料。(4)成本部收到工程签证单 14 日内,审核资料的合理性,复核现场的发生情况,计算工程量,假如数量不一致与施工单位核对,达成一致后工程签证单返还施工单位。(5)施工单位收到返还的工程签证单后,假如有异议在 3 日内向监理单位提出,否则视为认同。(6)施工单位报送工程签证单时,减少的项目必须根据时间要求同时报送,假如发生只报增项不报减项的现象,由监理单位增加减项。8、工程签证内容要求:(1...
