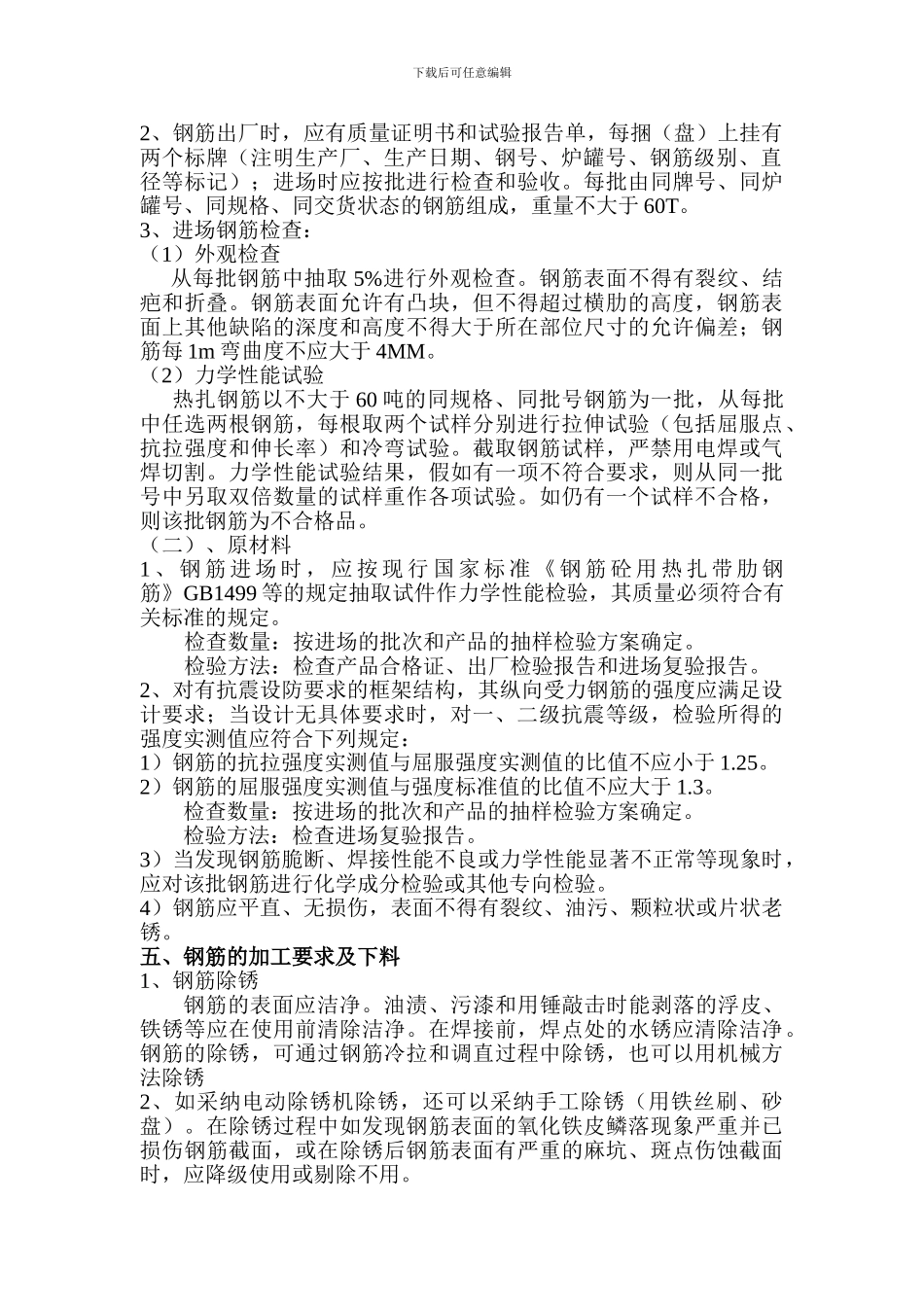

本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】一、编制依据1、建设单位提供的结构施工图纸及变更设计2、《 混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 ( 50204—2024/92)3、《混凝土结构施工图平面整体表示方法制图规则和构造详图》 (03G101)4、《钢筋焊接及验收规程》 JGJ18-965、《高层建筑混凝土结构技术法律规范》(JGJ3—2024)6、《建筑分项施工工艺标准手册》7、《钢筋工手册》8、《工程测量法律规范》 GB50026-939、《建筑施工安全检查标准》 JGJ59-9910、 《施工现场临时用电安全技术法律规范》 JGJ46-88下载后可任意编辑11、 《建筑施工高处作业安全技术法律规范》 JGJ80-91二、工程概况1、巴彦淖尔市西区中学主楼、教学楼、连廊。建筑面积分别为14253㎡、34679、1700㎡。建筑高度分别为 23.9m、18.0、8.0。建筑高度分别为 6 层、4 层、2 层 2、本工程的建筑结构类型为框架结构,食堂局部有筏板基础,抗震3、本工程基础所用钢筋的类别有Ⅰ级、Ⅲ级,具体数量见下表:序号钢筋类别型号序号钢筋类别型号18720210822312925414103251611φ861812284、机具准备现场设备表设备名称单位数量钢筋切断机台4钢筋弯曲机台3对焊机台/电弧焊机台/型材切割机台1滚轧螺纹机台4调直机台3三、结构设计要求及一般规定(一)材料:本工程采纳Ⅰ级钢筋(HPB235)、Ⅲ级钢筋(HRB400)。质量应符合国标《钢筋混凝土热扎带肋钢筋》要求 GB1499—91。(二)受力钢筋保护层厚度:基础、基础底板有垫层者为 40MM,无垫层者为 70MM;现浇梁、框柱:25MM;现浇板:20MM;构造柱:25MM四、钢筋进场验收(一)、材料进场及检验1、工程科在工程开工之初要提出整个工程的钢筋需求计划,并根据施工进度要求提出年度、季度和月钢筋需求计划,经主管部门审批后,由项目部材料科根据需求计划及时供应钢筋。下载后可任意编辑2、钢筋出厂时,应有质量证明书和试验报告单,每捆(盘)上挂有两个标牌(注明生产厂、生产日期、钢号、炉罐号、钢筋级别、直径等标记);进场时应按批进行检查和验收。每批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不大于 60T。3、进场钢筋检查:(1)外观检查 从每批钢筋中抽取 5%进行外观检查。钢筋表面不得有裂纹、结疤和折叠。钢筋表面允许有凸块,但不得超过横肋的高度,钢筋...
