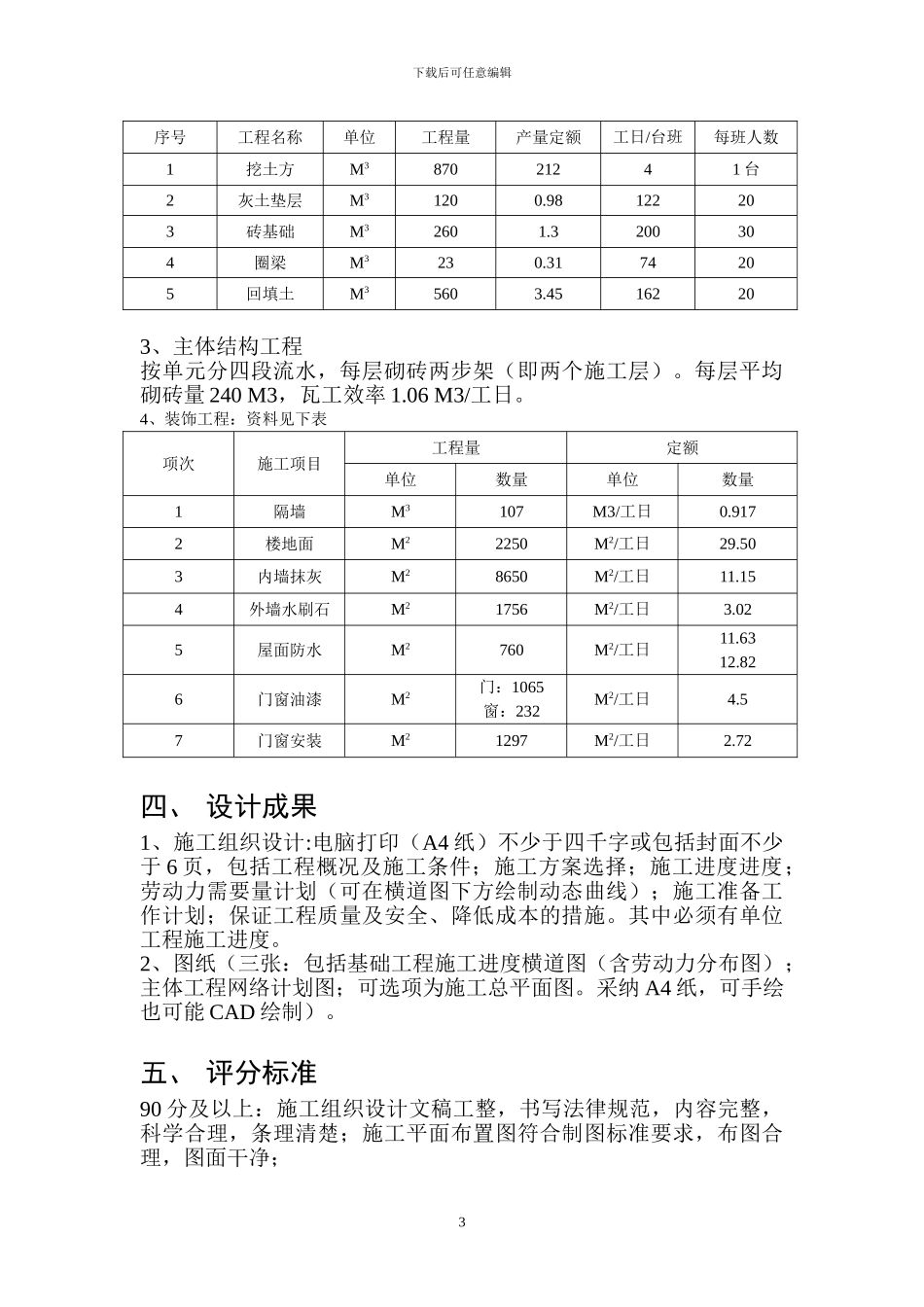

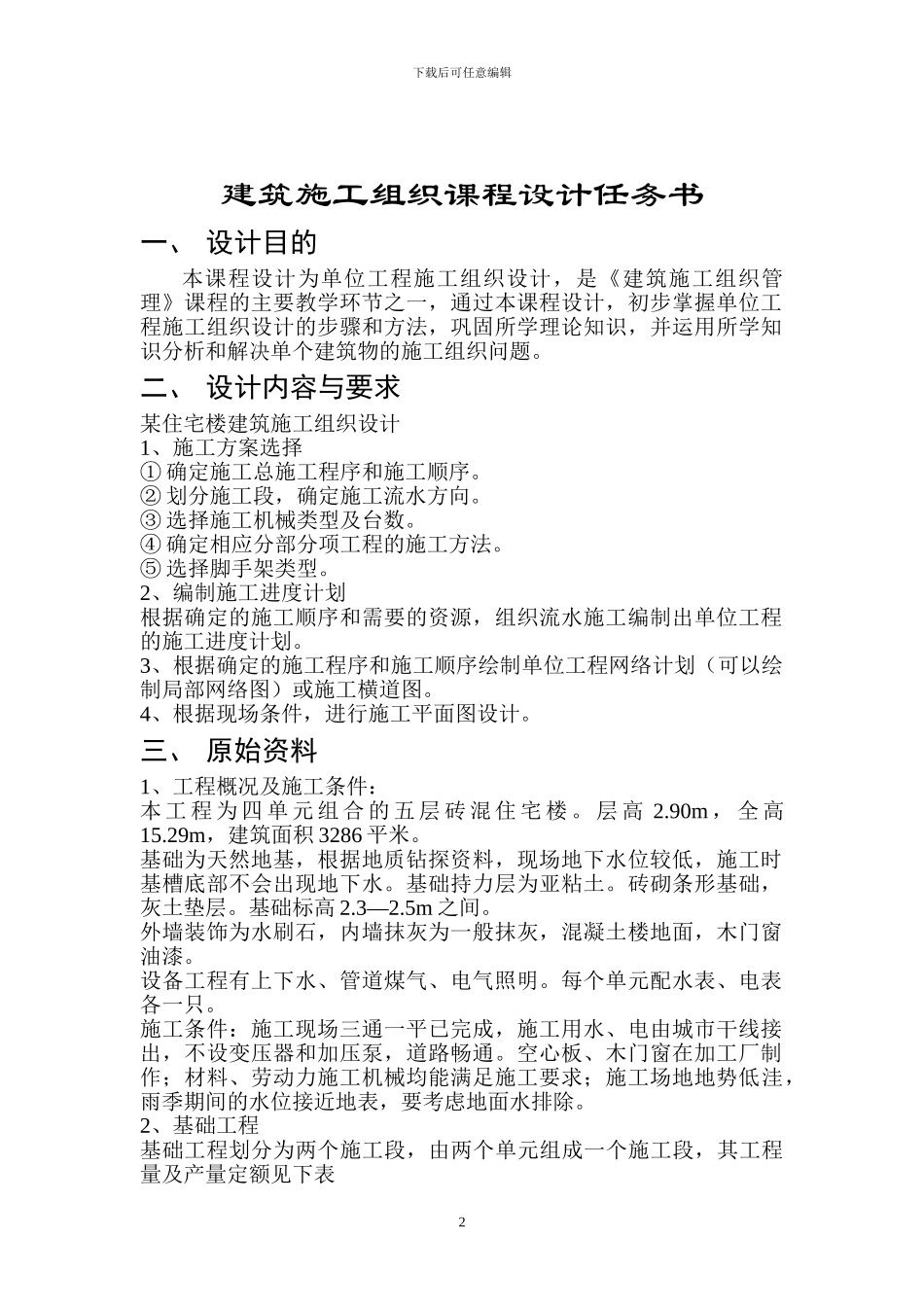

延安大学西安创新学院建工程系工程管理建筑施工组织课程设计任务书 设计班级 工程管理 1001 班 学生姓名 ____刘挺挺_____ 学 号 1045151022 指导老师 杨亚强 日 期 2024 年 12 月 25 日 下载后可任意编辑建筑施工组织课程设计任务书一、 设计目的本课程设计为单位工程施工组织设计,是《建筑施工组织管理》课程的主要教学环节之一,通过本课程设计,初步掌握单位工程施工组织设计的步骤和方法,巩固所学理论知识,并运用所学知识分析和解决单个建筑物的施工组织问题。二、 设计内容与要求某住宅楼建筑施工组织设计1、施工方案选择 ① 确定施工总施工程序和施工顺序。 ② 划分施工段,确定施工流水方向。 ③ 选择施工机械类型及台数。 ④ 确定相应分部分项工程的施工方法。 ⑤ 选择脚手架类型。 2、编制施工进度计划 根据确定的施工顺序和需要的资源,组织流水施工编制出单位工程的施工进度计划。 3、根据确定的施工程序和施工顺序绘制单位工程网络计划(可以绘制局部网络图)或施工横道图。 4、根据现场条件,进行施工平面图设计。 三、 原始资料1、工程概况及施工条件:本 工 程 为 四 单 元 组 合 的 五 层 砖 混 住 宅 楼 。 层 高 2.90m , 全 高15.29m,建筑面积 3286 平米。基础为天然地基,根据地质钻探资料,现场地下水位较低,施工时基槽底部不会出现地下水。基础持力层为亚粘土。砖砌条形基础,灰土垫层。基础标高 2.3—2.5m 之间。外墙装饰为水刷石,内墙抹灰为一般抹灰,混凝土楼地面,木门窗油漆。设备工程有上下水、管道煤气、电气照明。每个单元配水表、电表各一只。施工条件:施工现场三通一平已完成,施工用水、电由城市干线接出,不设变压器和加压泵,道路畅通。空心板、木门窗在加工厂制作;材料、劳动力施工机械均能满足施工要求;施工场地地势低洼,雨季期间的水位接近地表,要考虑地面水排除。2、基础工程基础工程划分为两个施工段,由两个单元组成一个施工段,其工程量及产量定额见下表2下载后可任意编辑序号工程名称单位工程量产量定额工日/台班每班人数1挖土方M387021241 台2灰土垫层M31200.98122203砖基础M32601.3200304圈梁M3230.3174205回填土M35603.45162203、主体结构工程按单元分四段流水,每层砌砖两步架(即两个施工层)。每层平均砌砖量 240 M3,瓦工效率 1.06 M3/工日。4、装饰工程:资料见下表项次施工项目工程量定额单位数量单位数量...
