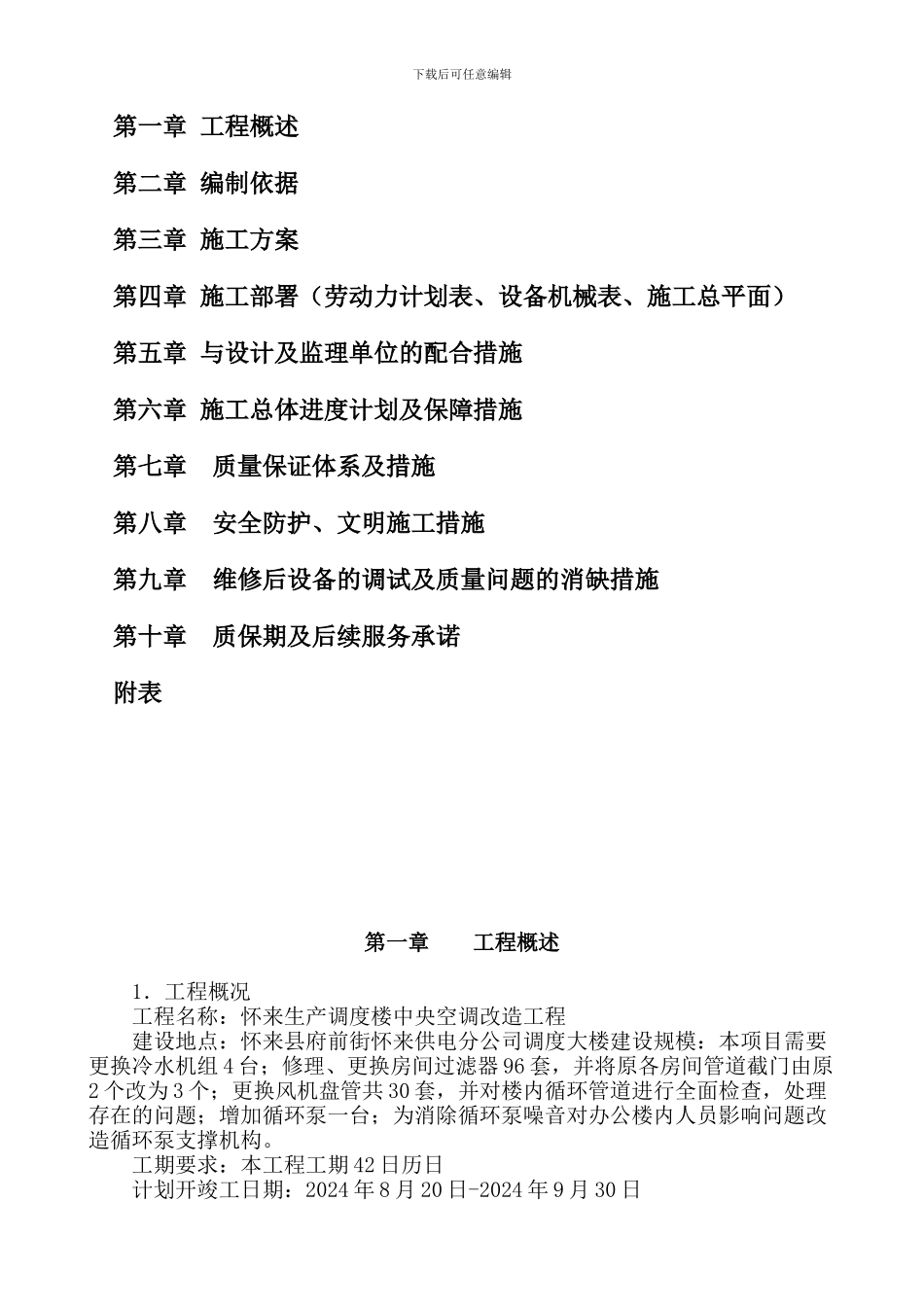

下载后可任意编辑 怀来生产调度楼中央空调改造工程 施 工 组 织 设 计 目 录下载后可任意编辑 第一章 工程概述 第二章 编制依据 第三章 施工方案 第四章 施工部署(劳动力计划表、设备机械表、施工总平面) 第五章 与设计及监理单位的配合措施 第六章 施工总体进度计划及保障措施 第七章 质量保证体系及措施 第八章 安全防护、文明施工措施 第九章 维修后设备的调试及质量问题的消缺措施 第十章 质保期及后续服务承诺 附表第一章 工程概述1.工程概况工程名称:怀来生产调度楼中央空调改造工程建设地点:怀来县府前街怀来供电分公司调度大楼建设规模:本项目需要 更换冷水机组 4 台;修理、更换房间过滤器 96 套,并将原各房间管道截门由原2 个改为 3 个;更换风机盘管共 30 套,并对楼内循环管道进行全面检查,处理存在的问题;增加循环泵一台;为消除循环泵噪音对办公楼内人员影响问题改造循环泵支撑机构

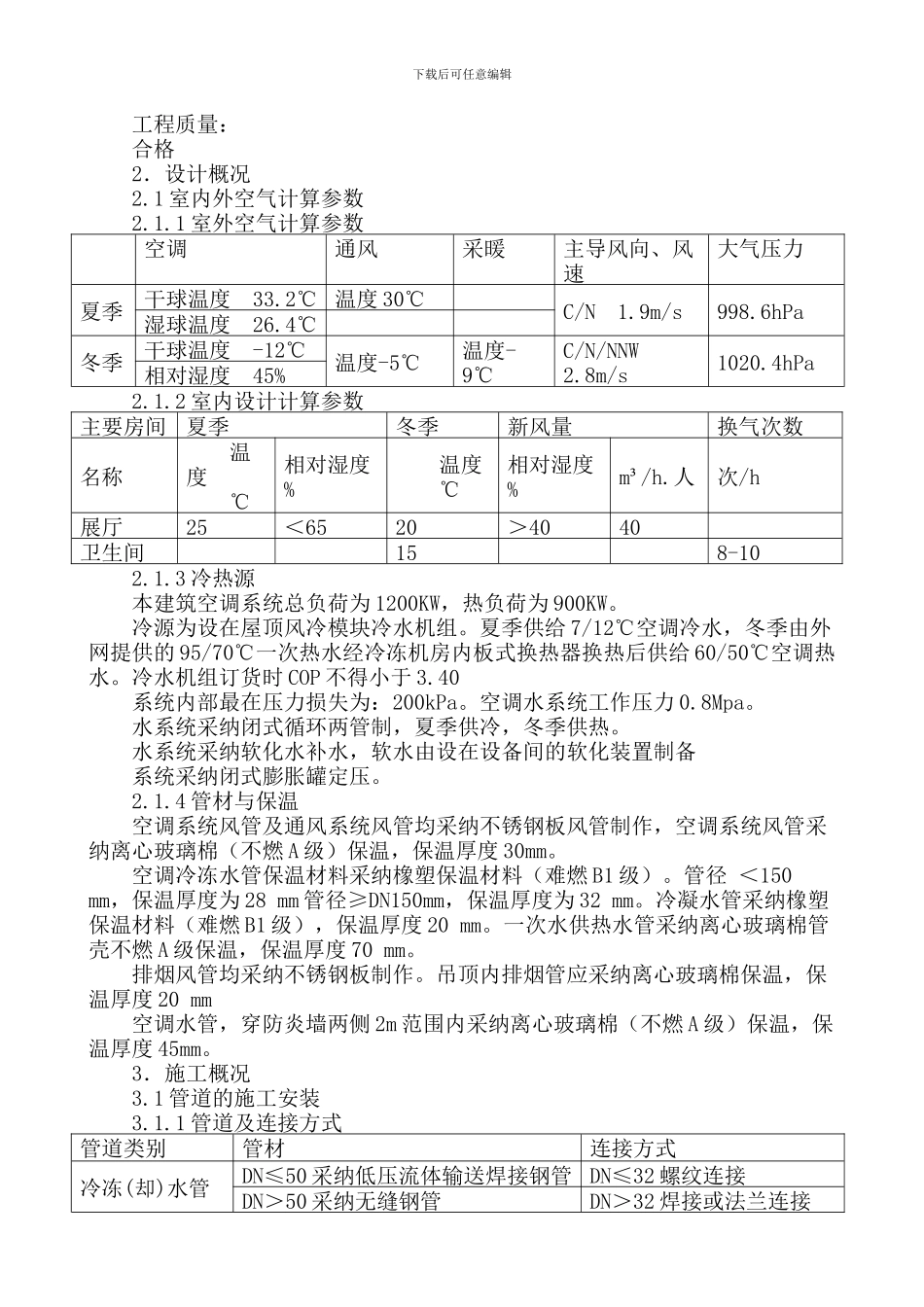

工期要求:本工程工期 42 日历日计划开竣工日期:2024 年 8 月 20 日-2024 年 9 月 30 日下载后可任意编辑工程质量:合格2.设计概况2
1 室内外空气计算参数2
1 室外空气计算参数空调通风采暖主导风向、风速大气压力夏季干球温度 33
2℃ 温度 30℃C/N 1
9m/s998
6hPa湿球温度 26
4℃冬季干球温度 -12℃温度-5℃温度-9℃C/N/NNW 2
8m/s1020
4hPa相对湿度 45%2
2 室内设计计算参数主要房间夏季冬季新风量换气次数名称温度℃相对湿度 %温度℃相对湿度 %m³/h
人次/h展厅25<6520>4040卫生间158-102
3 冷热源本建筑空调系统总负荷为 1200KW,热负荷为 900KW
冷源为设在屋顶风冷模块冷水机组
夏季供给 7/12℃空调冷水,冬季由外网提供的 95/70℃一次热水经冷冻机房内板式换热
