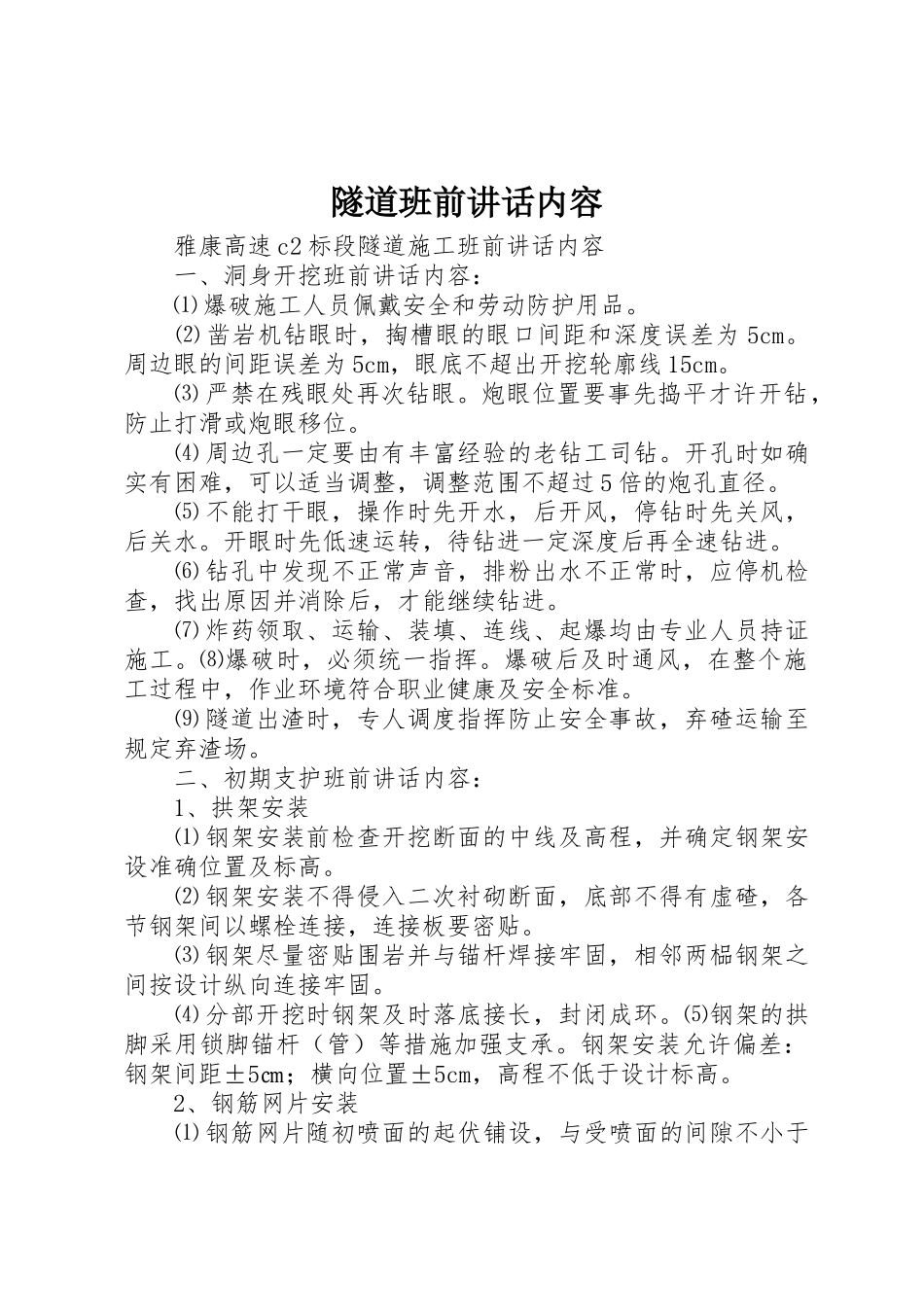

隧道班前讲话内容 雅康高速 c2 标段隧道施工班前讲话内容 一、洞身开挖班前讲话内容: ⑴ 爆破施工人员佩戴安全和劳动防护用品。 ⑵ 凿岩机钻眼时,掏槽眼的眼口间距和深度误差为 5cm。周边眼的间距误差为 5cm,眼底不超出开挖轮廓线 15cm。 ⑶ 严禁在残眼处再次钻眼。炮眼位置要事先捣平才许开钻,防止打滑或炮眼移位。 ⑷ 周边孔一定要由有丰富经验的老钻工司钻。开孔时如确实有困难,可以适当调整,调整范围不超过 5 倍的炮孔直径。 ⑸ 不能打干眼,操作时先开水,后开风,停钻时先关风,后关水。开眼时先低速运转,待钻进一定深度后再全速钻进。 ⑹ 钻孔中发现不正常声音,排粉出水不正常时,应停机检查,找出原因并消除后,才能继续钻进。 ⑺ 炸药领取、运输、装填、连线、起爆均由专业人员持证施工。⑻爆破时,必须统一指挥。爆破后及时通风,在整个施工过程中,作业环境符合职业健康及安全标准。 ⑼ 隧道出渣时,专人调度指挥防止安全事故,弃碴运输至规定弃渣场。 二、初期支护班前讲话内容: 1、拱架安装 ⑴ 钢架安装前检查开挖断面的中线及高程,并确定钢架安设准确位置及标高。 ⑵ 钢架安装不得侵入二次衬砌断面,底部不得有虚碴,各节钢架间以螺栓连接,连接板要密贴。 ⑶ 钢架尽量密贴围岩并与锚杆焊接牢固,相邻两榀钢架之间按设计纵向连接牢固。 ⑷ 分部开挖时钢架及时落底接长,封闭成环。⑸钢架的拱脚采用锁脚锚杆(管)等措施加强支承。钢架安装允许偏差:钢架间距±5㎝;横向位置±5cm,高程不低于设计标高。 2、钢筋网片安装 ⑴ 钢筋网片随初喷面的起伏铺设,与受喷面的间隙不小于4cm。⑵焊接固定于钢架背后,网片搭接长度为 2 个网格。 ⑶ 施工人员经培训合格后上岗,高处作业要做好安全防护,焊工持证上岗。 3、锚杆施工 ⑴ 钻孔前对围岩进行检查,看有无掉块、开裂现象,确保安全。⑵钻孔与围岩面或所在部位岩层的主要结构面垂直。 ⑶ 钻孔的深度误差不大于±50mm。钻孔圆而直,直径大于杆体直径 15mm。成孔后采用高压风吹洗清孔,检查锚杆孔位间距、深度、角度是否符合要求。 ⑷ 锚固剂填塞饱满,锚杆端部与钢架焊接牢固。 4、喷射砼施工 ⑴ 喷锚作业人员佩戴安全帽及防尘口罩,必须实行定机、定人、定岗,认真做到安全操作,保养和交班制度。 ⑵ 喷射自下而上,先将低洼处大致喷平,再顺序分层、往复喷射。⑶有钢架时,先喷钢架与围岩间混凝土,再喷两钢架之间混...
