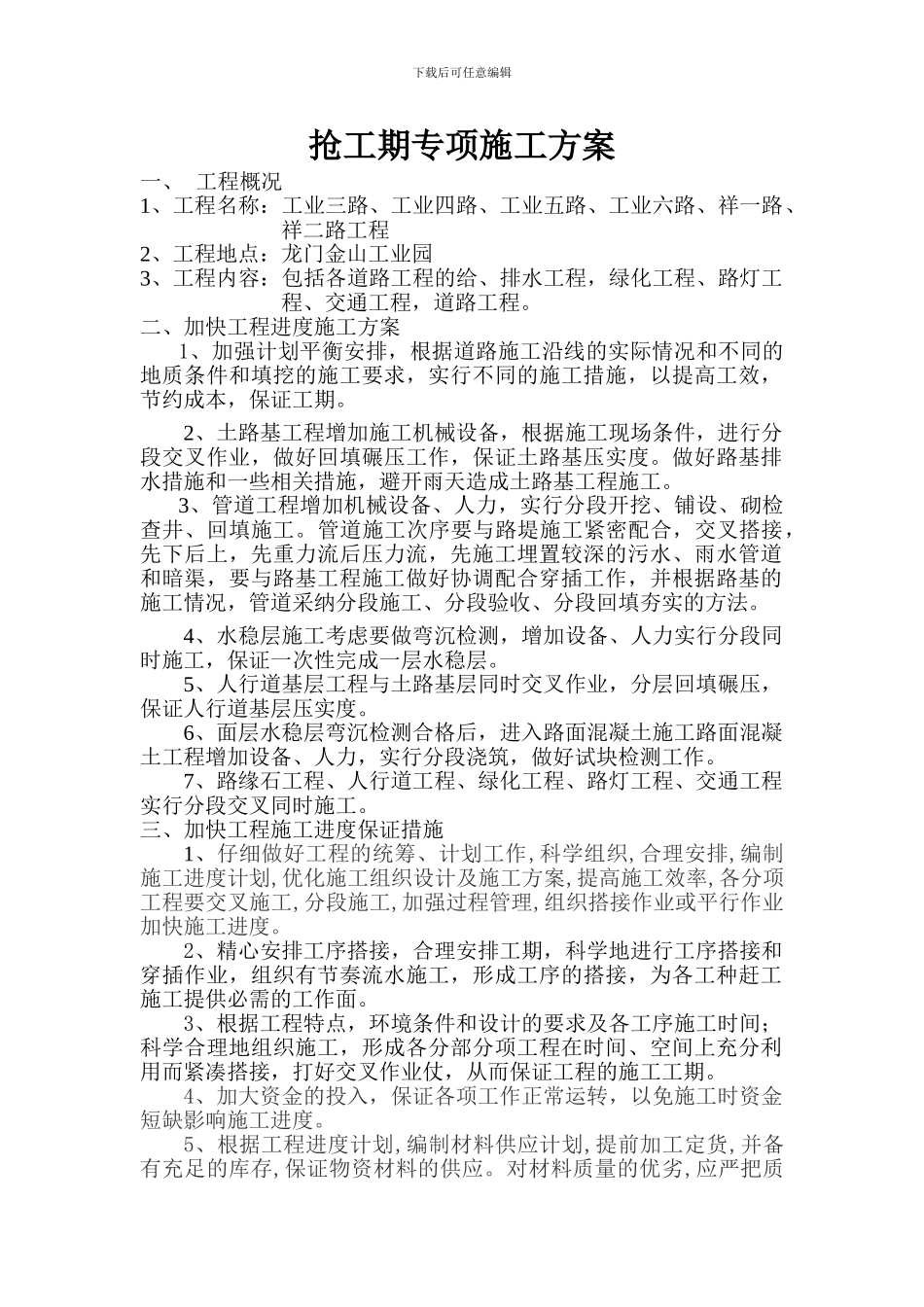

下载后可任意编辑抢工期专项施工方案一、 工程概况1、工程名称:工业三路、工业四路、工业五路、工业六路、祥一路、祥二路工程2、工程地点:龙门金山工业园3、工程内容:包括各道路工程的给、排水工程,绿化工程、路灯工程、交通工程,道路工程
二、加快工程进度施工方案1、加强计划平衡安排,根据道路施工沿线的实际情况和不同的地质条件和填挖的施工要求,实行不同的施工措施,以提高工效,节约成本,保证工期
2、土路基工程增加施工机械设备,根据施工现场条件,进行分段交叉作业,做好回填碾压工作,保证土路基压实度
做好路基排水措施和一些相关措施,避开雨天造成土路基工程施工
3、管道工程增加机械设备、人力,实行分段开挖、铺设、砌检查井、回填施工
管道施工次序要与路堤施工紧密配合,交叉搭接,先下后上,先重力流后压力流,先施工埋置较深的污水、雨水管道和暗渠,要与路基工程施工做好协调配合穿插工作,并根据路基的施工情况,管道采纳分段施工、分段验收、分段回填夯实的方法
4、水稳层施工考虑要做弯沉检测,增加设备、人力实行分段同时施工,保证一次性完成一层水稳层
5、人行道基层工程与土路基层同时交叉作业,分层回填碾压,保证人行道基层压实度
6、面层水稳层弯沉检测合格后,进入路面混凝土施工路面混凝土工程增加设备、人力,实行分段浇筑,做好试块检测工作
7、路缘石工程、人行道工程、绿化工程、路灯工程、交通工程实行分段交叉同时施工
三、加快工程施工进度保证措施1、仔细做好工程的统筹、计划工作,科学组织,合理安排,编制施工进度计划,优化施工组织设计及施工方案,提高施工效率,各分项工程要交叉施工,分段施工,加强过程管理,组织搭接作业或平行作业加快施工进度
2、精心安排工序搭接,合理安排工期,科学地进行工序搭接和穿插作业,组织有节奏流水施工,形成工序的搭接,为各工种赶工施工提供必需的工作面

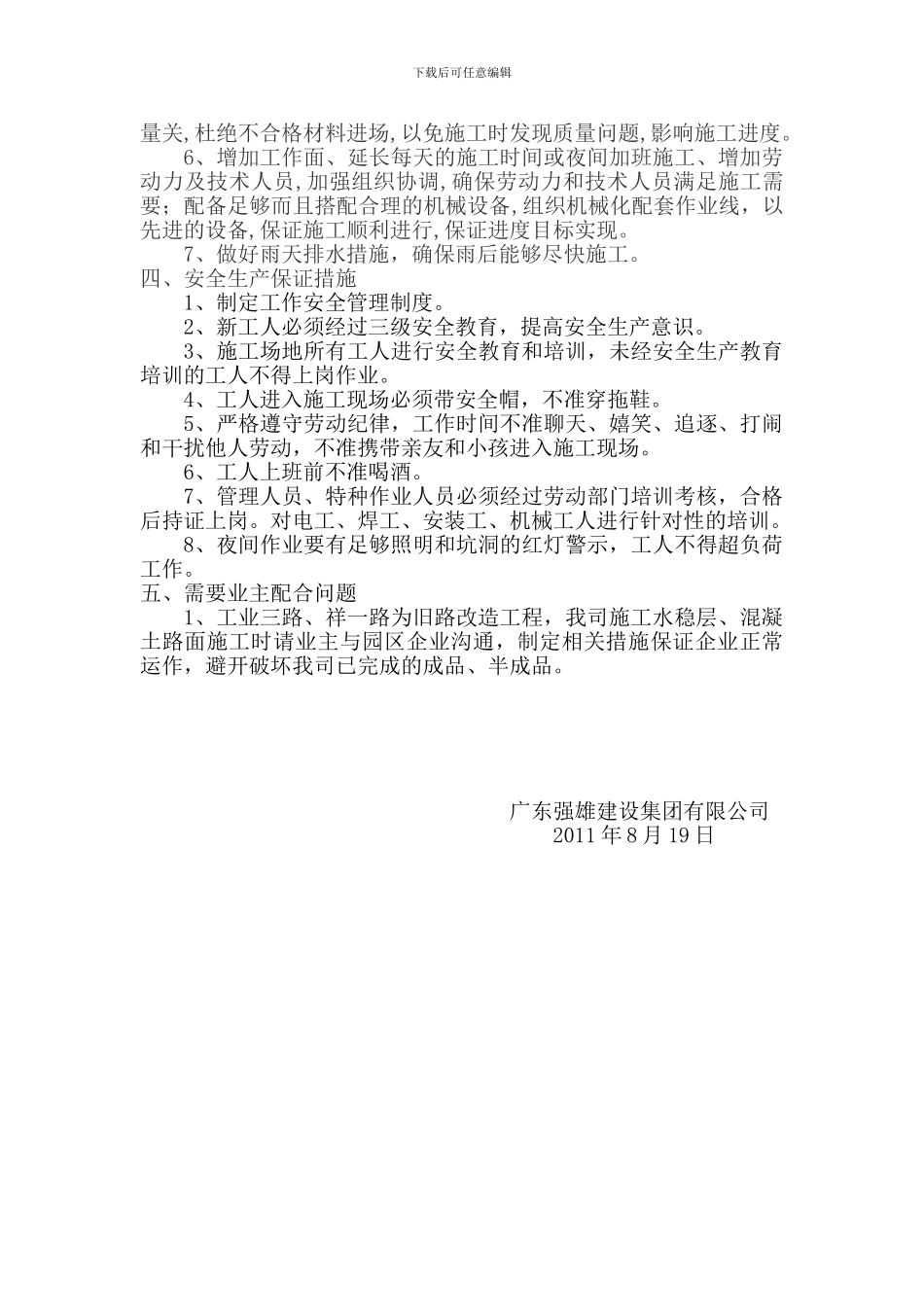

3、根据工程特点,环境条件和设计的要求及
