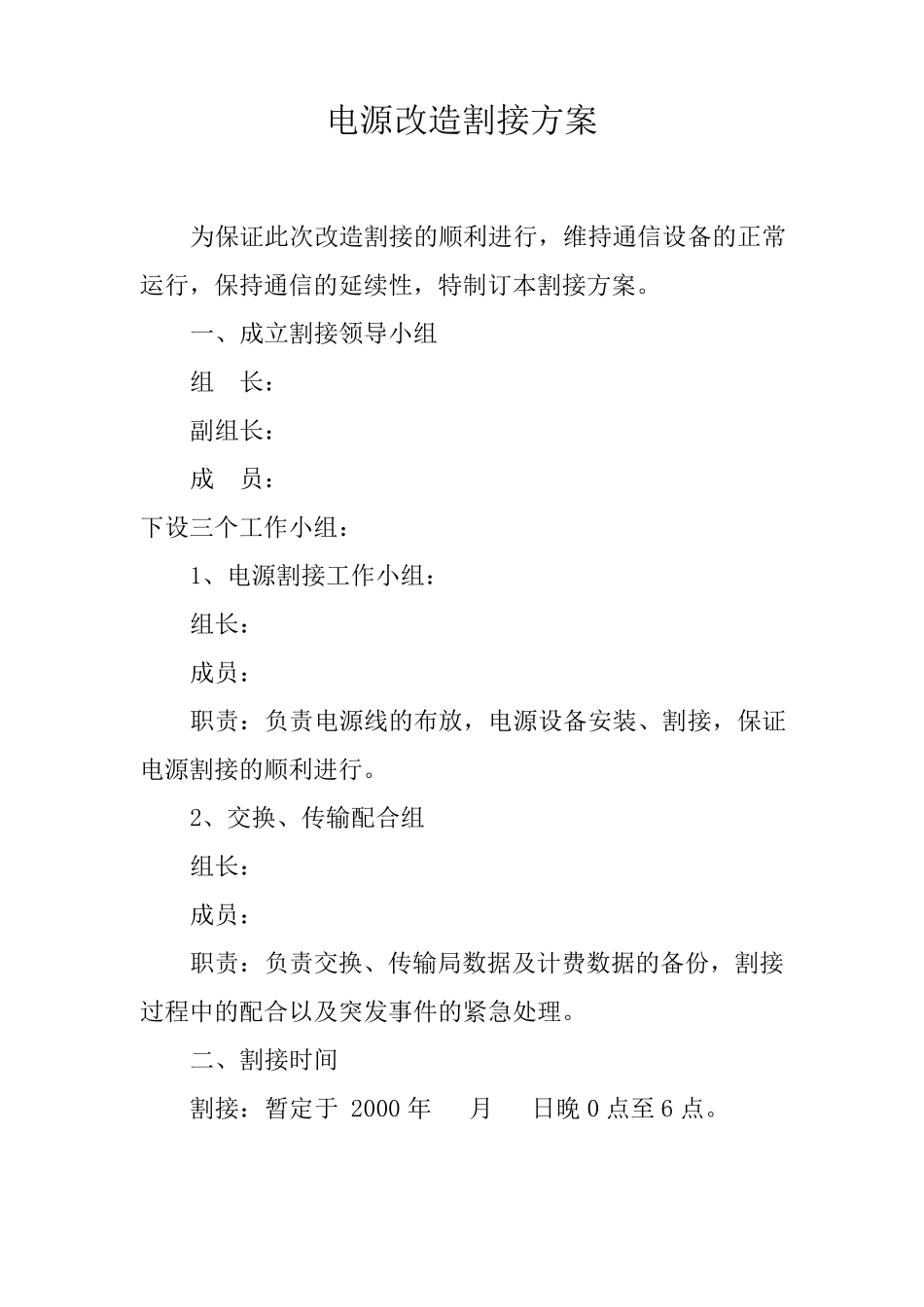

电源改造割接方案 为保证此次改造割接的顺利进行,维持通信设备的正常运行,保持通信的延续性,特制订本割接方案
一、成立割接领导小组 组 长: 副组长: 成 员: 下设三个工作小组: 1、电源割接工作小组: 组长: 成员: 职责:负责电源线的布放,电源设备安装、割接,保证电源割接的顺利进行
2、交换、传输配合组 组长: 成员: 职责:负责交换、传输局数据及计费数据的备份,割接过程中的配合以及突发事件的紧急处理
二、割接时间 割接:暂定于 2000 年 月 日晚 0 点至 6 点

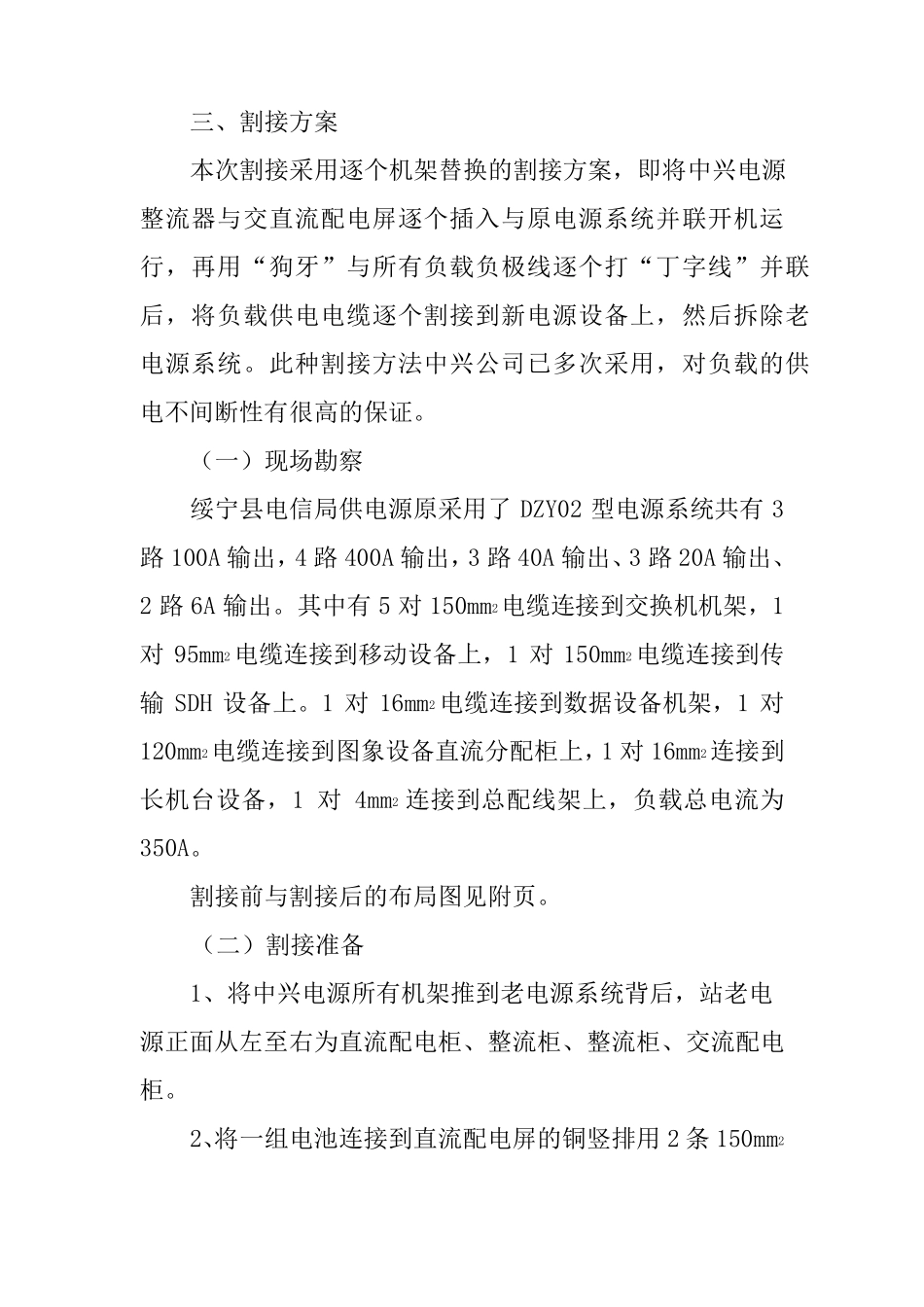

三、割接方案 本次割接采用逐个机架替换的割接方案,即将中兴电源整流器与交直流配电屏逐个插入与原电源系统并联开机运行,再用“狗牙”与所有负载负极线逐个打“丁字线”并联后,将负载供电电缆逐个割接到新电源设备上,然后拆除老电源系统
此种割接方法中兴公司已多次采用,对负载的供电不间断性有很高的保证
(一)现场勘察 绥宁县电信局供电源原采用了 DZY02 型电源系统共有 3路 100A 输出,4 路 400A 输出,3 路 40A 输出、3 路 20A 输出、2 路 6A 输出
其中有 5 对 150mm2电缆连接到交换机机架,1对 95mm2电缆连接到移动设备上,1 对 150mm2电缆连接到传输 SDH 设备上
1 对 16mm2 电缆连接到数据设备机架,1 对120mm2电缆连接到图象设备直流分配柜上,1 对 16mm2连接到长机台设备,1 对 4mm2 连接到总配线架上,负载总电流为350A
割接前与割接后的布局图见附页
(二)割接准备 1、将中兴电源所有机架推到老电源系统背后,站老电 源正面从左至右为直流配电柜、整流柜、整流柜、交流配电柜
2、将一组电池连接到直流配电屏的铜竖排用2 条 150mm2的电缆并联,,暂时用一组电池与老电源系统并联供电,拆除两组电池与直流屏连接的4 条竖排,并
