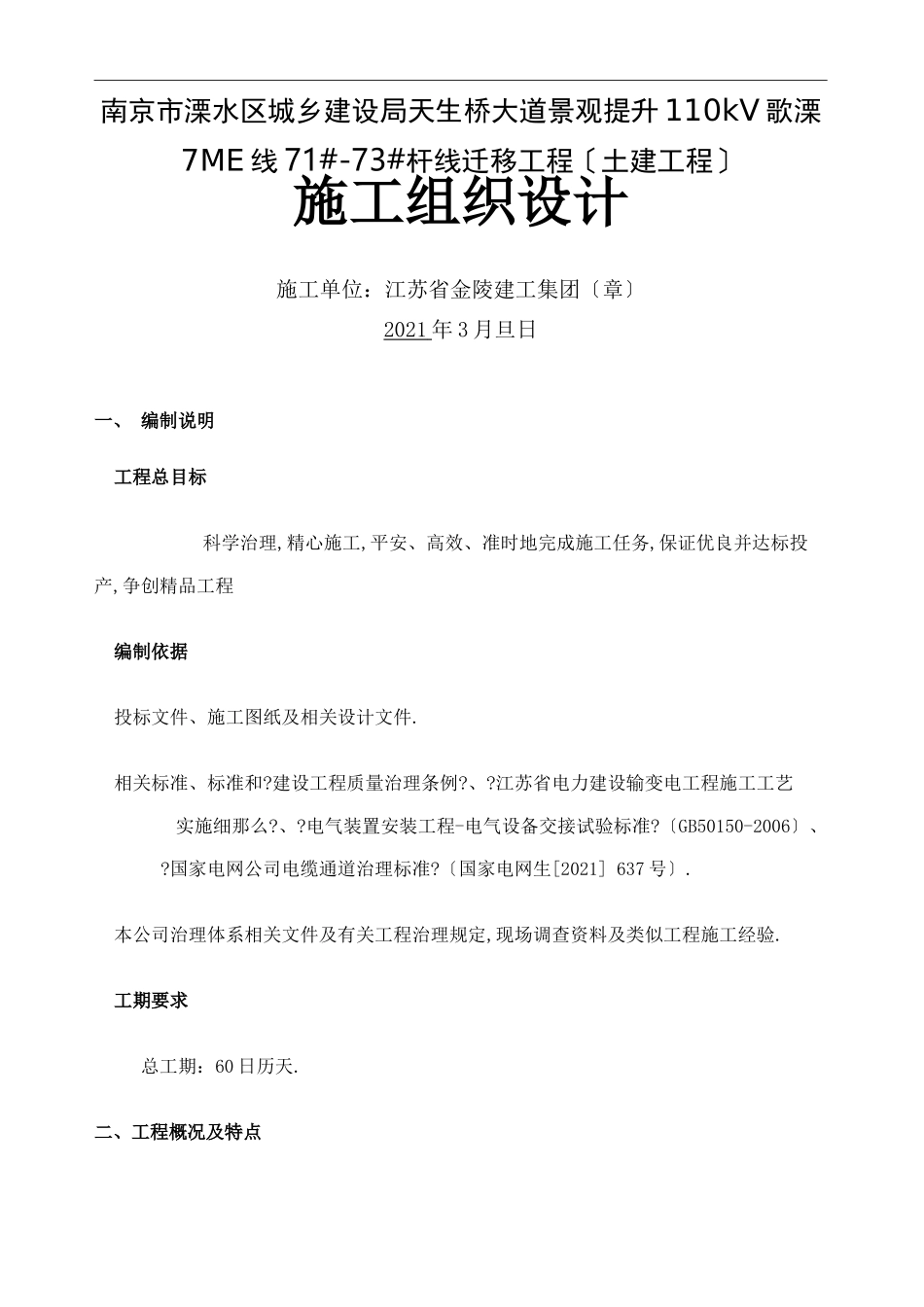

电缆敷设施工组织设计Document number【980KGB-6898YT-769T8CB-246UT-18GG08】南京市溧水区城乡建设局天生桥大道景观提升 110kV 歌溧7ME 线 71#-73#杆线迁移工程〔土建工程〕施工组织设计施工单位:江苏省金陵建工集团〔章〕2021 年 3 月旦日一、 编制说明工程总目标科学治理,精心施工,平安、高效、准时地完成施工任务,保证优良并达标投产,争创精品工程编制依据投标文件、施工图纸及相关设计文件
相关标准、标准和
建设工程质量治理条例
江苏省电力建设输变电工程施工工艺实施细那么
电气装置安装工程-电气设备交接试验标准
〔GB50150-2006〕、
国家电网公司电缆通道治理标准
〔国家电网生[2021] 637 号〕
本公司治理体系相关文件及有关工程治理规定,现场调查资料及类似工程施工经验
工期要求总工期:60 日历天
二、工程概况及特点本工程为南京远能电力工程溧水分公司南京市溧水区城乡建设局天生桥大道 景观提升 110kV 歌溧 7ME 线 71#-73#杆线迁移工程〔土建工程〕
工程位于南京市溧水 区天生桥收费站旁,新建排管 3 回电缆排管 288 米,新建工井**直线工井 6 座
三、施工现场组织机构施工现场组织机构〔见图〕根据工程的特点,施工现场设工程经理部
受公司经理委托,工程经理对公司经理负 责,组织具有丰富现场施工经验的治理、技术人员,在施工现场对工程工程实施的全过程 进行组织、治理和协调

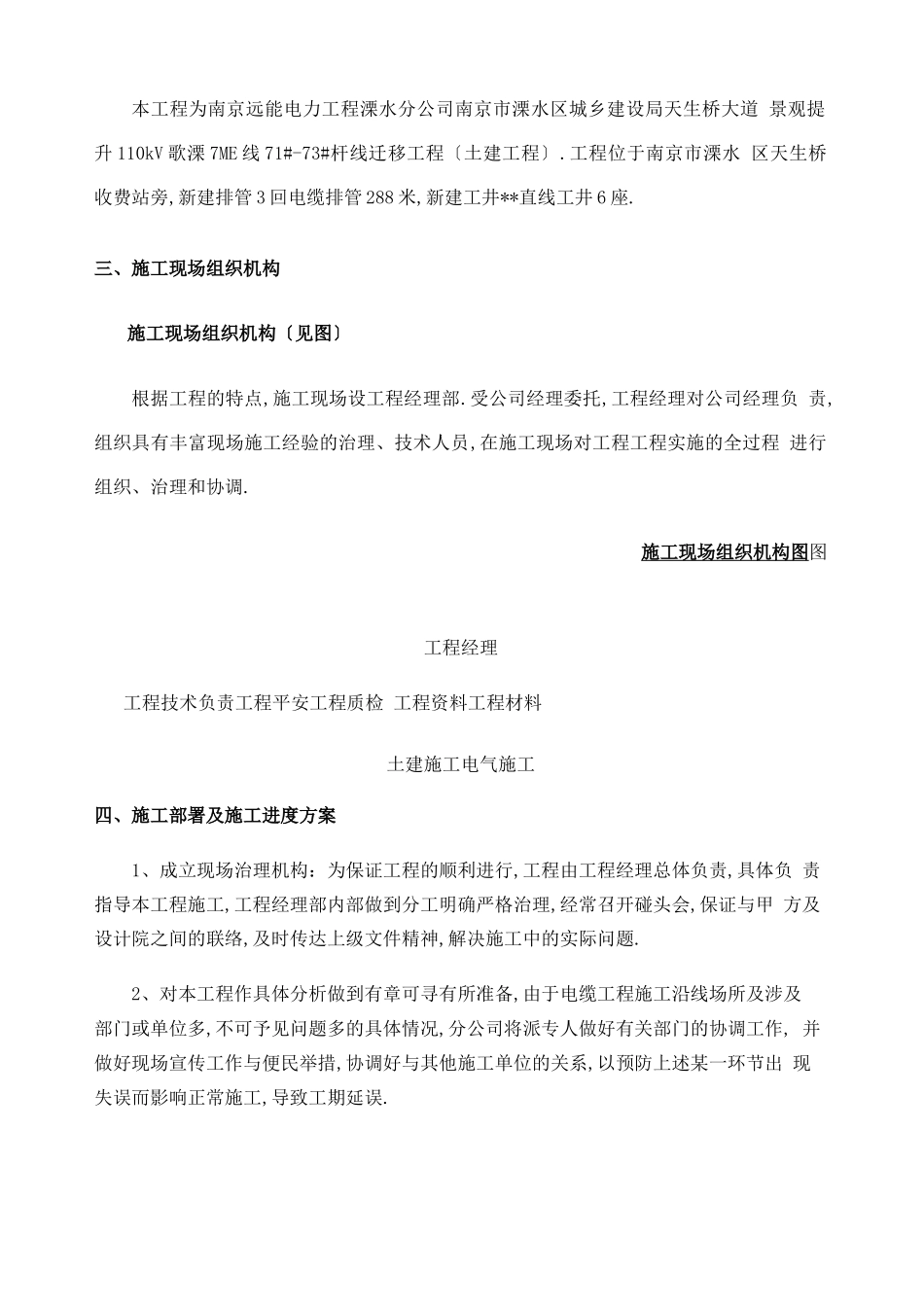

施工现场组织机构图图工程经理工程技术负责工程平安工程质检 工程资料工程材料土建施工电气施工四、施工部署及施工进度方案1、成立现场治理机构:为保证工程的顺利进行,工程由工程经理总体负责,具体负 责指导本工程施工,工程经理部内部做到分工明确严格治理,经常召开碰头会,保证与甲 方及设计院之间的联络,及时传达上级文件精神,解
