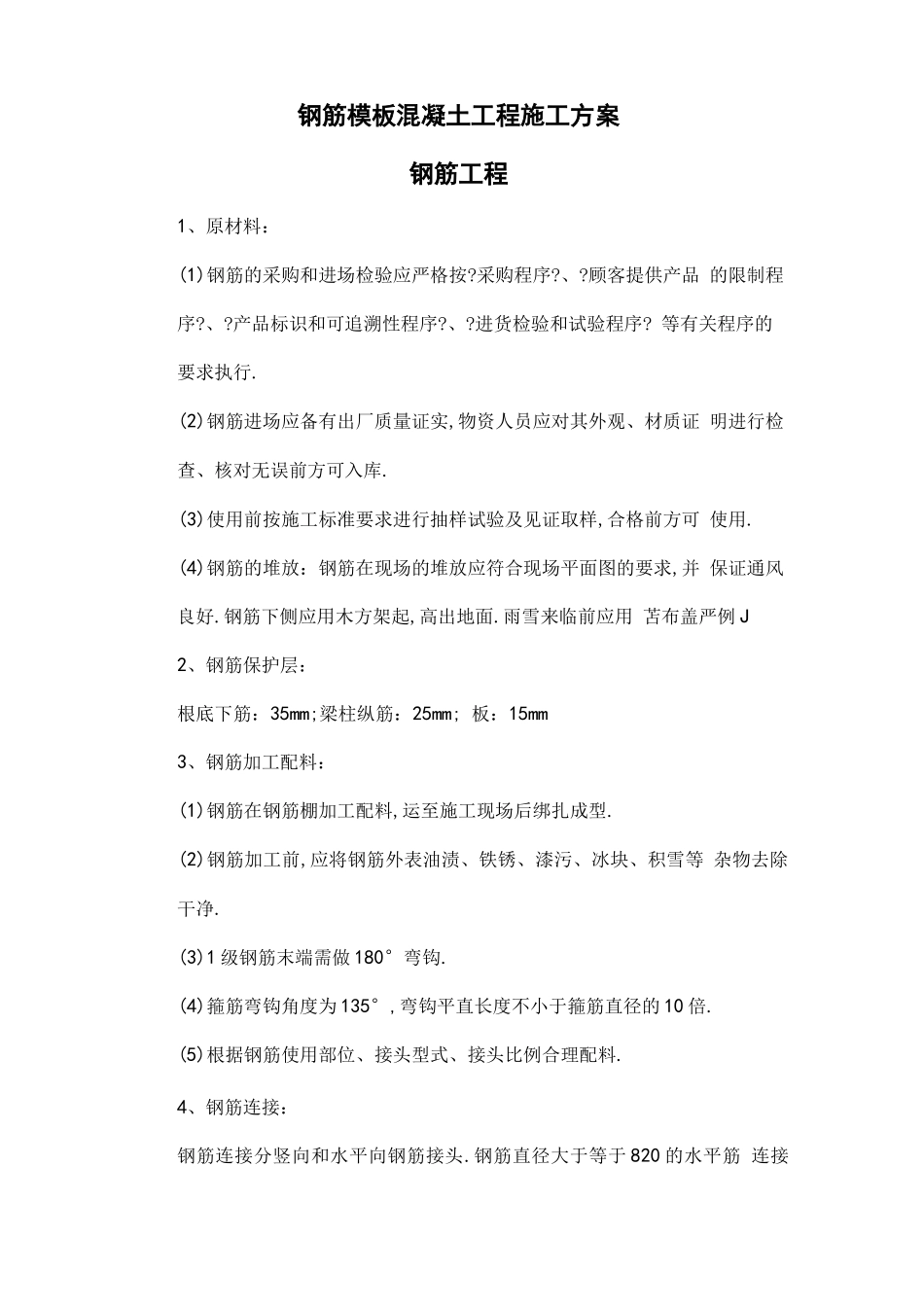

钢筋模板混凝土工程施工方案钢筋工程1、原材料:(1)钢筋的采购和进场检验应严格按
顾客提供产品 的限制程序
产品标识和可追溯性程序
进货检验和试验程序
等有关程序的要求执行
(2)钢筋进场应备有出厂质量证实,物资人员应对其外观、材质证 明进行检查、核对无误前方可入库
(3)使用前按施工标准要求进行抽样试验及见证取样,合格前方可 使用
(4)钢筋的堆放:钢筋在现场的堆放应符合现场平面图的要求,并 保证通风良好
钢筋下侧应用木方架起,高出地面
雨雪来临前应用 苫布盖严例 J2、钢筋保护层:根底下筋:35mm;梁柱纵筋:25mm; 板:15mm3、钢筋加工配料:(1)钢筋在钢筋棚加工配料,运至施工现场后绑扎成型
(2)钢筋加工前,应将钢筋外表油渍、铁锈、漆污、冰块、积雪等 杂物去除干净
(3)1 级钢筋末端需做 180°弯钩
(4)箍筋弯钩角度为 135°,弯钩平直长度不小于箍筋直径的 10 倍
(5)根据钢筋使用部位、接头型式、接头比例合理配料
4、钢筋连接:钢筋连接分竖向和水平向钢筋接头

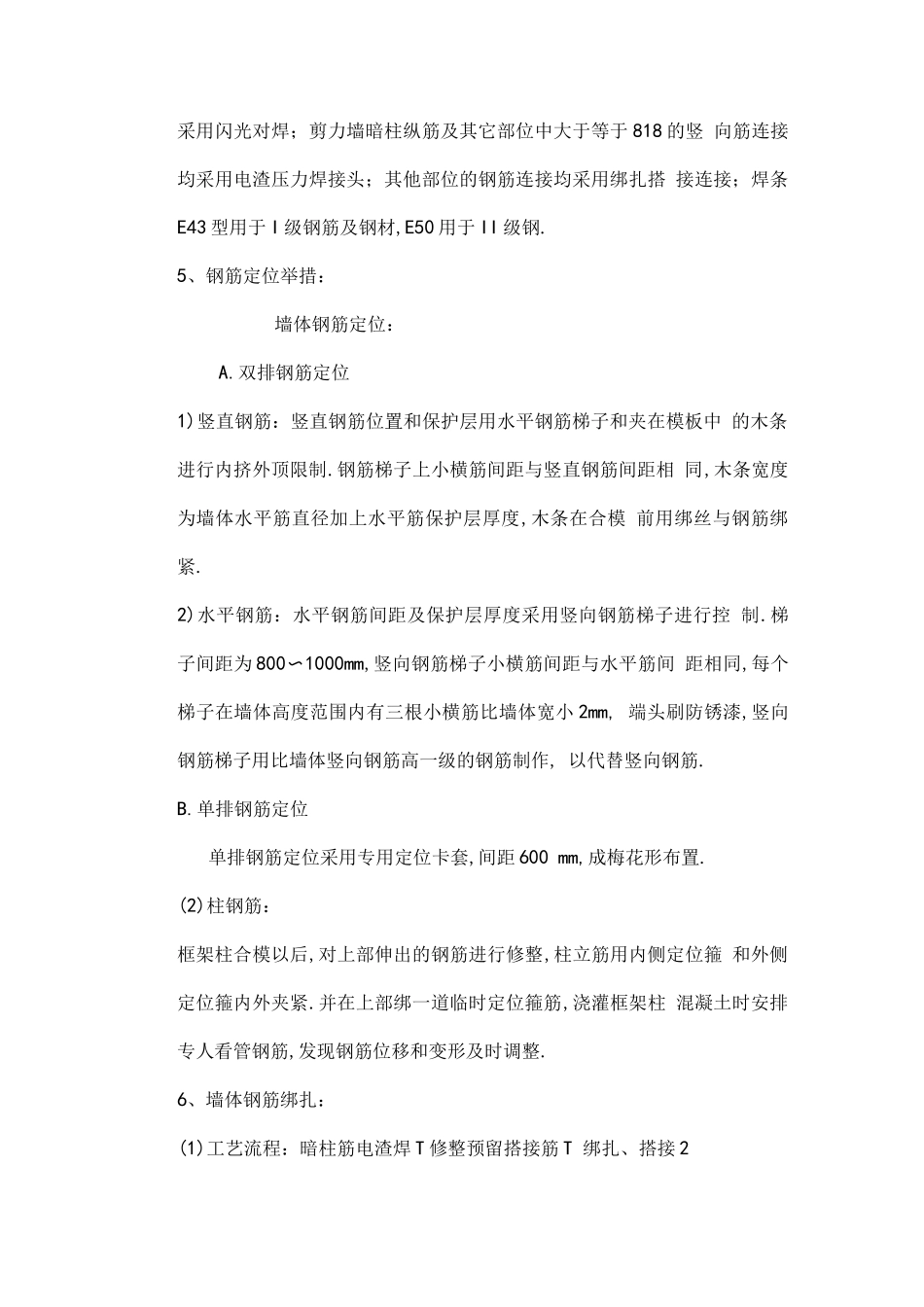

钢筋直径大于等于 820 的水平筋 连接采用闪光对焊;剪力墙暗柱纵筋及其它部位中大于等于 818 的竖 向筋连接均采用电渣压力焊接头;其他部位的钢筋连接均采用绑扎搭 接连接;焊条E43 型用于 I 级钢筋及钢材,E50 用于 II 级钢
5、钢筋定位举措:墙体钢筋定位:A
双排钢筋定位1)竖直钢筋:竖直钢筋位置和保护层用水平钢筋梯子和夹在模板中 的木条进行内挤外顶限制
钢筋梯子上小横筋间距与竖直钢筋间距相 同,木条宽度为墙体水平筋直径加上水平筋保护层厚度,木条在合模 前用绑丝与钢筋绑紧
2)水平钢筋:水平钢筋间距及保护层厚度采用竖向钢筋梯子进行控 制

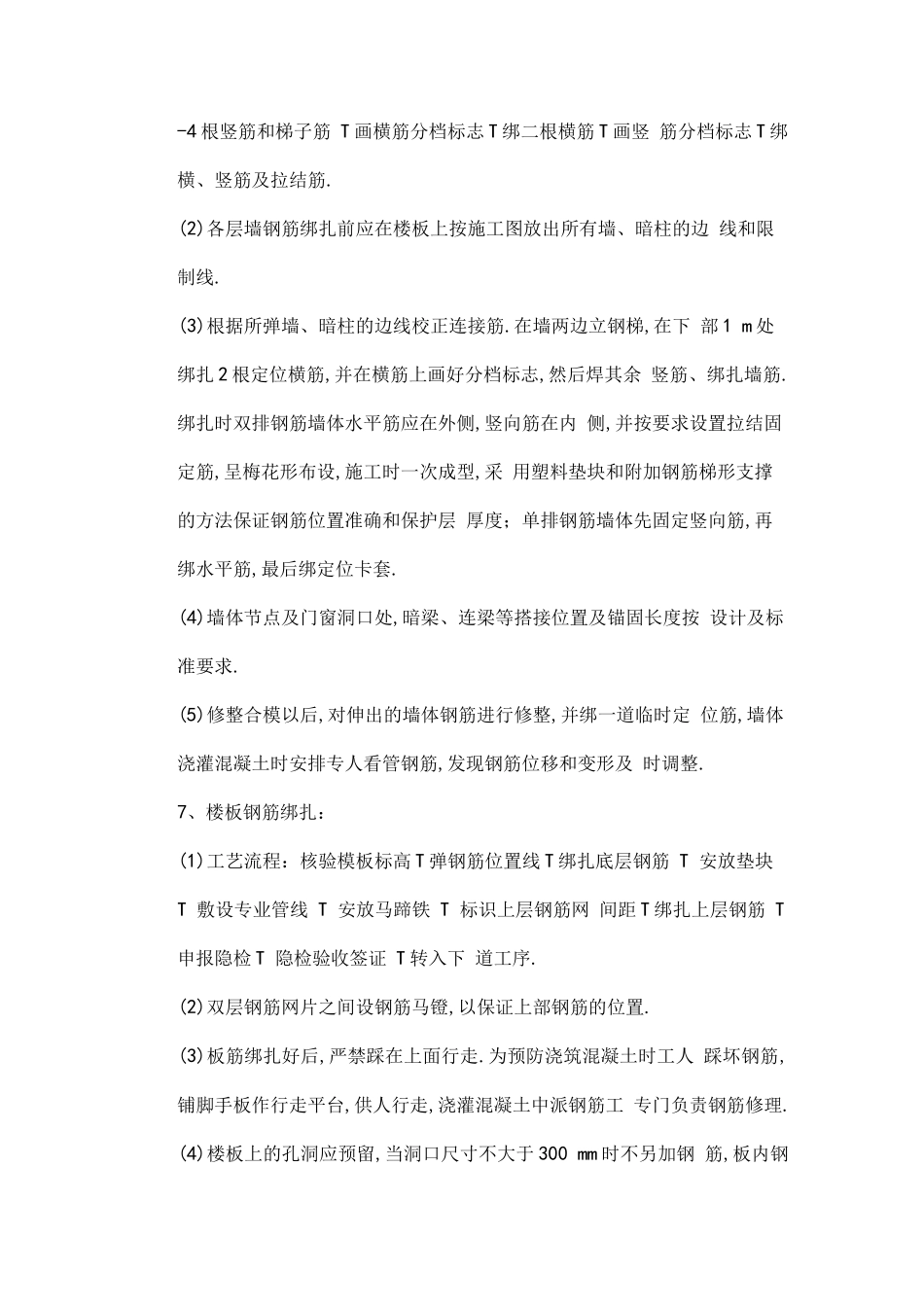

梯子间距为 800〜1000mm,竖向钢筋梯子小横筋间距与水平筋间 距相同,每个梯子在墙体高度范围内有三根小横筋比墙体
