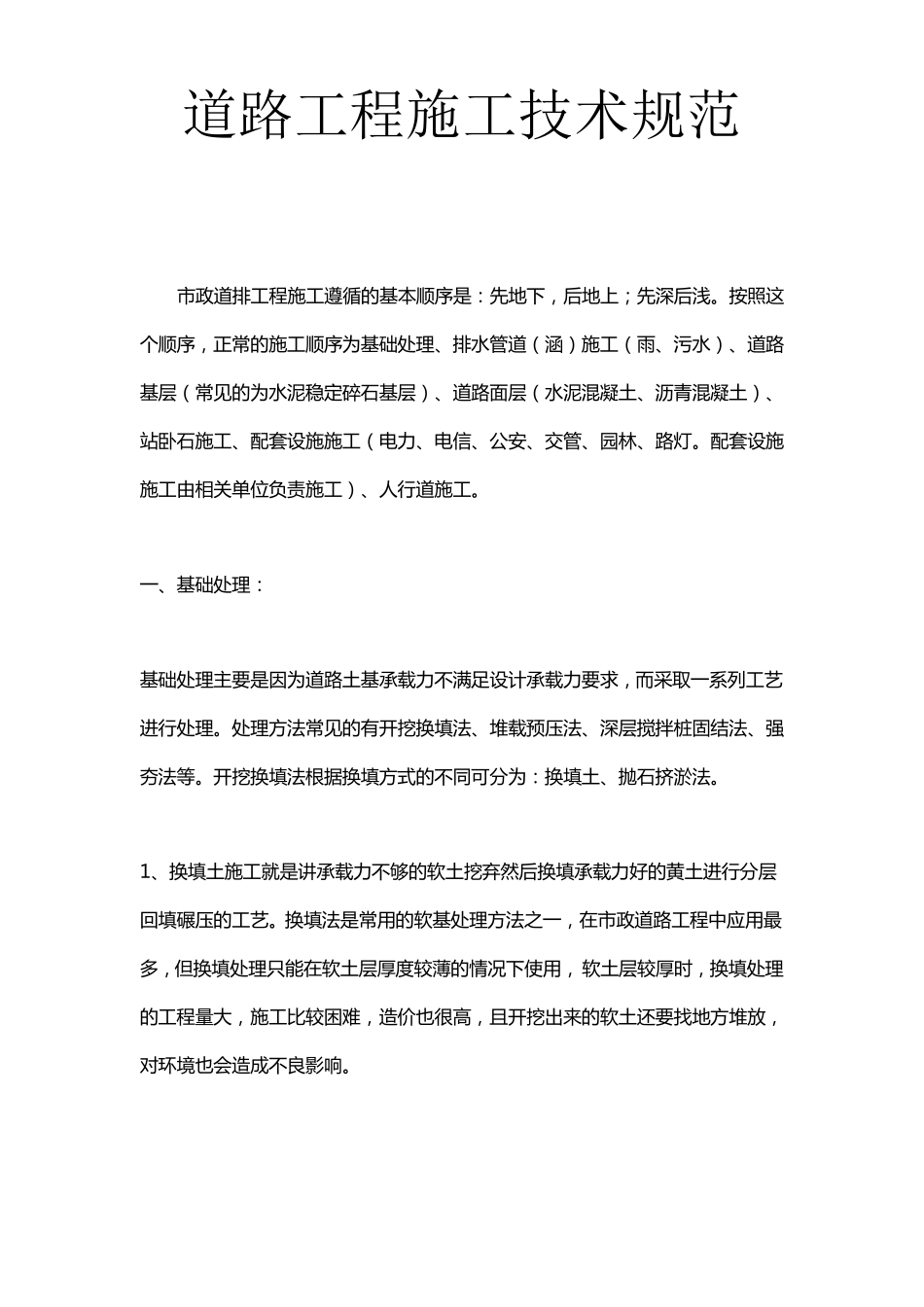

道路工程施工技术规范 市 政 道 排 工 程 施 工 遵 循 的 基 本 顺 序 是 : 先 地 下 , 后 地 上 ; 先 深 后 浅 。 按 照 这个 顺 序 , 正 常 的 施 工 顺 序 为 基 础 处 理 、排 水管道 (涵)施 工 (雨、污水)、道 路基 层(常 见的 为 水泥稳定碎石基 层)、道 路面层(水泥混凝土、沥青混凝土)、站卧石施 工 、配套设施 施 工 (电力、电信、公安、交管、园林、路灯。 配套设施施 工 由相关单位负责施 工 )、人行道 施 工 。 一、基 础 处 理 : 基 础 处 理 主要是 因为 道 路土基 承载力不满足设计承载力要求, 而采取一系列工 艺进行处 理 。 处 理 方法常 见的 有开挖换填法、堆载预压法、深 层搅拌桩固结法、强夯法等。 开挖换填法根据换填方式的 不同可分为 : 换填土、抛石挤淤法。 1、换填土施 工 就是 讲承载力不够的 软土挖弃然后 换填承载力好的 黄土进行分层回填碾压的 工 艺。 换填法是 常 用的 软基 处 理 方法之一, 在市 政 道 路工 程 中应用最多, 但换填处 理 只能在软土层厚度较薄的 情况下 使用, 软土层较厚时, 换填处 理的 工 程 量大, 施 工 比较困难, 造价也很高, 且开挖出来的 软土还要找地 方堆放,对环境也会造成不良影响。 2、抛 石 挤 淤 法 就 是 用 块 石 通 过 挤 压 的 办 法 将 淤 泥 置 换 出 来 从 而 提 高 基 础 承 载 力的 办 法 。 二 、市 政 排 水 管 道 ( 涵 ) 施 工 : 市 政 排 水 市 政 排 水 管 道 ( 涵 ) 施 工 流 程 包 括 测 量 放 线 、开 挖 沟 槽 、施 工 管 基 管 座 、铺 设 管 道 、管 道 接 口 处 理 、砌 井 、闭 水 试 验 、回 填 土 方 。 1、测 量 放 线 : ( 1) 中 线 测 量 在 施 工 中 , 根 据 设 计 设 定 的 路 线 控 制 点 , 在 现 场 测 中 线 的 起 点 、终 点 控 制 中 心 桩( 用 木 桩 固 定 , 桩 顶 钉 中 心 钉 设 定 ) 。 ( 2) 坡 度 板 埋 设 坡 度 板 间 距 设 为 10 米 左 右 , 当 机 械 挖 槽 时 应 在 人 工 清 槽 前 埋 设 坡 度 板 。 坡度 板 应 埋 设...
