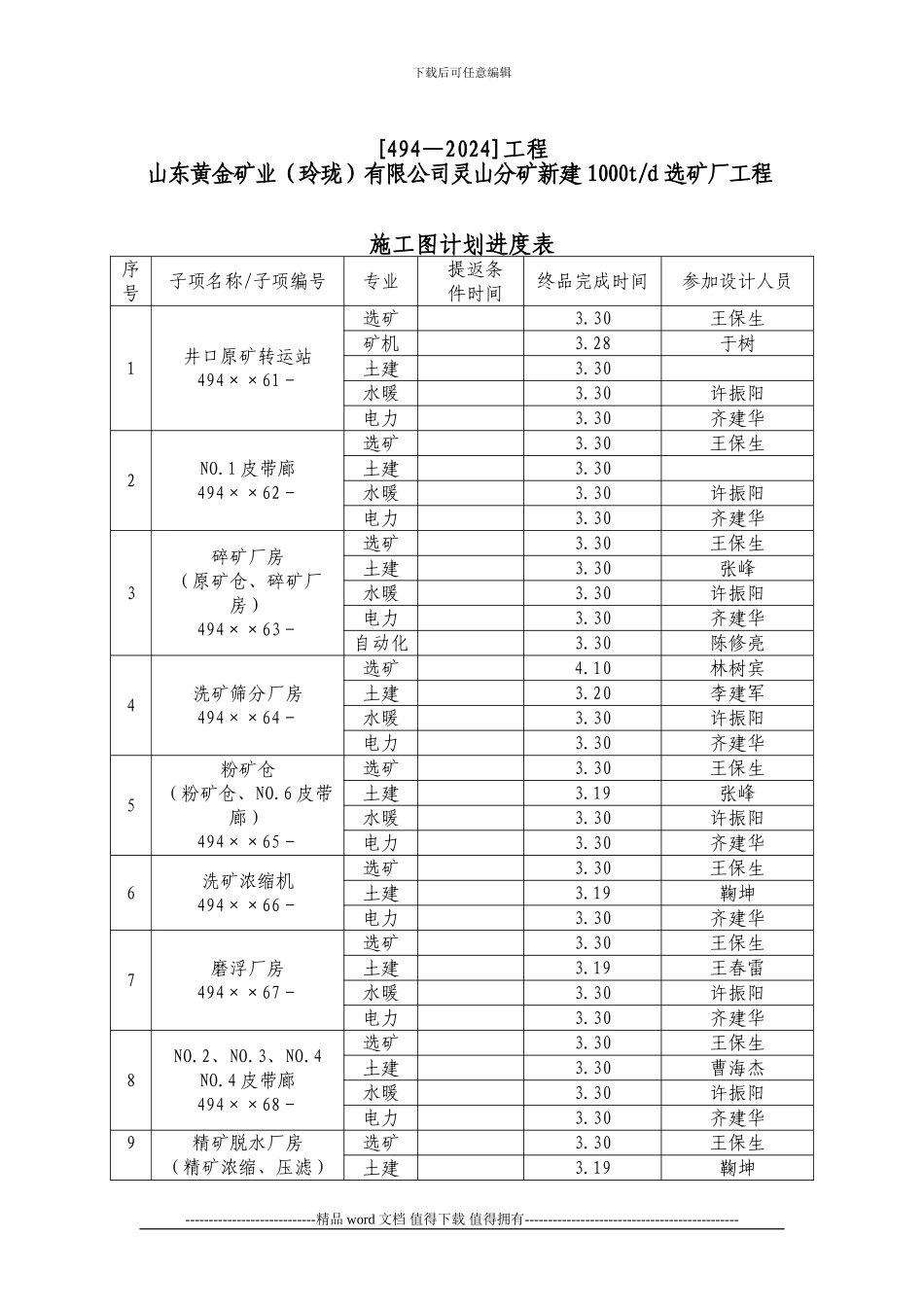

下载后可任意编辑[494—2024]工程山东黄金矿业(玲珑)有限公司灵山分矿新建 1000t/d 选矿厂工程施工图计划进度表序号子项名称/子项编号专业提返条件时间终品完成时间参加设计人员1井口原矿转运站494××61-选矿3
30王保生矿机3
28于树土建3
30许振阳电力3
30齐建华2NO
1 皮带廊494××62-选矿3
30王保生土建3
30许振阳电力3
30齐建华3碎矿厂房(原矿仓、碎矿厂房)494××63-选矿3
30王保生土建3
30张峰水暖3
30许振阳电力3
30齐建华自动化3
30陈修亮4洗矿筛分厂房494××64-选矿4
10林树宾土建3
20李建军水暖3
30许振阳电力3
30齐建华5粉矿仓(粉矿仓、NO
6 皮带廊)494××65-选矿3
30王保生土建3
19张峰水暖3
30许振阳电力3
30齐建华6洗矿浓缩机494××66-选矿3
30王保生土建3
19鞠坤电力3
30齐建华7磨浮厂房494××67-选矿3
30王保生土建3
19王春雷水暖3
30许振阳电力3
30齐建华8NO
4 皮带廊494××68-选矿3
30王保生土建3
30曹海杰水暖3
30许振阳电力3
30齐建华9精矿脱水厂房(精矿浓缩、压滤)选矿3
30王保生土建3
19鞠坤----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑494××69-水暖3

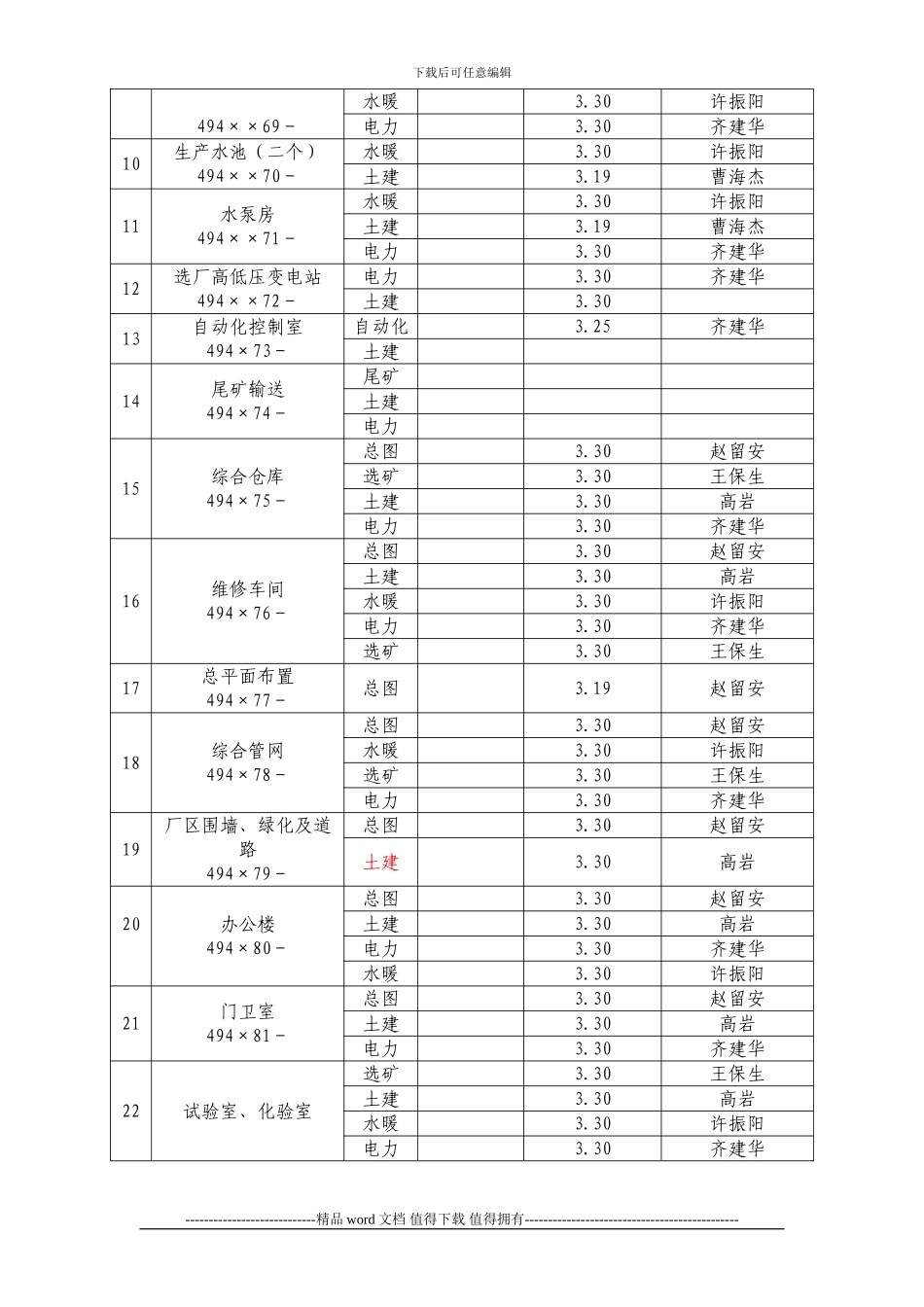

30许振阳电力3
30齐建华10生产水池(二个)494××70-水暖3
30许振阳土建3
19曹海杰11水泵房494××71-水暖3
30许振阳土建3
19曹海杰电力3
30齐建华12选厂高低压变电站494××72-电力3
