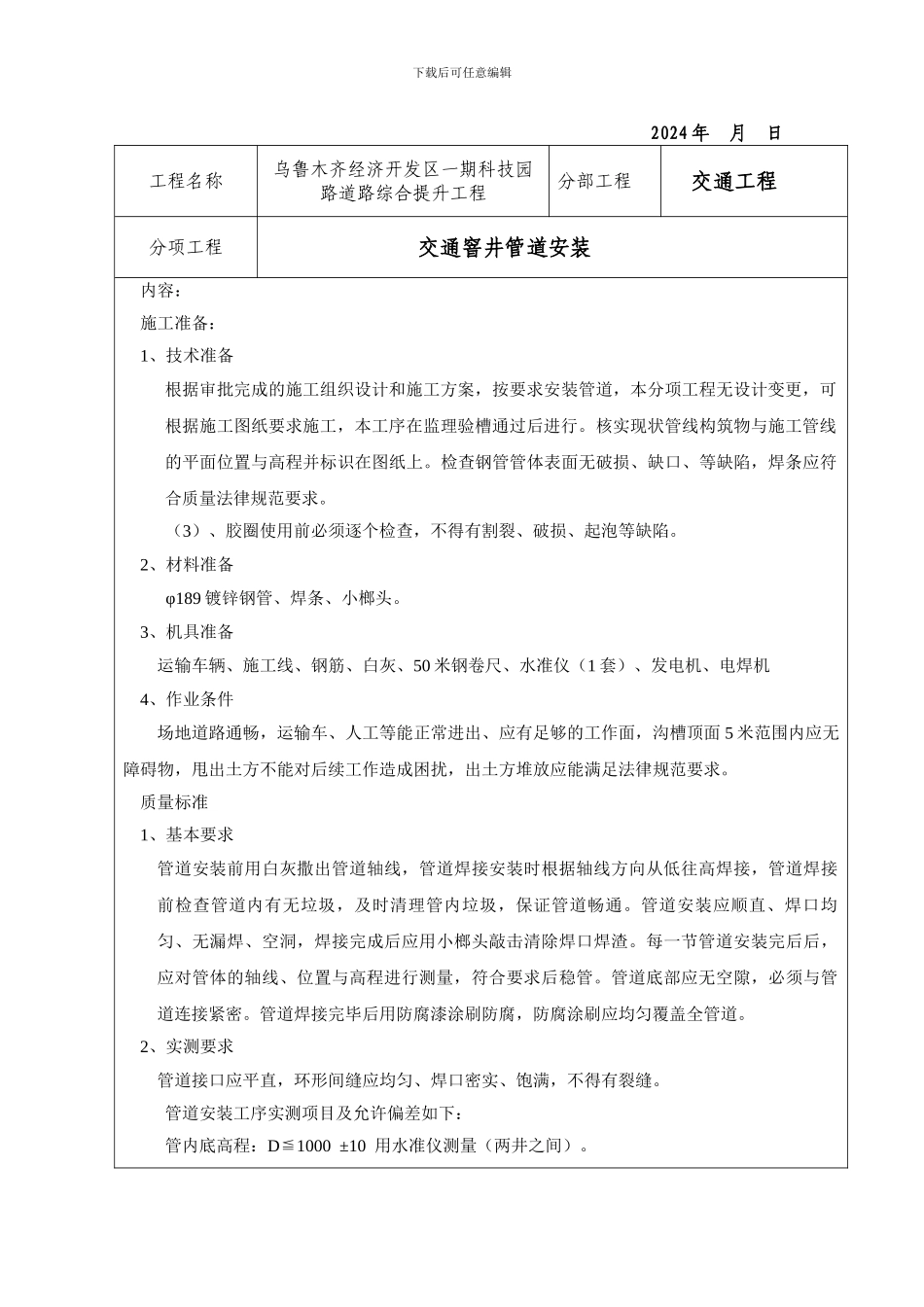

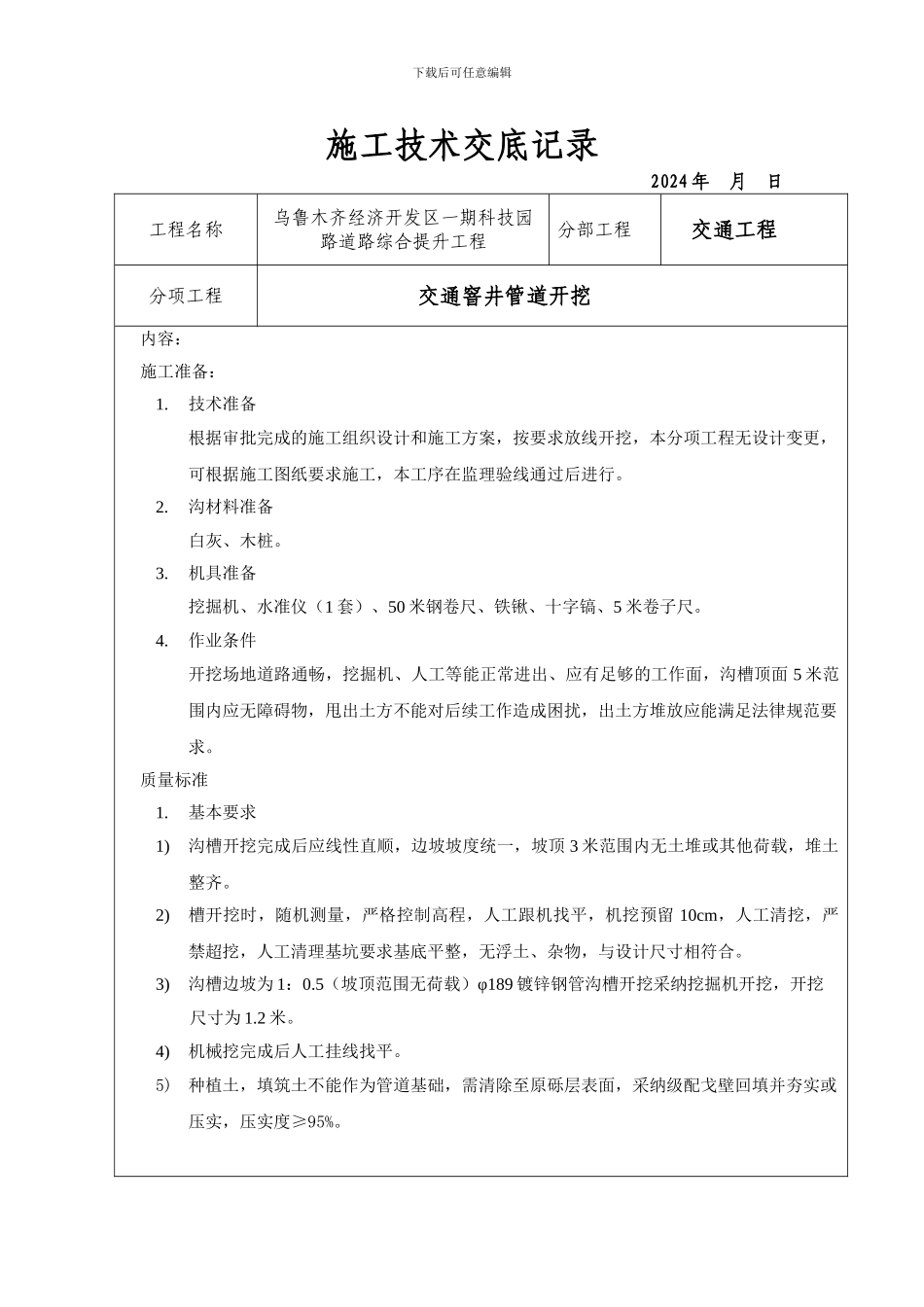

下载后可任意编辑施工技术交底记录2024 年 月 日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程交通工程分项工程交通窨井管道开挖内容:施工准备:1
技术准备根据审批完成的施工组织设计和施工方案,按要求放线开挖,本分项工程无设计变更,可根据施工图纸要求施工,本工序在监理验线通过后进行
沟材料准备白灰、木桩
机具准备挖掘机、水准仪(1 套)、50 米钢卷尺、铁锹、十字镐、5 米卷子尺
作业条件开挖场地道路通畅,挖掘机、人工等能正常进出、应有足够的工作面,沟槽顶面 5 米范围内应无障碍物,甩出土方不能对后续工作造成困扰,出土方堆放应能满足法律规范要求
基本要求1)沟槽开挖完成后应线性直顺,边坡坡度统一,坡顶 3 米范围内无土堆或其他荷载,堆土整齐
2)槽开挖时,随机测量,严格控制高程,人工跟机找平,机挖预留 10cm,人工清挖,严禁超挖,人工清理基坑要求基底平整,无浮土、杂物,与设计尺寸相符合
3)沟槽边坡为 1:0
5(坡顶范围无荷载)φ189 镀锌钢管沟槽开挖采纳挖掘机开挖,开挖尺寸为 1
4)机械挖完成后人工挂线找平
5)种植土,填筑土不能作为管道基础,需清除至原砾层表面,采纳级配戈壁回填并夯实或压实,压实度≥95%

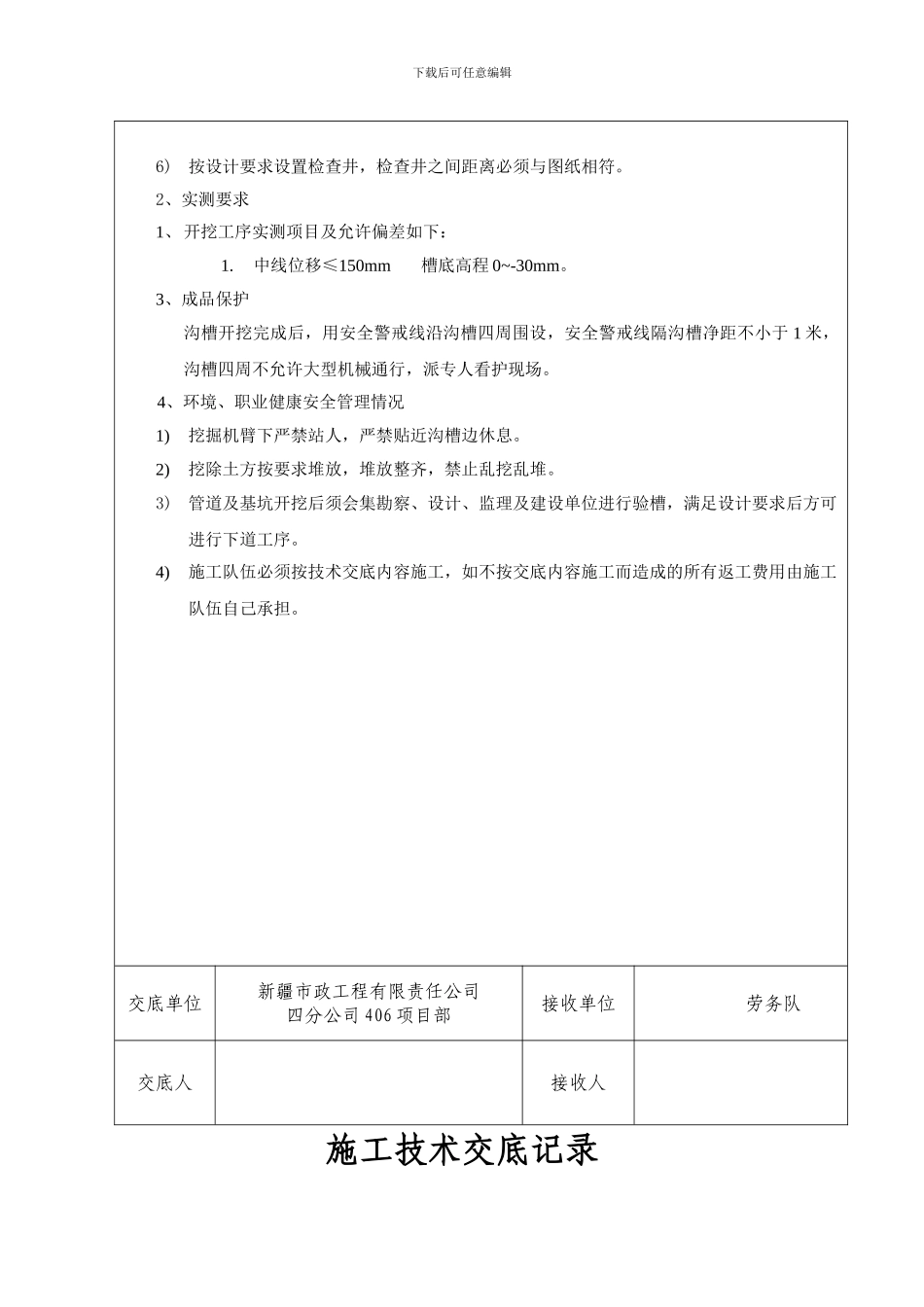

下载后可任意编辑6)按设计要求设置检查井,检查井之间距离必须与图纸相符
2、实测要求1、开挖工序实测项目及允许偏差如下:1
中线位移≤150mm 槽底高程 0~-30mm
3、成品保护沟槽开挖完成后,用安全警戒线沿沟槽四周围设,安全警戒线隔沟槽净距不小于 1 米,沟槽四周不允许大型机械通行,派专人看护现场
4、环境、职业健康安全管理情况1)挖掘机臂下严禁站人,严禁贴近沟槽边休息
2)挖除土方按要求堆放,堆放整齐,禁止乱挖乱堆
3)管道及基坑开挖后须会集勘察、设计、监理及建设单位进行验槽,满足设计要求后方可进行下
