下载后可任意编辑单位工程施组织设计或方案 工程名称:人工挖孔桩施工方案 工程地点: 施工单位: 编制单位: 审批单位: 部 门: 部 门: 单位技术负责人: 审批负责人: 编制人: 编制日期: 审批日期: 目 录一、工程概况二、主要施工方法三、质量保证措施四、安全保证措施五、对邻近建筑物的保护措施六、计量工作及技术资料保证措施七、文明生产措施八、施工管理消防措施九、现场组织管理架构表十、机械设备计划十一、劳动力计划十二、施工进度控制计划下载后可任意编辑十三、施工平面布置示意图一、 工程概况1、 工程地点:本工程为广州市城市建设开发集团公司开发兴建的名雅苑二期地下国库挖孔桩工程,位于天河路南端、广州酒家东测
2、 地质情况:由地质资料钻孔揭露的地质情况分析:1)、人工填土层:平均层厚 2
78 米;2)、耕填土层:层厚 0
6 米;3)、淤泥质土层:顶面平均埋深 2
94 米,厚度 0
9 米;4)、粉质土层:顶面埋深 2
4 米,厚度 0
7 米,湿,可塑;5)、粉质粘土层:顶面埋深 1
8 米,平均厚度 5
47 米,稍湿,可塑;6)、粉质粘土层:顶面埋深 2
4 米,平均厚度 4
92 米,硬塑;7)、基岩:由各孔分析,入稳定中风化岩层平均层面埋深为 14米,本工程桩设计要求桩端支承于中风化岩层;下载后可任意编辑8)、地下水:主要为人工填土层中孔隙水及风化岩带中的裂隙水
水量较弱,对混凝土无腐蚀作用
3、工程内容:本工程基础采纳人挖桩共 101 支,桩内径均为1
2 米,护壁厚度每边为 18㎝;桩芯砼采纳商品砼 C25,护壁砼标号为 C25;桩顶设计标高-8
施工内容严格按设计图纸及会审要求施工

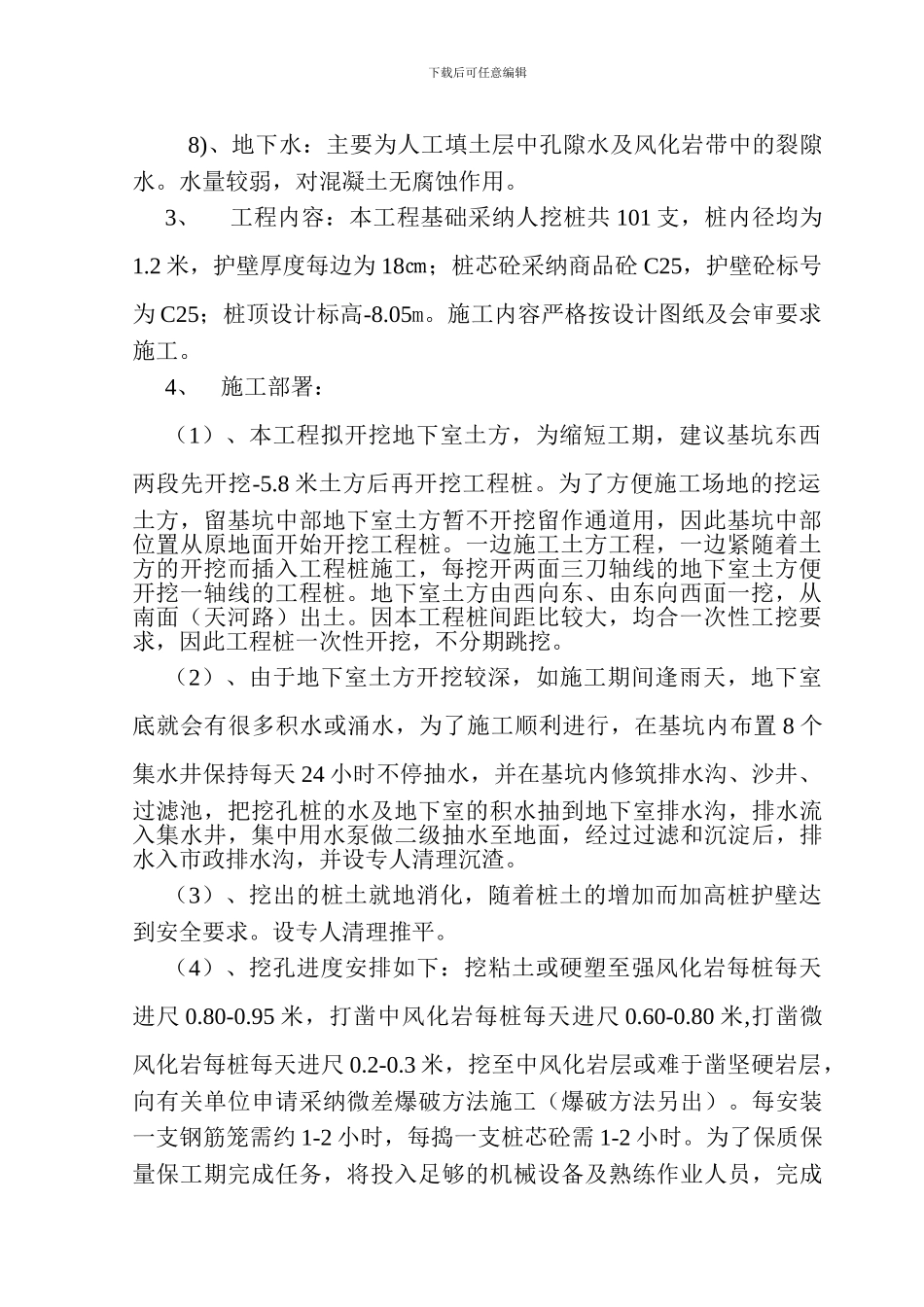

4、施工部署:(1)、本工程拟开挖地下室土方,为缩短工期,建议基坑东西两段先开挖-5
8 米土方后再开挖工程桩
为了方便施工场
