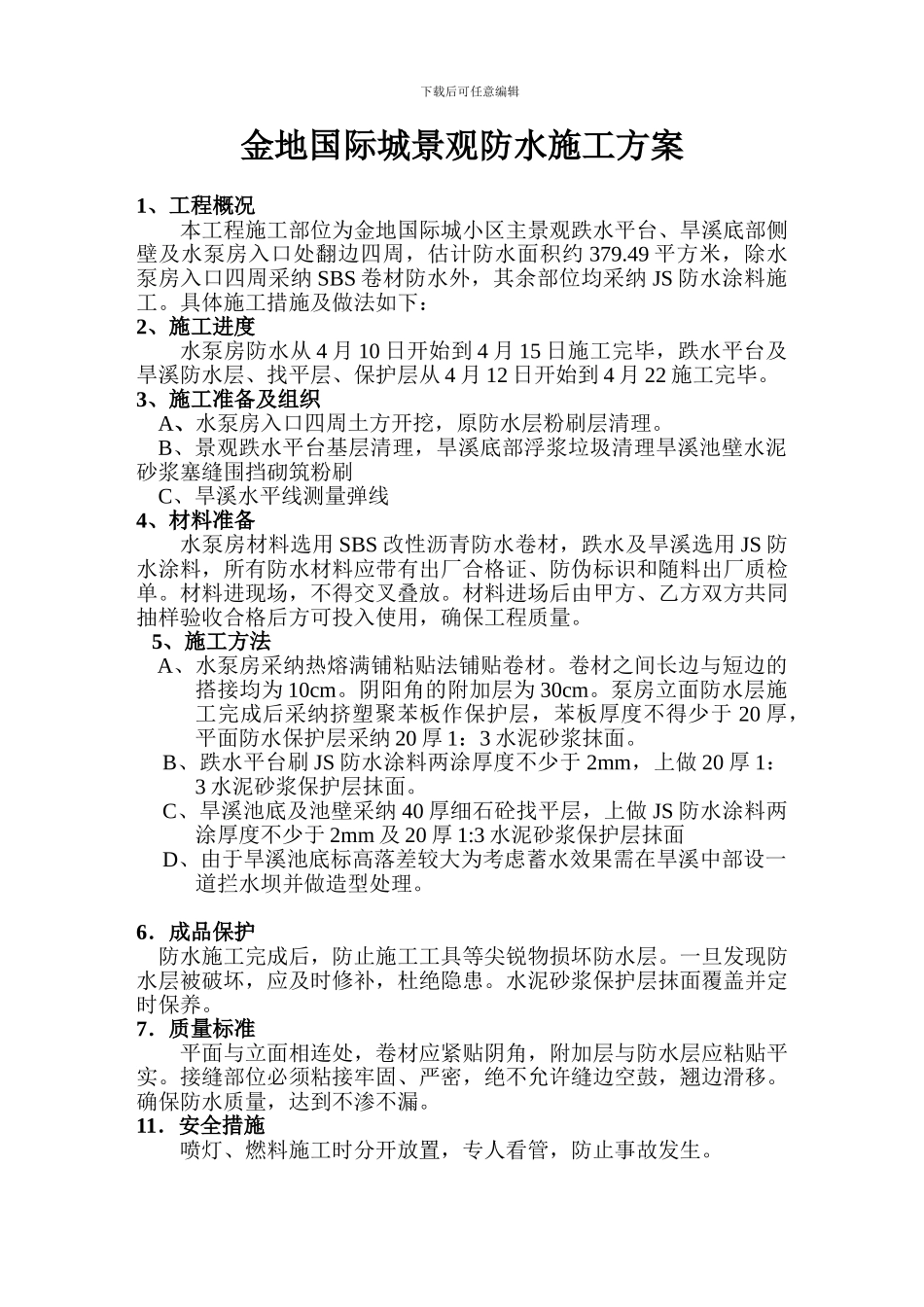

下载后可任意编辑金地国际城景观防水施工方案1、工程概况本工程施工部位为金地国际城小区主景观跌水平台、旱溪底部侧壁及水泵房入口处翻边四周,估计防水面积约 379.49 平方米,除水泵房入口四周采纳 SBS 卷材防水外,其余部位均采纳 JS 防水涂料施工。具体施工措施及做法如下:2、施工进度水泵房防水从 4 月 10 日开始到 4 月 15 日施工完毕,跌水平台及旱溪防水层、找平层、保护层从 4 月 12 日开始到 4 月 22 施工完毕。3、施工准备及组织A、水泵房入口四周土方开挖,原防水层粉刷层清理。B、景观跌水平台基层清理,旱溪底部浮浆垃圾清理旱溪池壁水泥砂浆塞缝围挡砌筑粉刷C、旱溪水平线测量弹线4、材料准备水泵房材料选用 SBS 改性沥青防水卷材,跌水及旱溪选用 JS 防水涂料,所有防水材料应带有出厂合格证、防伪标识和随料出厂质检单。材料进现场,不得交叉叠放。材料进场后由甲方、乙方双方共同抽样验收合格后方可投入使用,确保工程质量。5、施工方法 A、水泵房采纳热熔满铺粘贴法铺贴卷材。卷材之间长边与短边的搭接均为 10cm。阴阳角的附加层为 30cm。泵房立面防水层施工完成后采纳挤塑聚苯板作保护层,苯板厚度不得少于 20 厚,平面防水保护层采纳 20 厚 1:3 水泥砂浆抹面。B、跌水平台刷 JS 防水涂料两涂厚度不少于 2mm,上做 20 厚 1:3 水泥砂浆保护层抹面。C、旱溪池底及池壁采纳 40 厚细石砼找平层,上做 JS 防水涂料两涂厚度不少于 2mm 及 20 厚 1:3 水泥砂浆保护层抹面D、由于旱溪池底标高落差较大为考虑蓄水效果需在旱溪中部设一道拦水坝并做造型处理。6.成品保护 防水施工完成后,防止施工工具等尖锐物损坏防水层。一旦发现防水层被破坏,应及时修补,杜绝隐患。水泥砂浆保护层抹面覆盖并定时保养。7.质量标准平面与立面相连处,卷材应紧贴阴角,附加层与防水层应粘贴平实。接缝部位必须粘接牢固、严密,绝不允许缝边空鼓,翘边滑移。 确保防水质量,达到不渗不漏。11.安全措施喷灯、燃料施工时分开放置,专人看管,防止事故发生。下载后可任意编辑 金地国际城工程部 2024 年 4 月 2 日下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 ...
