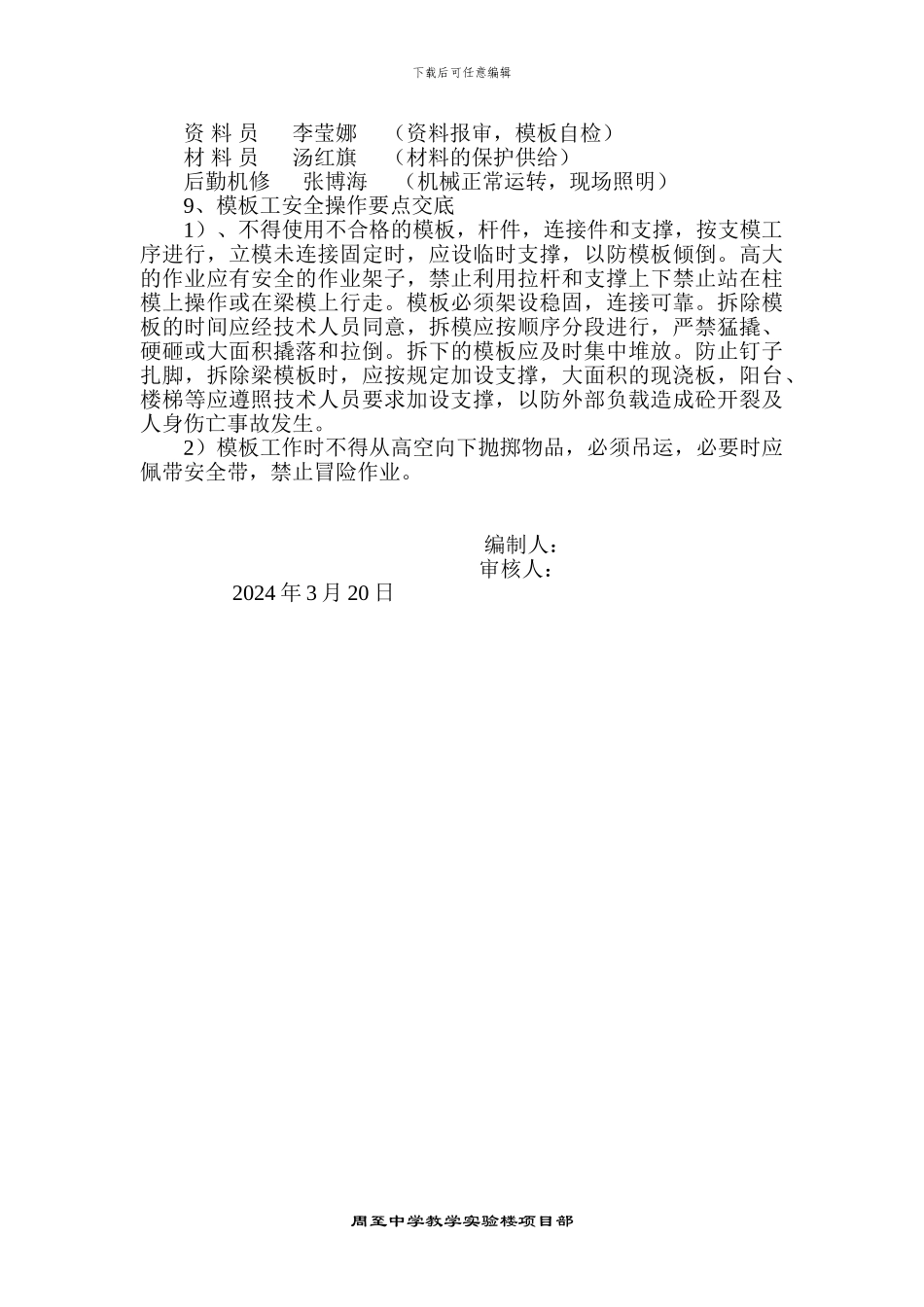

下载后可任意编辑周至中学教学实验楼 B 段工程条基模板施工技术方案1、编制依据主要依据西安科达建筑科研设计事物所设计周至中学教学实验楼图纸,结施图 01—04、施工组织设计,法律规范和施工标准规程GB50204—2024。2、工程概况本工程基础采纳钢筋砼条形基础,在结施 04 中 JL1 梁为b×h=700×1200 、 JL2 梁 为 b×h=700×1000 、 JL3 梁 为b×h=300×800 等结构几何尺寸。3、材料选用:钢模板(模板刷油归类堆放)和 φ48 钢管支撑加固,钢管刷漆尺寸排列。4、施工工艺及方案措施1)钢筋绑扎隐蔽工程及相关专业施工完成后,立即进行模板安装,安装顺序从轴向轴,模板安装顺序为:模板定位 尺寸排列 垂直度调整 模板加固 阴阳角处理 轴线尺寸排列 补缝 验收。对所有木工操作者进行安全技术交底,做到生产负责质量的原则,保证操作质量符合质量标准,对班组来说就是班组自我把关,保证交付符合质量合格的产品,口头交底前必须要求操作者对班前清楚自己干什么,怎么干,要达到什么标准,只要做到心中有数,才能干好。2)条基基础模板采纳 1500×200 钢模板作为锥形模板,梁模根据梁的高度进行配制,阴阳角现场进场定型加阳角模板,按 45ο拼缝对接,阳角模板直接对拼,梁模板安装完毕, 定位的用 50 米钢尺进行轴线尺寸排列,和梁模板垂直度的调整,用 φ48 钢管进行满堂加固,上口加固用钢管和扣件直接锁孔,梁上口,南北方向,东西方向(锁孔梁上口时,蛹 50 米钢尺排列梁尺寸,用红色标记在模板上口)梁的直线模板用线绳进行校正。模板加固采纳钢管满堂架,JL1b×h=300×1200、JL2 b×h=300×1000、立管(φ48 钢管)采纳 1米高间距为 800,满堂钢管架进行加固,立杆间距 1200,钢管搭设必须牢固稳定。3)基础梁模板支完后,首先清理模板内的木屑、泥土等杂物,模板浇水湿润,堵严板缝及孔洞,清除积水,施工班组长验收后报模板工长王宏升同质量员张彦平进行验收,同时填写模板安装检验批验收合格后报监理单位和建设单位进行验收。4)对于已成型验收后模板加强保护,不能用模板及其支架对不到位的钢筋进行校正,严禁用对不到位模板用重物冲击,浇筑条基砼时,不准在吊帮的模板上搭设脚手架,保证模板的需用和严密。5)砼施工时专设 2 名专业木工配合砼的浇筑工作及检查模板的几何尺寸,同时木工工长王宏升随时检查模板施工情况。6)模板拆除侧面模板在砼强度能保证其棱角不因拆模而受损坏时方可拆...
