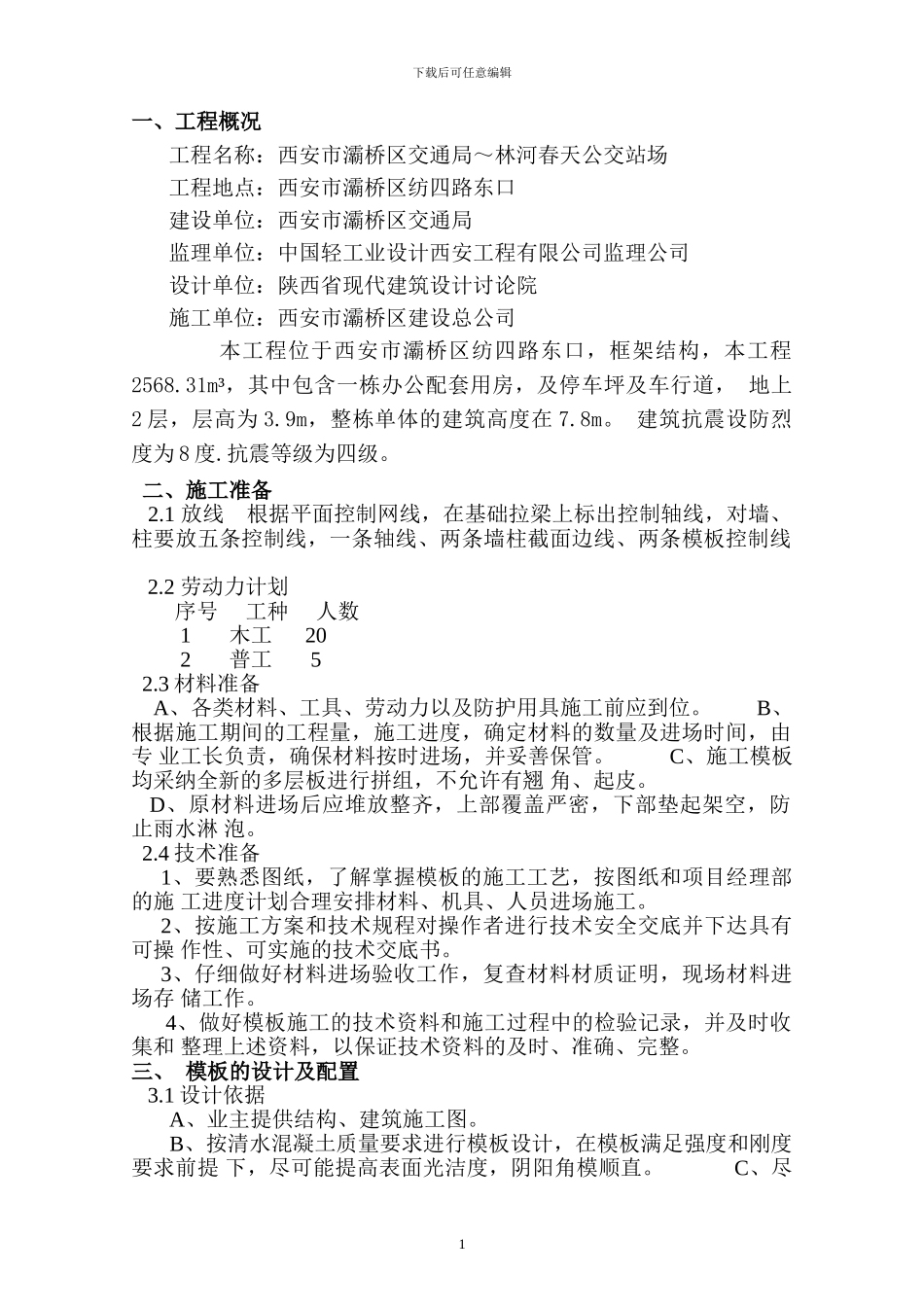

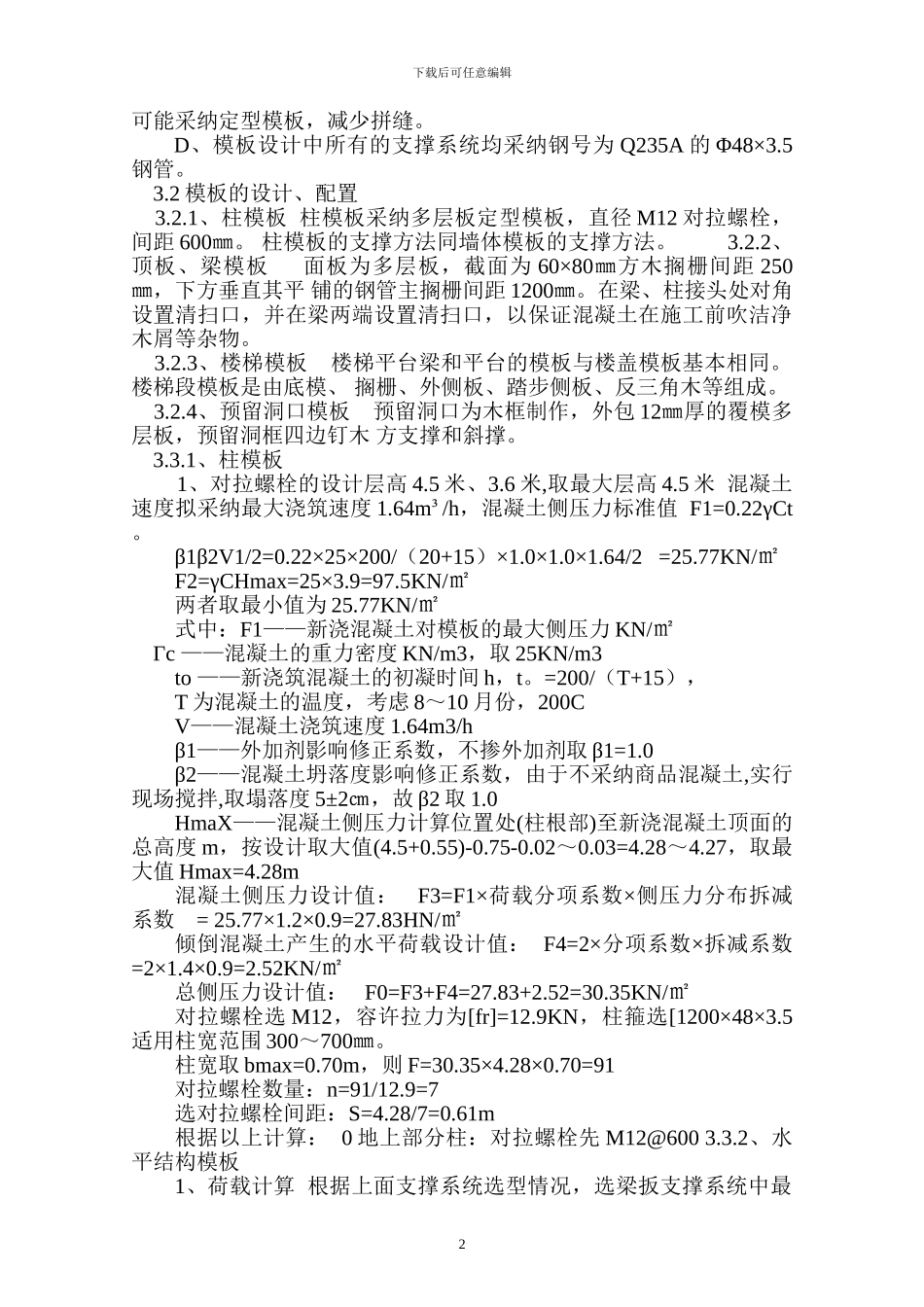

下载后可任意编辑 模板工程施工方案 编 制 人: 审 核 人: 审 批 人: 2024 年 11 月 13 日1下载后可任意编辑一、工程概况工程名称:西安市灞桥区交通局~林河春天公交站场工程地点:西安市灞桥区纺四路东口建设单位:西安市灞桥区交通局监理单位:中国轻工业设计西安工程有限公司监理公司设计单位:陕西省现代建筑设计讨论院施工单位:西安市灞桥区建设总公司 本工程位于西安市灞桥区纺四路东口,框架结构,本工程2568.31m³,其中包含一栋办公配套用房,及停车坪及车行道, 地上2 层,层高为 3.9m,整栋单体的建筑高度在 7.8m。 建筑抗震设防烈度为 8 度.抗震等级为四级。 二、施工准备 2.1 放线 根据平面控制网线,在基础拉梁上标出控制轴线,对墙、柱要放五条控制线,一条轴线、两条墙柱截面边线、两条模板控制线 2.2 劳动力计划 序号 工种 人数 1 木工 20 2 普工 5 2.3 材料准备 A、各类材料、工具、劳动力以及防护用具施工前应到位。 B、根据施工期间的工程量,施工进度,确定材料的数量及进场时间,由专 业工长负责,确保材料按时进场,并妥善保管。 C、施工模板均采纳全新的多层板进行拼组,不允许有翘 角、起皮。 D、原材料进场后应堆放整齐,上部覆盖严密,下部垫起架空,防止雨水淋 泡。 2.4 技术准备 1、要熟悉图纸,了解掌握模板的施工工艺,按图纸和项目经理部的施 工进度计划合理安排材料、机具、人员进场施工。 2、按施工方案和技术规程对操作者进行技术安全交底并下达具有可操 作性、可实施的技术交底书。 3、仔细做好材料进场验收工作,复查材料材质证明,现场材料进场存 储工作。 4、做好模板施工的技术资料和施工过程中的检验记录,并及时收集和 整理上述资料,以保证技术资料的及时、准确、完整。 三、 模板的设计及配置 3.1 设计依据 A、业主提供结构、建筑施工图。 B、按清水混凝土质量要求进行模板设计,在模板满足强度和刚度要求前提 下,尽可能提高表面光洁度,阴阳角模顺直。 C、尽2下载后可任意编辑可能采纳定型模板,减少拼缝。 D、模板设计中所有的支撑系统均采纳钢号为 Q235A 的 Φ48×3.5钢管。 3.2 模板的设计、配置 3.2.1、柱模板 柱模板采纳多层板定型模板,直径 M12 对拉螺栓,间距 600㎜。 柱模板的支撑方法同墙体模板的支撑方法。 3.2.2、顶板、梁模板 面板为多层板,截面为 60×80㎜方木搁栅间距 250㎜,下方垂直其平...
