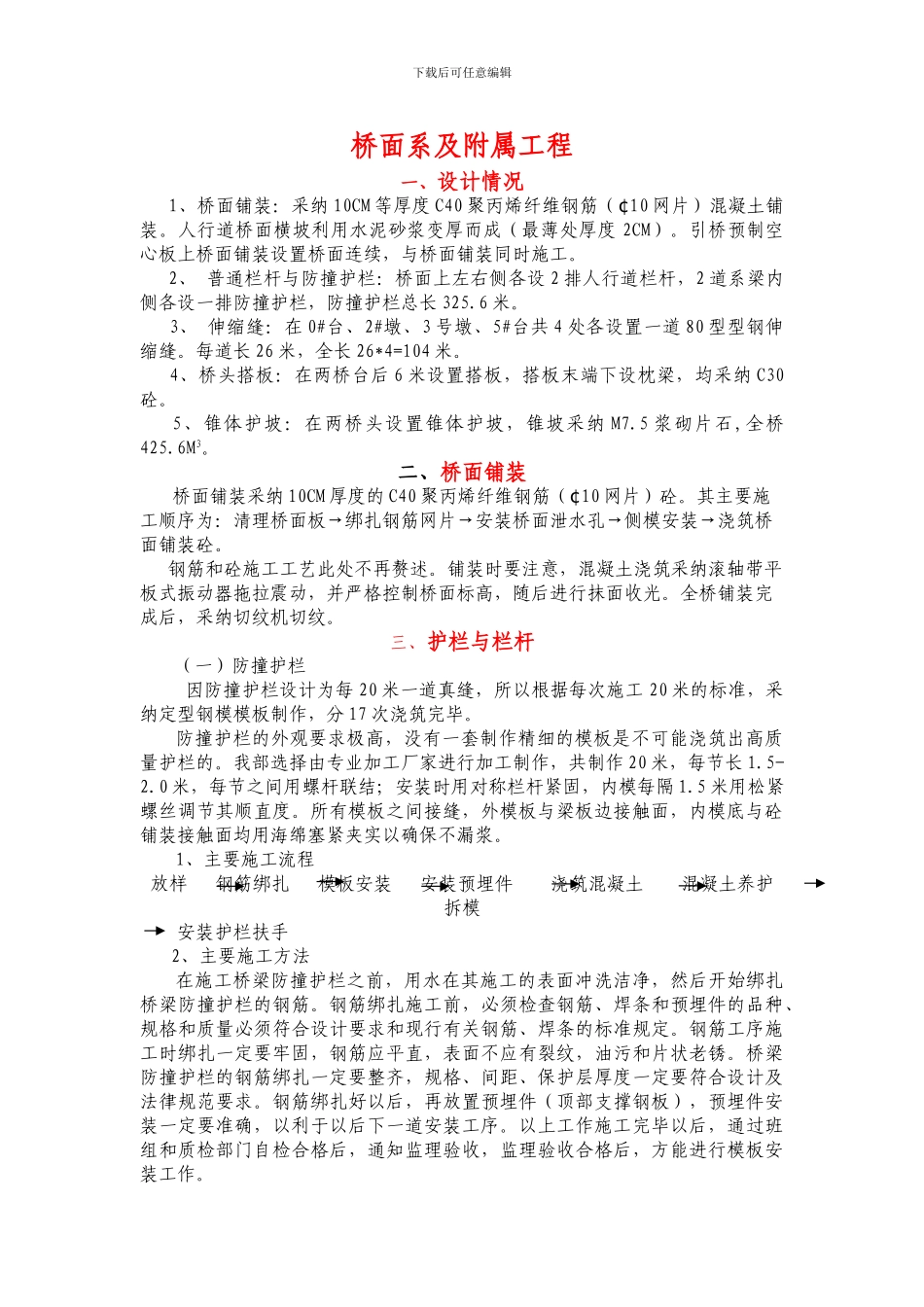

下载后可任意编辑桥面系及附属工程一、设计情况 1、桥面铺装:采纳 10CM 等厚度 C40 聚丙烯纤维钢筋( 10¢网片)混凝土铺装
人行道桥面横坡利用水泥砂浆变厚而成(最薄处厚度 2CM)
引桥预制空心板上桥面铺装设置桥面连续,与桥面铺装同时施工
2、 普通栏杆与防撞护栏:桥面上左右侧各设 2 排人行道栏杆,2 道系梁内侧各设一排防撞护栏,防撞护栏总长 325
3、 伸缩缝:在 0#台、2#墩、3 号墩、5#台共 4 处各设置一道 80 型型钢伸缩缝
每道长 26 米,全长 26*4=104 米
4、桥头搭板:在两桥台后 6 米设置搭板,搭板末端下设枕梁,均采纳 C30砼
5、锥体护坡:在两桥头设置锥体护坡,锥坡采纳 M7
5 浆砌片石,全桥425
二、桥面铺装 桥面铺装采纳 10CM 厚度的 C40 聚丙烯纤维钢筋( 10¢网片)砼
其主要施工顺序为:清理桥面板→绑扎钢筋网片→安装桥面泄水孔→侧模安装→浇筑桥面铺装砼
钢筋和砼施工工艺此处不再赘述
铺装时要注意,混凝土浇筑采纳滚轴带平板式振动器拖拉震动,并严格控制桥面标高,随后进行抹面收光
全桥铺装完成后,采纳切纹机切纹
三、护栏与栏杆(一)防撞护栏 因防撞护栏设计为每 20 米一道真缝,所以根据每次施工 20 米的标准,采纳定型钢模模板制作,分 17 次浇筑完毕
防撞护栏的外观要求极高,没有一套制作精细的模板是不可能浇筑出高质量护栏的
我部选择由专业加工厂家进行加工制作,共制作 20 米,每节长 1
0 米,每节之间用螺杆联结;安装时用对称栏杆紧固,内模每隔 1
5 米用松紧螺丝调节其顺直度
所有模板之间接缝,外模板与梁板边接触面,内模底与砼铺装接触面均用海绵塞紧夹实以确保不漏浆

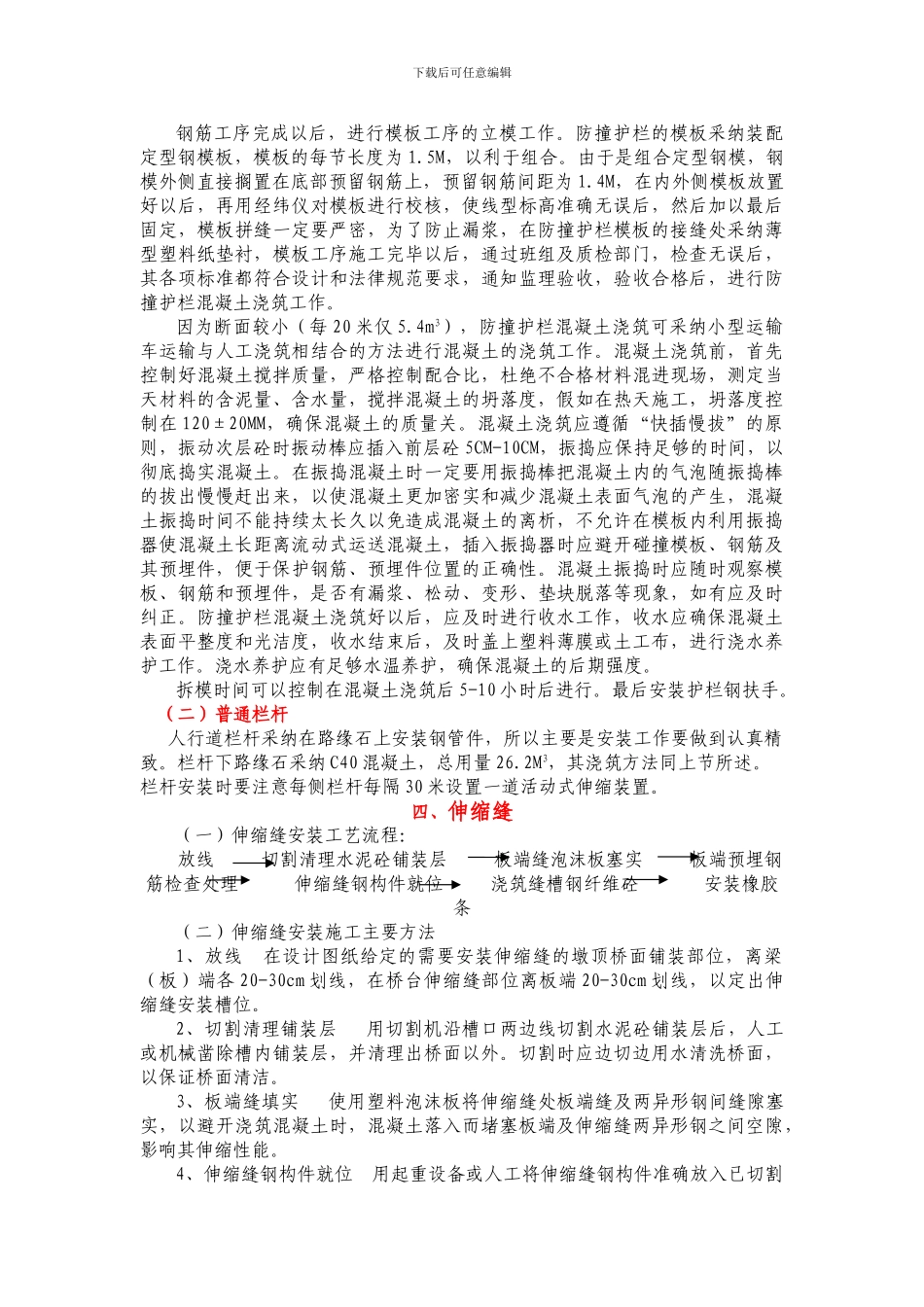

1、主要施工流程放样 钢筋绑扎 模板安装 安装预埋件 浇筑混凝土 混凝土养护 拆模 安装护栏扶手2、主要施
