下载后可任意编辑 中铁十二局集团柳南Ⅴ标第一项目部技 术 交 底 书 编号: 主 送架子二队日期精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

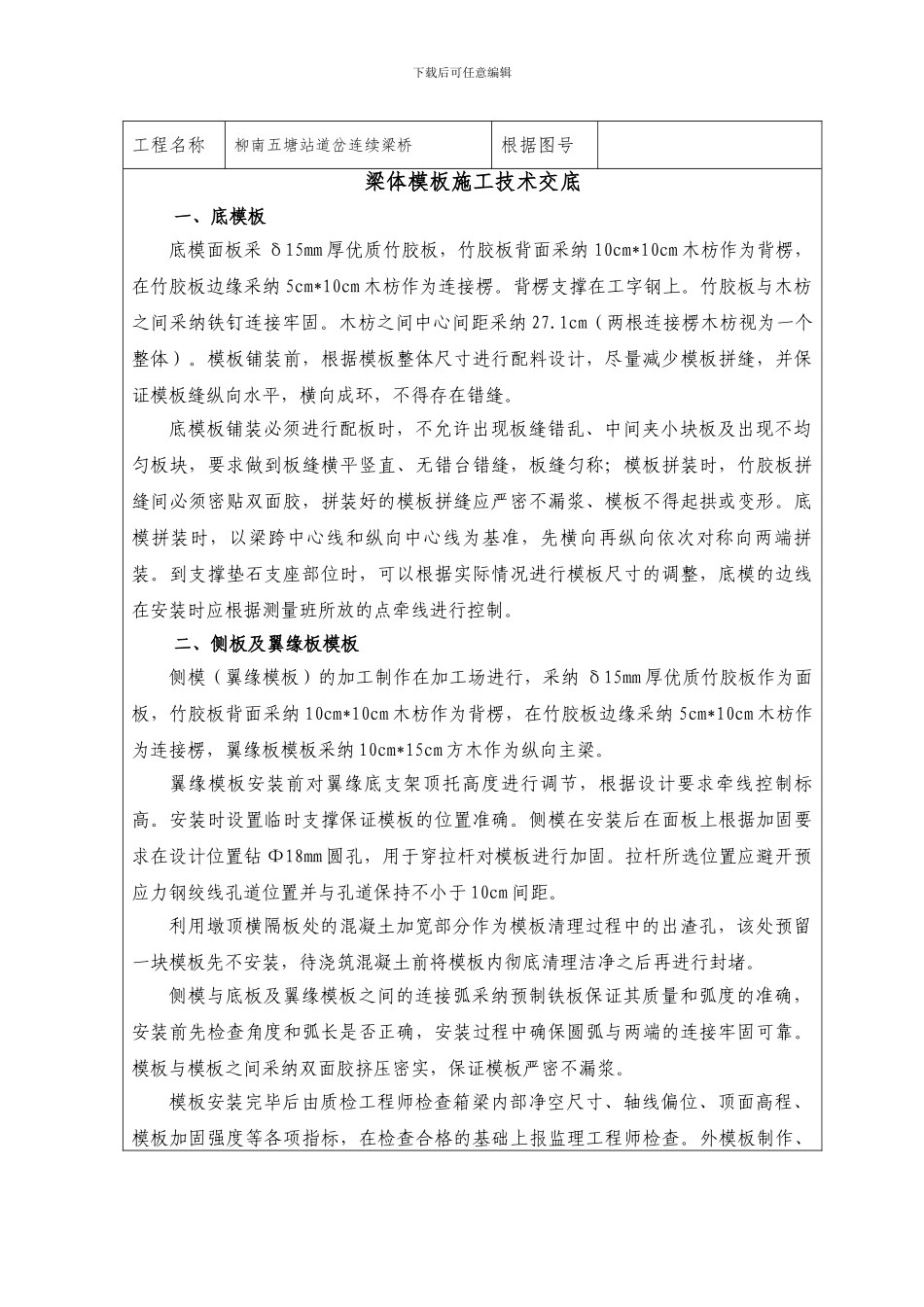

】下载后可任意编辑工程名称柳南五塘站道岔连续梁桥根据图号梁体模板施工技术交底一、底模板底模面板采 δ15mm 厚优质竹胶板,竹胶板背面采纳 10cm*10cm 木枋作为背楞,在竹胶板边缘采纳 5cm*10cm 木枋作为连接楞
背楞支撑在工字钢上
竹胶板与木枋之间采纳铁钉连接牢固
木枋之间中心间距采纳 27
1cm(两根连接楞木枋视为一个整体)
模板铺装前,根据模板整体尺寸进行配料设计,尽量减少模板拼缝,并保证模板缝纵向水平,横向成环,不得存在错缝
底模板铺装必须进行配板时,不允许出现板缝错乱、中间夹小块板及出现不均匀板块,要求做到板缝横平竖直、无错台错缝,板缝匀称;模板拼装时,竹胶板拼缝间必须密贴双面胶,拼装好的模板拼缝应严密不漏浆、模板不得起拱或变形
底模拼装时,以梁跨中心线和纵向中心线为基准,先横向再纵向依次对称向两端拼装
到支撑垫石支座部位时,可以根据实际情况进行模板尺寸的调整,底模的边线在安装时应根据测量班所放的点牵线进行控制

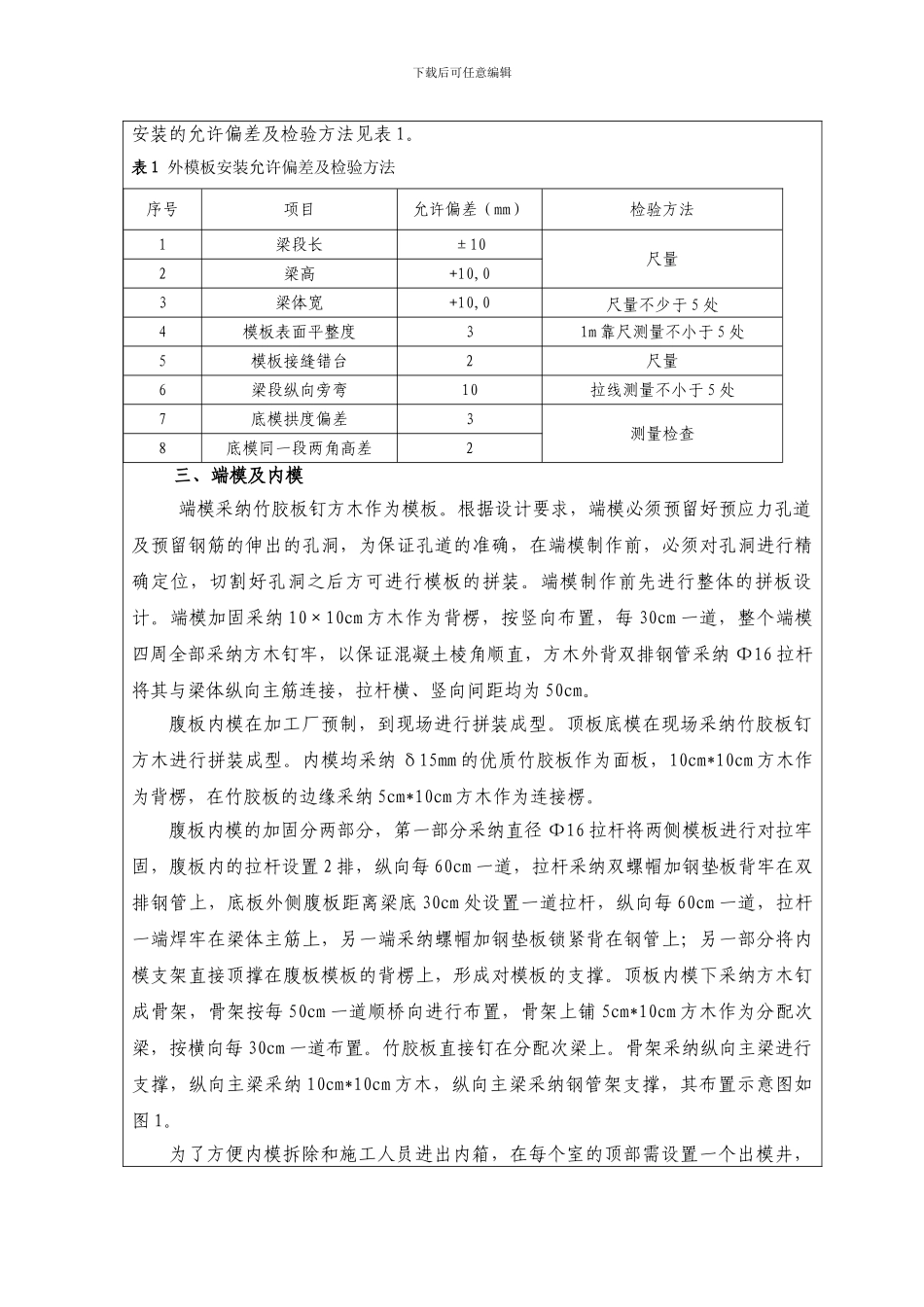

二、侧板及翼缘板模板侧模(翼缘模板)的加工制作在加工场进行,采纳 δ15mm 厚优质竹胶板作为面板,竹胶板背面采纳 10cm*10cm 木枋作为背楞,在竹胶板边缘采纳 5cm*10cm 木枋作为连接楞,翼缘板模板采纳 10cm*15cm 方木作为纵向主梁
翼缘模板安装前对翼缘底支架顶托高度进行调节,根据设计要求牵线控制标高
安装时设置临时支撑保证模板的位置准确
侧模在安装后在面板上根据加固要求在设计位置钻 Φ18mm 圆孔,用于穿拉杆对模板进行加固
拉杆所选位置应避开预应力钢绞线孔道位置并与孔道保持不小于 10cm 间距
利用墩顶横隔板处的混凝土加宽部分作为模板清理过
