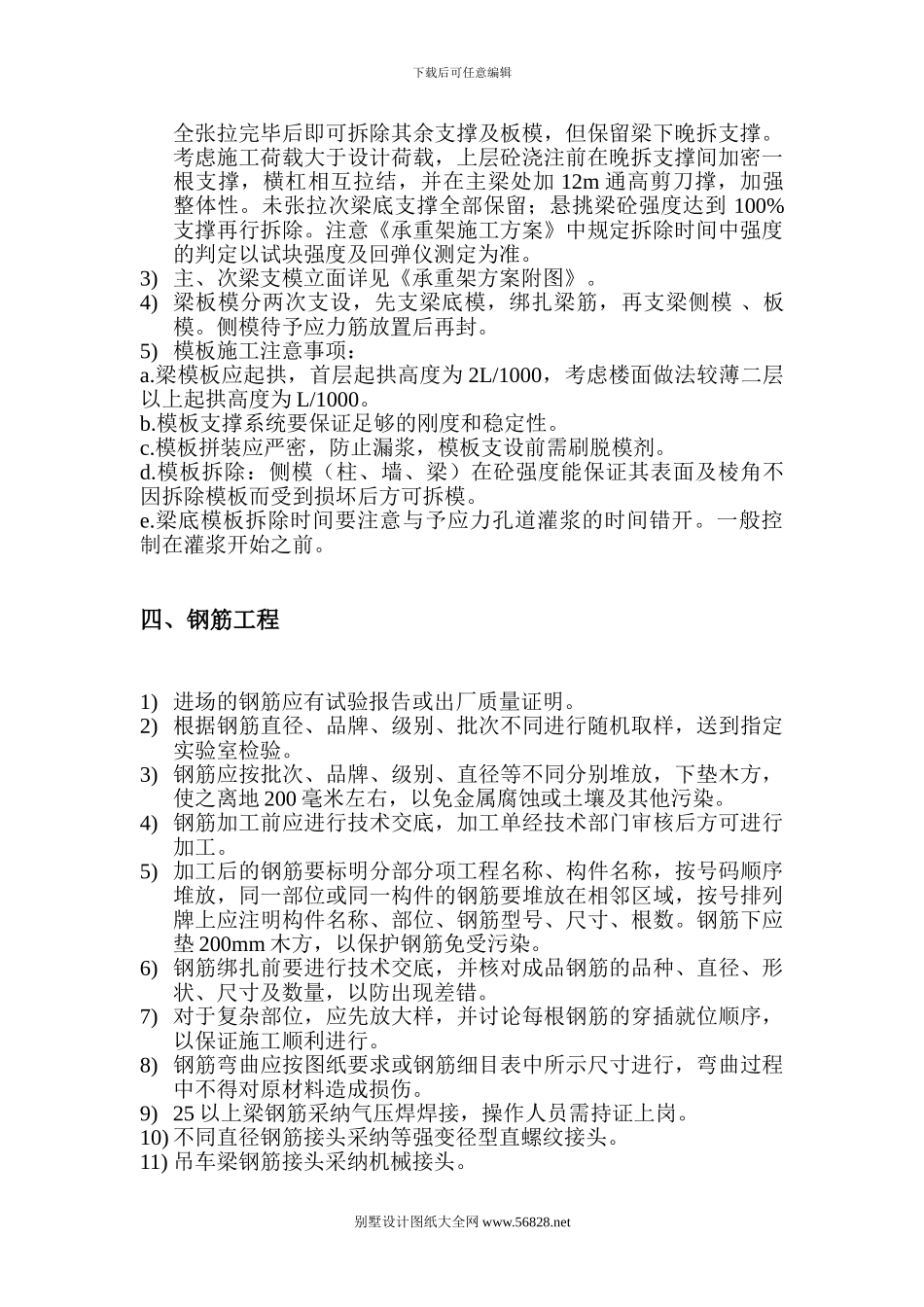

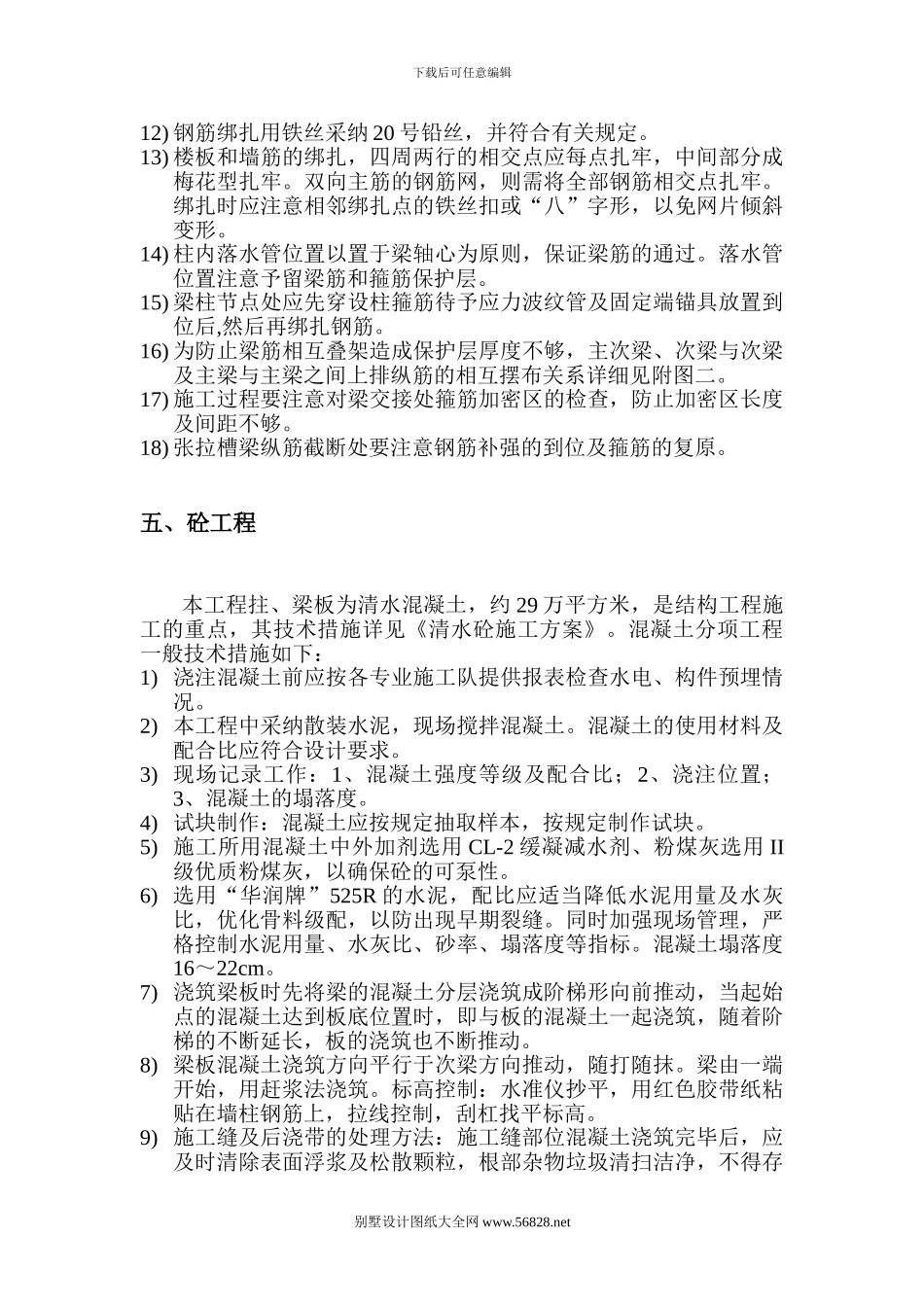

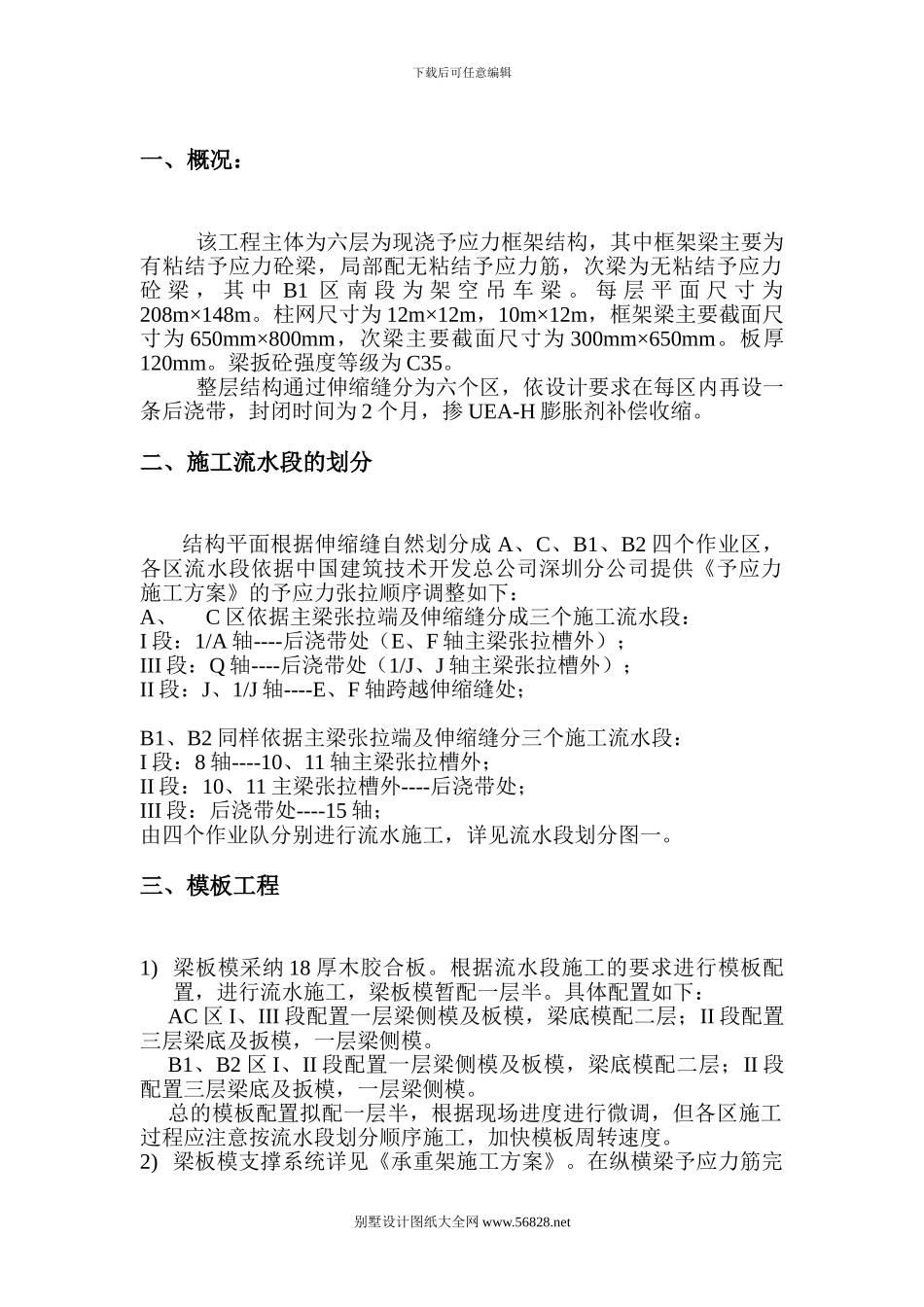

下载后可任意编辑一、概况:该工程主体为六层为现浇予应力框架结构,其中框架梁主要为有粘结予应力砼梁,局部配无粘结予应力筋,次梁为无粘结予应力砼 梁 , 其 中 B1 区 南 段 为 架 空 吊 车 梁 。 每 层 平 面 尺 寸 为208m×148m。柱网尺寸为 12m×12m,10m×12m,框架梁主要截面尺寸为 650mm×800mm,次梁主要截面尺寸为 300mm×650mm。板厚120mm。梁扳砼强度等级为 C35。整层结构通过伸缩缝分为六个区,依设计要求在每区内再设一条后浇带,封闭时间为 2 个月,掺 UEA-H 膨胀剂补偿收缩。二、施工流水段的划分结构平面根据伸缩缝自然划分成 A、C、B1、B2 四个作业区,各区流水段依据中国建筑技术开发总公司深圳分公司提供《予应力施工方案》的予应力张拉顺序调整如下:A、C 区依据主梁张拉端及伸缩缝分成三个施工流水段:I 段:1/A 轴----后浇带处(E、F 轴主梁张拉槽外);III 段:Q 轴----后浇带处(1/J、J 轴主梁张拉槽外);II 段:J、1/J 轴----E、F 轴跨越伸缩缝处;B1、B2 同样依据主梁张拉端及伸缩缝分三个施工流水段:I 段:8 轴----10、11 轴主梁张拉槽外;II 段:10、11 主梁张拉槽外----后浇带处;III 段:后浇带处----15 轴;由四个作业队分别进行流水施工,详见流水段划分图一。三、模板工程1) 梁板模采纳 18 厚木胶合板。根据流水段施工的要求进行模板配置,进行流水施工,梁板模暂配一层半。具体配置如下:AC 区 I、III 段配置一层梁侧模及板模,梁底模配二层;II 段配置三层梁底及扳模,一层梁侧模。B1、B2 区 I、II 段配置一层梁侧模及板模,梁底模配二层;II 段配置三层梁底及扳模,一层梁侧模。总的模板配置拟配一层半,根据现场进度进行微调,但各区施工过程应注意按流水段划分顺序施工,加快模板周转速度。2) 梁板模支撑系统详见《承重架施工方案》。在纵横梁予应力筋完别墅设计图纸大全网 www.56828.net下载后可任意编辑全张拉完毕后即可拆除其余支撑及板模,但保留梁下晚拆支撑。考虑施工荷载大于设计荷载,上层砼浇注前在晚拆支撑间加密一根支撑,横杠相互拉结,并在主梁处加 12m 通高剪刀撑,加强整体性。未张拉次梁底支撑全部保留;悬挑梁砼强度达到 100%支撑再行拆除。注意《承重架施工方案》中规定拆除时间中强度的判定以试块强度及回弹仪测定为准。3) 主、次梁支模立面详见《承重架方案附图》。4) 梁板模分两次支设,先支梁底模,绑扎梁...
