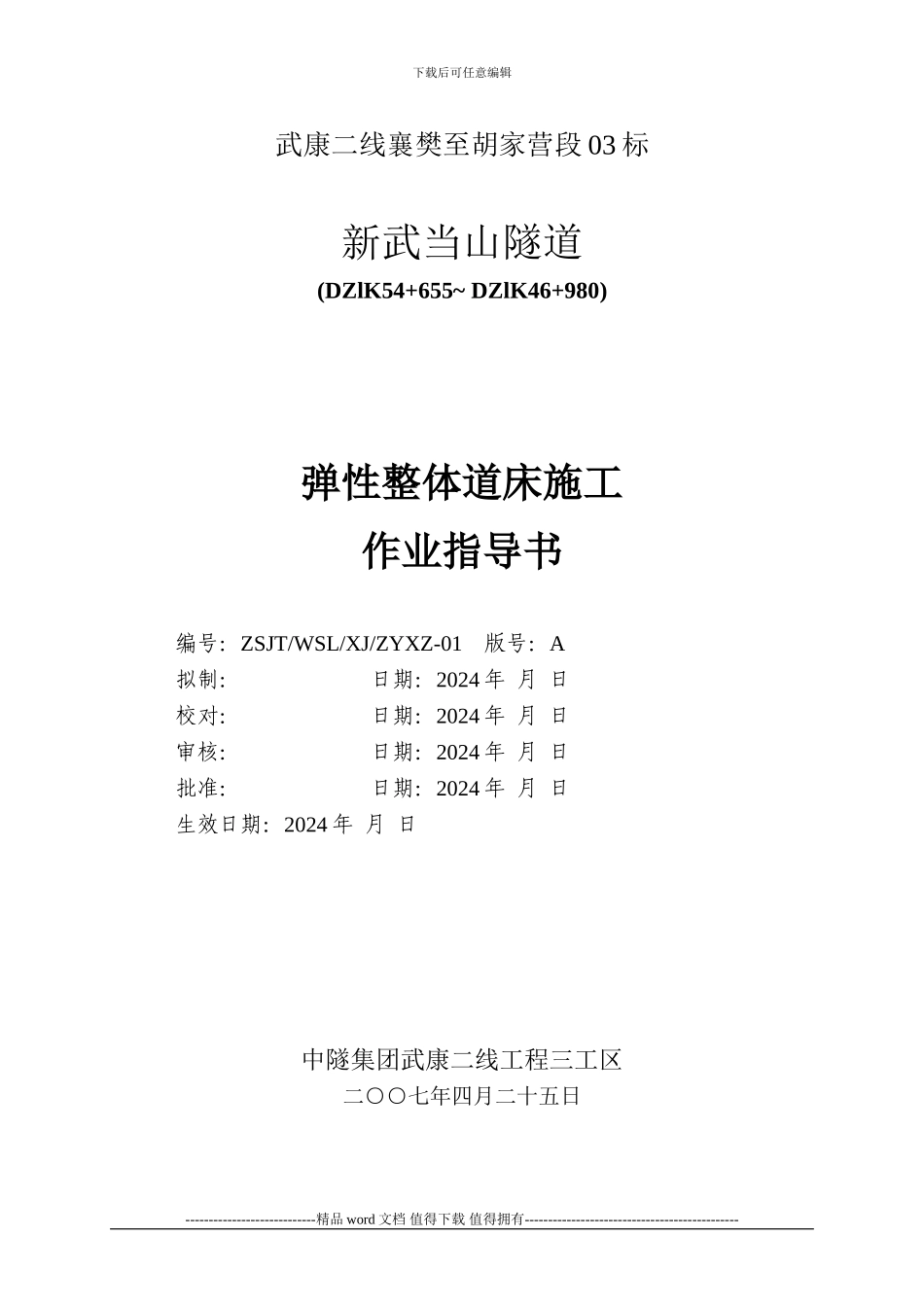

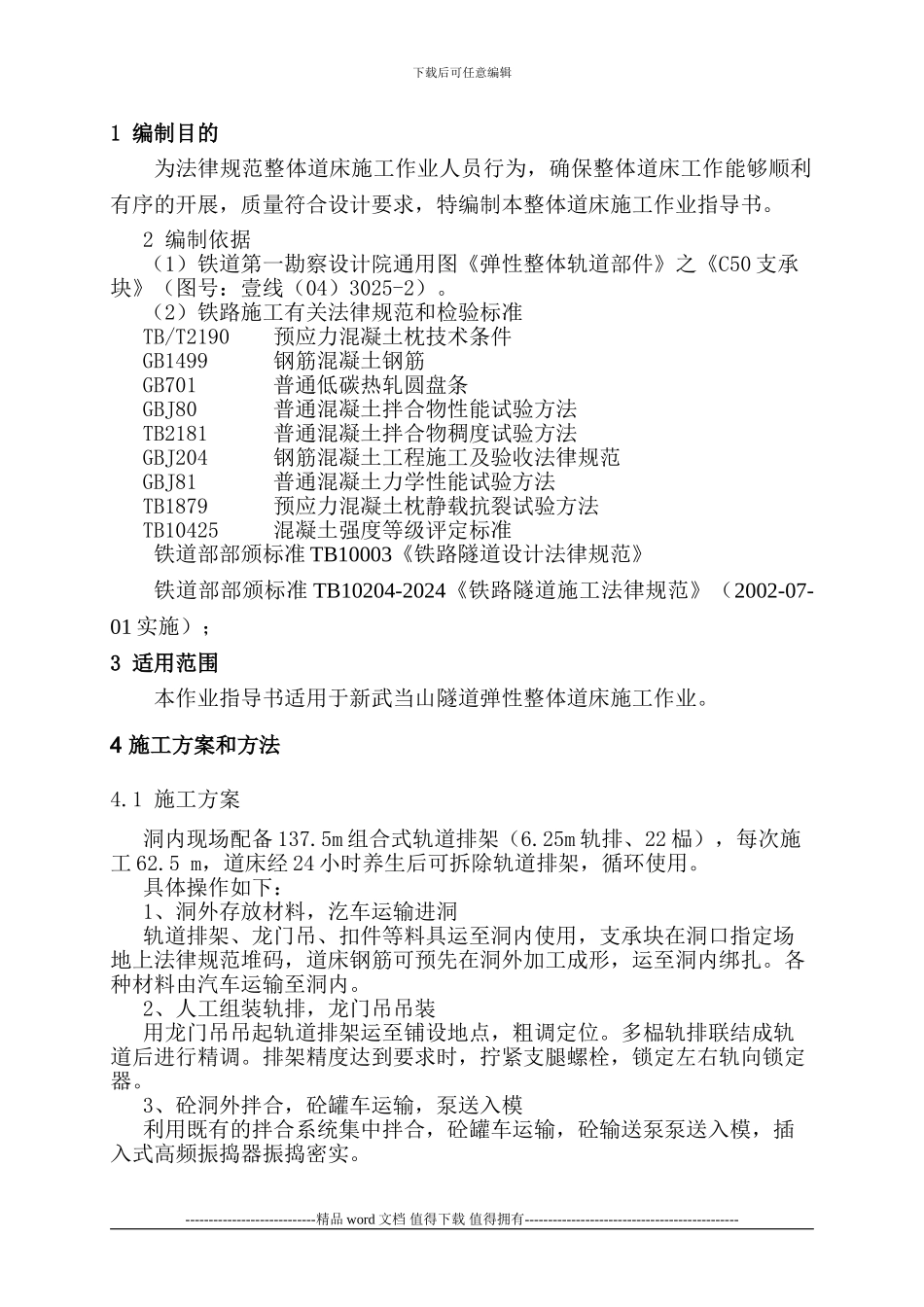

下载后可任意编辑武康二线襄樊至胡家营段 03 标新武当山隧道(DZlK54+655~ DZlK46+980)弹性整体道床施工作业指导书编号:ZSJT/WSL/XJ/ZYXZ-01 版号:A拟制: 日期:2024 年 月 日 校对: 日期:2024 年 月 日审核: 日期:2024 年 月 日批准: 日期:2024 年 月 日生效日期:2024 年 月 日中隧集团武康二线工程三工区二○○七年四月二十五日----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑1 编制目的为法律规范整体道床施工作业人员行为,确保整体道床工作能够顺利有序的开展,质量符合设计要求,特编制本整体道床施工作业指导书
2 编制依据(1)铁道第一勘察设计院通用图《弹性整体轨道部件》之《C50 支承块》(图号:壹线(04)3025-2)
(2)铁路施工有关法律规范和检验标准TB/T2190 预应力混凝土枕技术条件GB1499 钢筋混凝土钢筋GB701 普通低碳热轧圆盘条GBJ80 普通混凝土拌合物性能试验方法TB2181 普通混凝土拌合物稠度试验方法GBJ204 钢筋混凝土工程施工及验收法律规范GBJ81 普通混凝土力学性能试验方法TB1879 预应力混凝土枕静载抗裂试验方法TB10425 混凝土强度等级评定标准铁道部部颁标准 TB10003《铁路隧道设计法律规范》铁道部部颁标准 TB10204-2024《铁路隧道施工法律规范》(2002-07-01 实施);3 适用范围本作业指导书适用于新武当山隧道弹性整体道床施工作业
4 施工方案和方法4
1 施工方案洞内现场配备 137
5m 组合式轨道排架(6
25m 轨排、22 榀),每次施工 62
5 m,道床经 24
