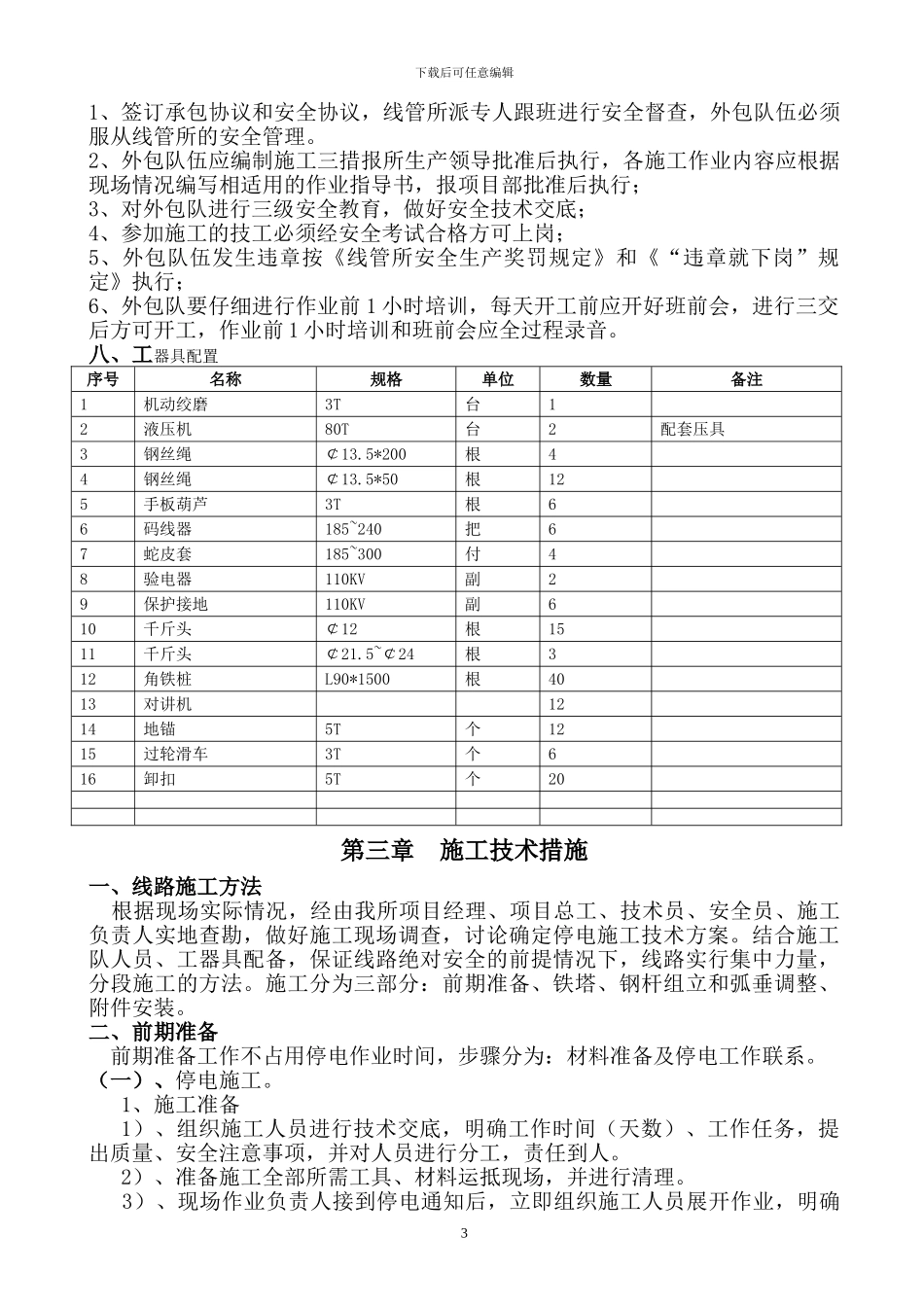

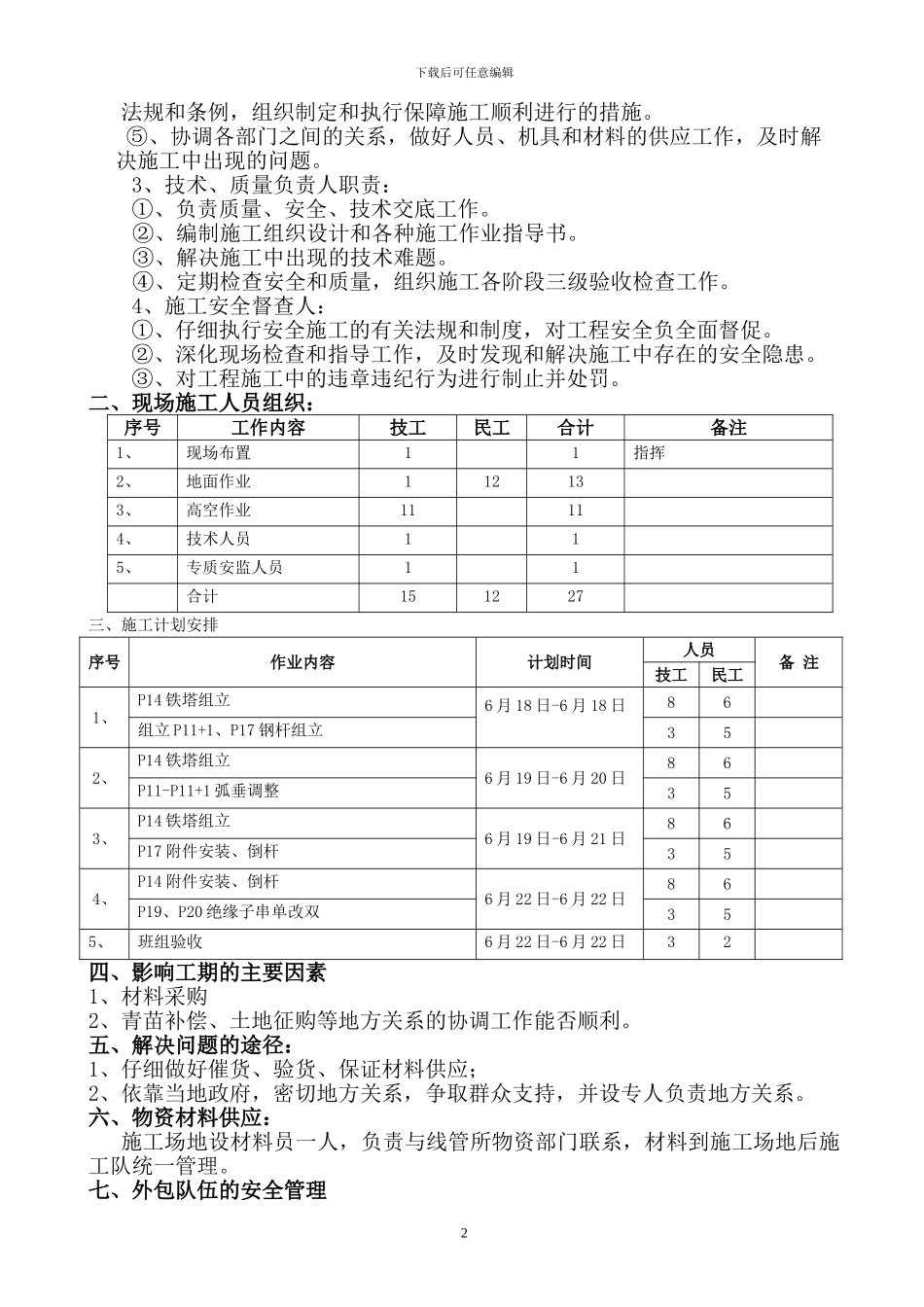

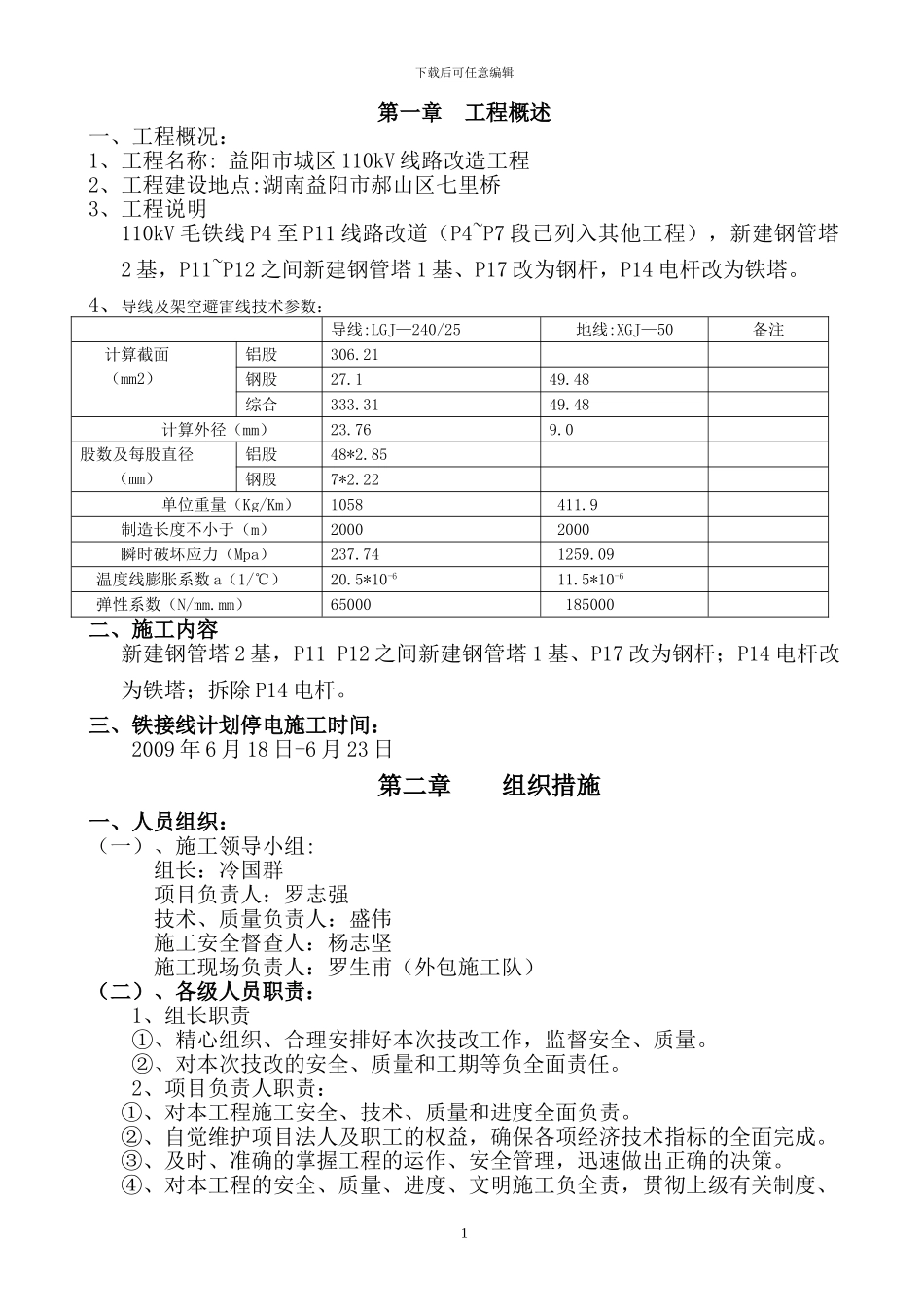

下载后可任意编辑第一章 工程概述一、工程概况:1、工程名称: 益阳市城区 110kV 线路改造工程2、工程建设地点:湖南益阳市郝山区七里桥3、工程说明110kV 毛铁线 P4 至 P11 线路改道(P4~P7 段已列入其他工程),新建钢管塔2 基,P11~P12 之间新建钢管塔 1 基、P17 改为钢杆,P14 电杆改为铁塔。4、导线及架空避雷线技术参数:导线:LGJ—240/25地线:XGJ—50备注计算截面 (mm2)铝股306.21钢股27.149.48综合333.3149.48 计算外径(mm)23.769.0股数及每股直径(mm)铝股48*2.85钢股7*2.22单位重量(Kg/Km)1058 411.9 制造长度不小于(m)2000 2000 瞬时破坏应力(Mpa)237.74 1259.09 温度线膨胀系数 a(1/℃)20.5*10-6 11.5*10-6 弹性系数(N/mm.mm)65000 185000二、施工内容新建钢管塔 2 基,P11-P12 之间新建钢管塔 1 基、P17 改为钢杆;P14 电杆改为铁塔;拆除 P14 电杆。三、铁接线计划停电施工时间:2009 年 6 月 18 日-6 月 23 日第二章 组织措施一、人员组织:(一)、施工领导小组:组长:冷国群项目负责人:罗志强 技术、质量负责人:盛伟 施工安全督查人:杨志坚 施工现场负责人:罗生甫(外包施工队) (二)、各级人员职责:1、组长职责①、精心组织、合理安排好本次技改工作,监督安全、质量。②、对本次技改的安全、质量和工期等负全面责任。2、项目负责人职责:①、对本工程施工安全、技术、质量和进度全面负责。 ②、自觉维护项目法人及职工的权益,确保各项经济技术指标的全面完成。 ③、及时、准确的掌握工程的运作、安全管理,迅速做出正确的决策。④、对本工程的安全、质量、进度、文明施工负全责,贯彻上级有关制度、1下载后可任意编辑法规和条例,组织制定和执行保障施工顺利进行的措施。⑤、协调各部门之间的关系,做好人员、机具和材料的供应工作,及时解决施工中出现的问题。3、技术、质量负责人职责:①、负责质量、安全、技术交底工作。②、编制施工组织设计和各种施工作业指导书。③、解决施工中出现的技术难题。④、定期检查安全和质量,组织施工各阶段三级验收检查工作。4、施工安全督查人:①、仔细执行安全施工的有关法规和制度,对工程安全负全面督促。②、深化现场检查和指导工作,及时发现和解决施工中存在的安全隐患。③、对工程施工中的违章违纪行为进行制止并处罚。二、现场施工人员组织:序号工作内容技工民工合计备注1、现场布置11指挥2、地面作业1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一二三四传媒+ 关注
实名认证
内容提供者

大量资料供您选择,没有合适的可以联系小二。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
