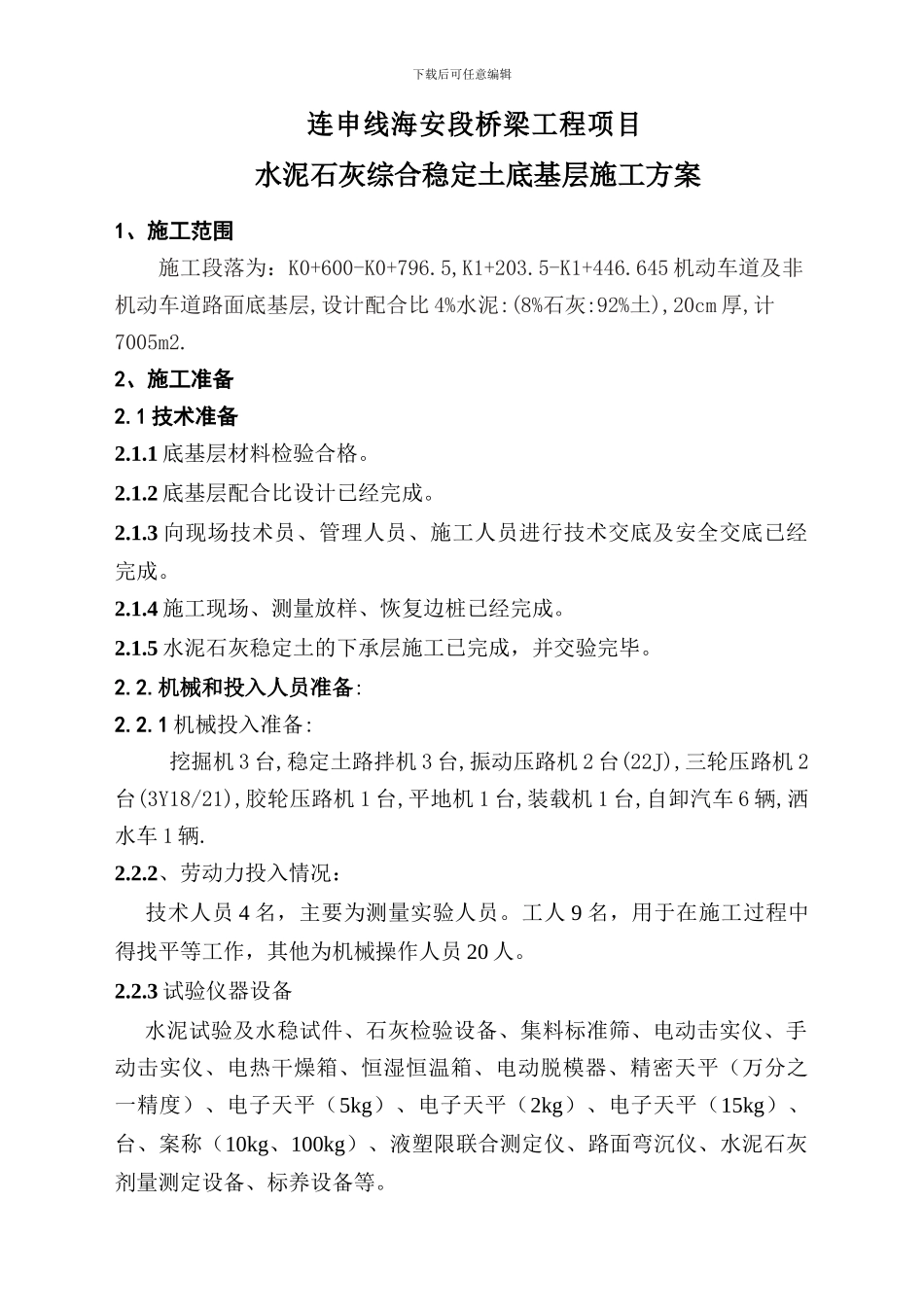

下载后可任意编辑 连申线海安段桥梁工程项目 水泥石灰综合稳定土底基层施工方案1、施工范围施工段落为:K0+600-K0+796
5,K1+203
5-K1+446
645 机动车道及非机动车道路面底基层,设计配合比 4%水泥:(8%石灰:92%土),20cm 厚,计7005m2
2、施工准备2
1 技术准备2
1 底基层材料检验合格
2 底基层配合比设计已经完成
3 向现场技术员、管理人员、施工人员进行技术交底及安全交底已经完成
4 施工现场、测量放样、恢复边桩已经完成
5 水泥石灰稳定土的下承层施工已完成,并交验完毕
机械和投入人员准备:2
1 机械投入准备: 挖掘机 3 台,稳定土路拌机 3 台,振动压路机 2 台(22J),三轮压路机 2台(3Y18/21),胶轮压路机 1 台,平地机 1 台,装载机 1 台,自卸汽车 6 辆,洒水车 1 辆
2、劳动力投入情况: 技术人员 4 名,主要为测量实验人员
工人 9 名,用于在施工过程中得找平等工作,其他为机械操作人员 20 人
3 试验仪器设备 水泥试验及水稳试件、石灰检验设备、集料标准筛、电动击实仪、手动击实仪、电热干燥箱、恒湿恒温箱、电动脱模器、精密天平(万分之一精度)、电子天平(5kg)、电子天平(2kg)、电子天平(15kg)、台、案称(10kg、100kg)、液塑限联合测定仪、路面弯沉仪、水泥石灰剂量测定设备、标养设备等
下载后可任意编辑2
4 测量仪器及辅助用具全站仪、水准仪、3 米直尺
3 材料准备2
1 土:塑性指数 17 的低液限黏土
2 石灰:石灰采纳消解石灰,有效钙镁含量达到Ⅲ级(含Ⅲ级)以上
如存放时间较长,将实行覆盖封存措施,妥善保管
生石灰集中消解,石灰消解场地选择满足环保要求
3 水泥:采纳南通华新
