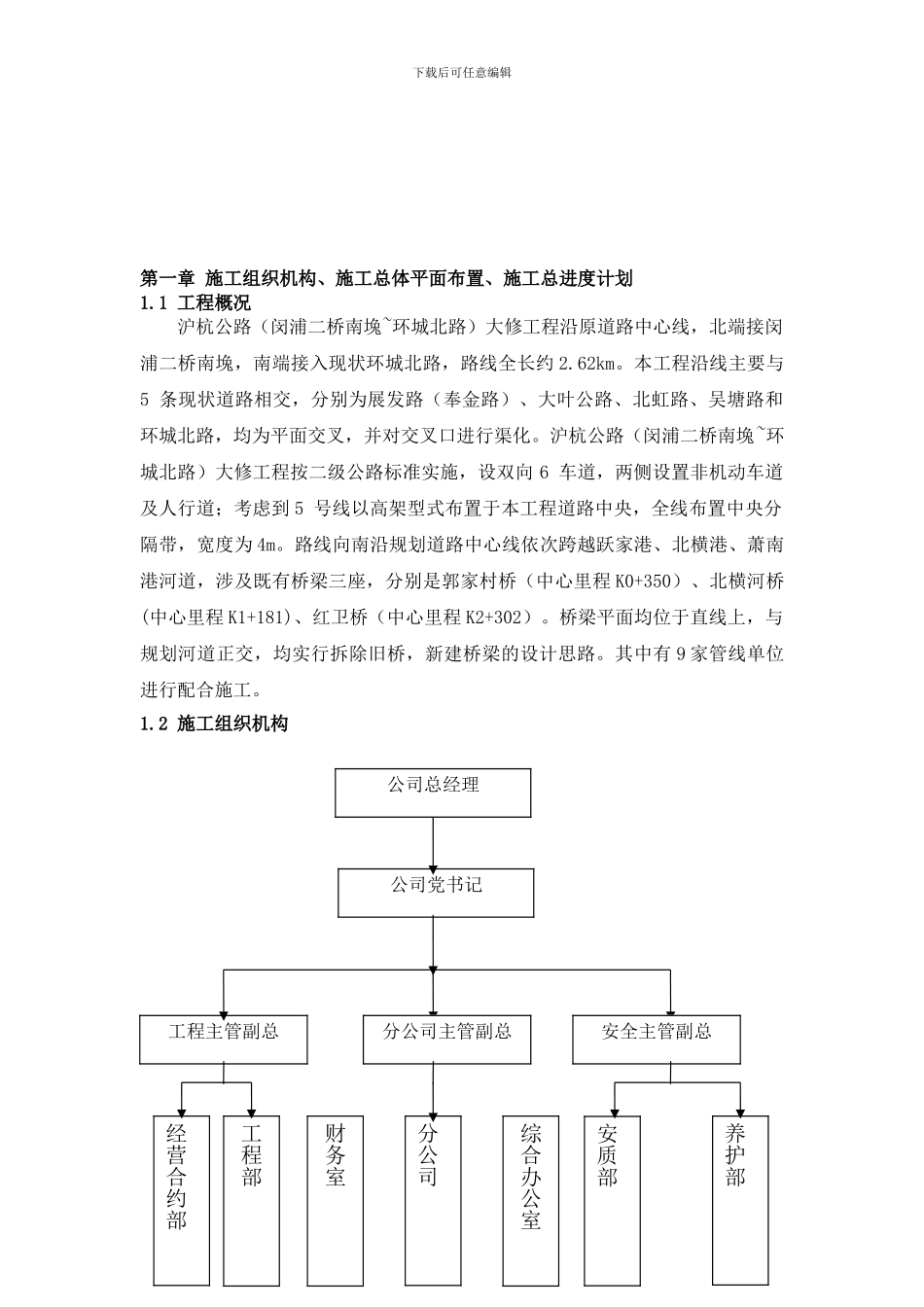

下载后可任意编辑沪杭公路(闵浦二桥南堍-环城北路)大修工程初部施工组织计划编制: 审核: 审批: 施工单位:上海奉贤建设进展(集团)有限公司编制日期:2024 年 4 月下载后可任意编辑第一章 施工组织机构、施工总体平面布置、施工总进度计划1.1 工程概况沪杭公路(闵浦二桥南堍~环城北路)大修工程沿原道路中心线,北端接闵浦二桥南堍,南端接入现状环城北路,路线全长约 2.62km。本工程沿线主要与5 条现状道路相交,分别为展发路(奉金路)、大叶公路、北虹路、吴塘路和环城北路,均为平面交叉,并对交叉口进行渠化。沪杭公路(闵浦二桥南堍~环城北路)大修工程按二级公路标准实施,设双向 6 车道,两侧设置非机动车道及人行道;考虑到 5 号线以高架型式布置于本工程道路中央,全线布置中央分隔带,宽度为 4m。路线向南沿规划道路中心线依次跨越跃家港、北横港、萧南港河道,涉及既有桥梁三座,分别是郭家村桥(中心里程 K0+350)、北横河桥(中心里程 K1+181)、红卫桥(中心里程 K2+302)。桥梁平面均位于直线上,与规划河道正交,均实行拆除旧桥,新建桥梁的设计思路。其中有 9 家管线单位进行配合施工。1.2 施工组织机构公司党书记工程主管副总经营合约部工程部分公司安质部养护部分公司主管副总安全主管副总财务室综合办公室公司总经理下载后可任意编辑下载后可任意编辑1.3 施 工 总 体 平 面 布 置 图下载后可任意编辑下载后可任意编辑1.3 施工总体进度计划表第二章 质量目标、工期目标(包括总工期、节点工期)、安全目标2.1 质量目标本工程自报质量单位工程一次性验收合格率 100%,分项(分序)工程合格率100%。2.2 工期目标要求施工期为 180 天,为了响应项目工程需要,我公司认真分析工程情况,并认真地踏勘现场,根据本标段工程量大,作业面广的特点,决定实行道路、桥梁、排水工程同步施工,集中力量,实行必要的组织管理、技术、经济措施确保工程按招项目工程要求完工。同时,技术标编制的施工总进度表留有一定余地,当工程实施时遇到困难或局部变更时本工程计划开工日期:2014 年 6 月 1 日 竣工日期:2014 年 11 月 27 日 施工总工期: 180 日历天节点工期:东侧雨水管道施工:2014 年 6 月 1 日—2014 年 7 月 31 日 东侧道路桥梁施工:2014 年 6 月 21 日—2014 年 8 月 27 日分布分项工程名称2024 年6789101110 20 30 10 20 31 10 20 31 10 2...
