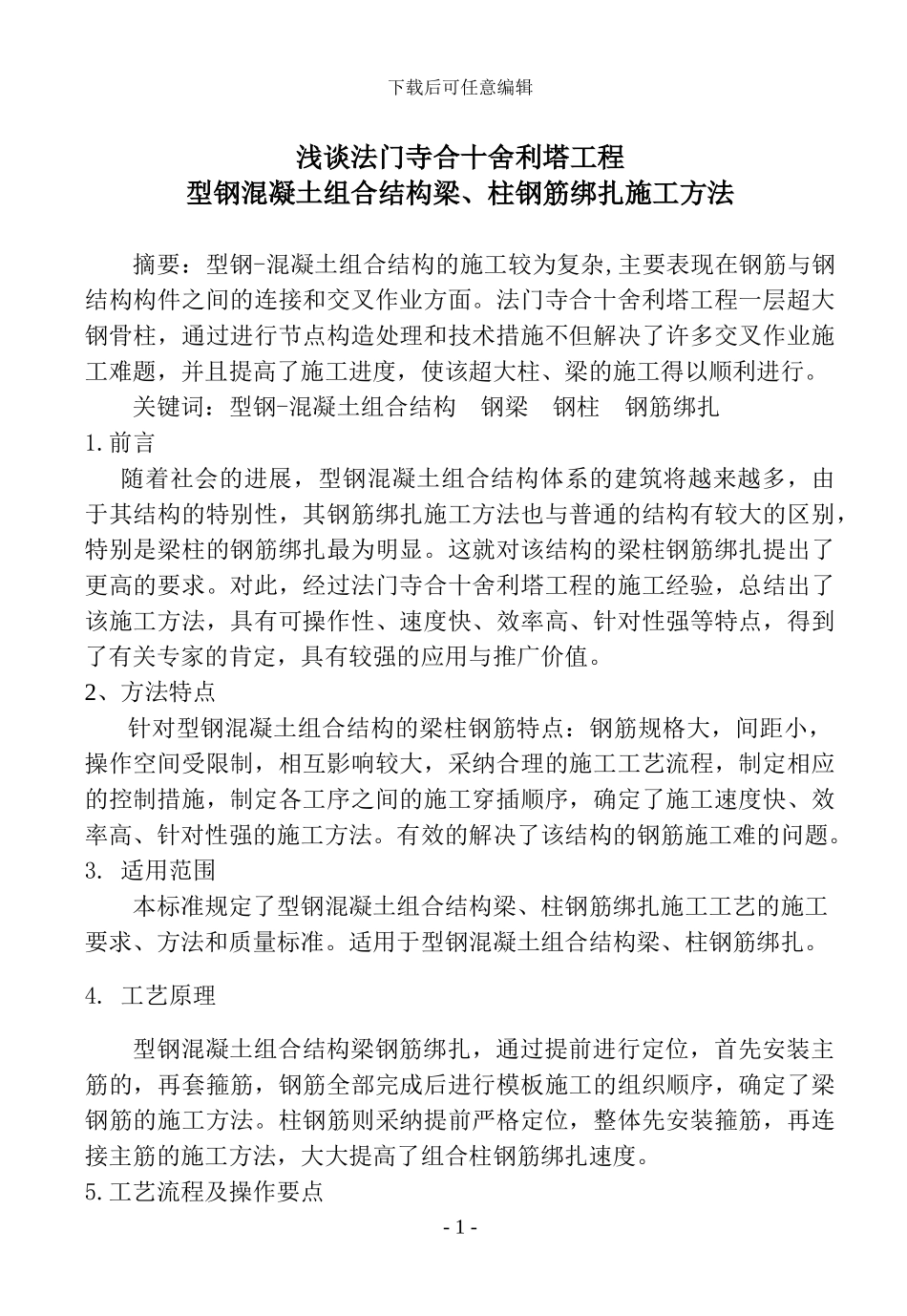

下载后可任意编辑浅谈法门寺合十舍利塔工程型钢混凝土组合结构梁、柱钢筋绑扎施工方法摘要:型钢-混凝土组合结构的施工较为复杂,主要表现在钢筋与钢结构构件之间的连接和交叉作业方面。法门寺合十舍利塔工程一层超大钢骨柱,通过进行节点构造处理和技术措施不但解决了许多交叉作业施工难题,并且提高了施工进度,使该超大柱、梁的施工得以顺利进行。关键词:型钢-混凝土组合结构 钢梁 钢柱 钢筋绑扎1.前言随着社会的进展,型钢混凝土组合结构体系的建筑将越来越多,由于其结构的特别性,其钢筋绑扎施工方法也与普通的结构有较大的区别,特别是梁柱的钢筋绑扎最为明显。这就对该结构的梁柱钢筋绑扎提出了更高的要求。对此,经过法门寺合十舍利塔工程的施工经验,总结出了该施工方法,具有可操作性、速度快、效率高、针对性强等特点,得到了有关专家的肯定,具有较强的应用与推广价值。2、方法特点 针对型钢混凝土组合结构的梁柱钢筋特点:钢筋规格大,间距小,操作空间受限制,相互影响较大,采纳合理的施工工艺流程,制定相应的控制措施,制定各工序之间的施工穿插顺序,确定了施工速度快、效率高、针对性强的施工方法。有效的解决了该结构的钢筋施工难的问题。3. 适用范围本标准规定了型钢混凝土组合结构梁、柱钢筋绑扎施工工艺的施工要求、方法和质量标准。适用于型钢混凝土组合结构梁、柱钢筋绑扎。4. 工艺原理型钢混凝土组合结构梁钢筋绑扎,通过提前进行定位,首先安装主筋的,再套箍筋,钢筋全部完成后进行模板施工的组织顺序,确定了梁钢筋的施工方法。柱钢筋则采纳提前严格定位,整体先安装箍筋,再连接主筋的施工方法,大大提高了组合柱钢筋绑扎速度。5.工艺流程及操作要点- 1 -下载后可任意编辑5.1 施工工艺流程5.1.1 钢柱施工工艺流程详见图 1.5.1.2 钢梁施工工艺流程详见图 2. 钢梁清理→焊接定位钢筋→焊接锚固钢板→连接安装梁下部主筋→连接安装梁上部主筋→绑扎内箍筋→连接安装内箍筋外的纵向钢筋→安装绑扎梁腰筋→外箍筋绑扎→挂防裂网→挂保护层垫块→隐蔽验收。5.2 型钢混凝土柱钢筋操作要点5.2.1 柱插筋施工要求:柱插筋在下层梁板混凝土浇筑前安装完毕。插筋向下的锚固长度必须满足设计要求,出板面的长度应满足:接头位置相互错开 50%,高低接头间距大于 35d;低接头的位置距板面的尺寸应不小于柱长边尺寸(圆柱直径)、六分之一柱净高、500mm 中的最大值。在梁面处用一套完整的箍筋对插筋进行定位,...
