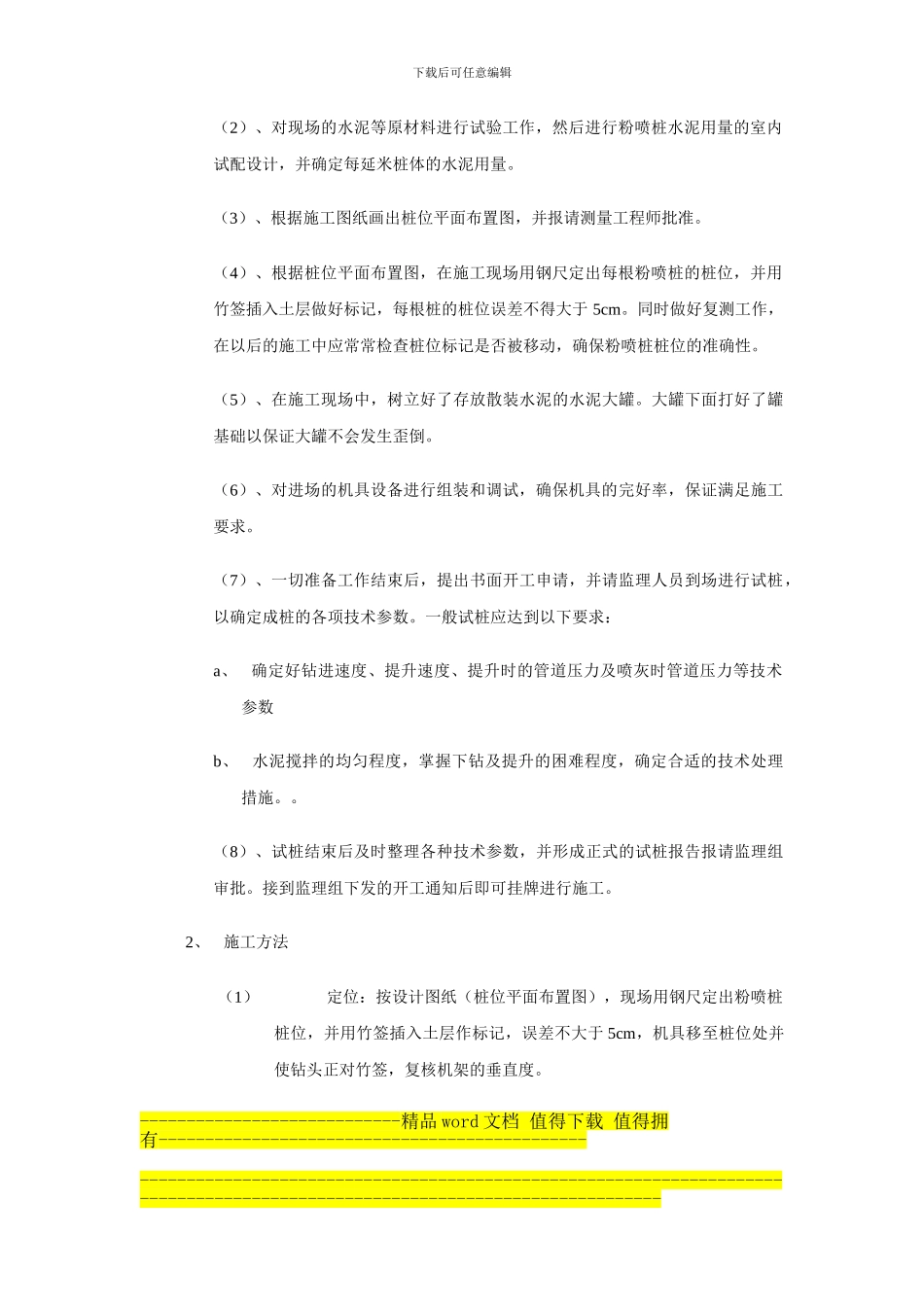

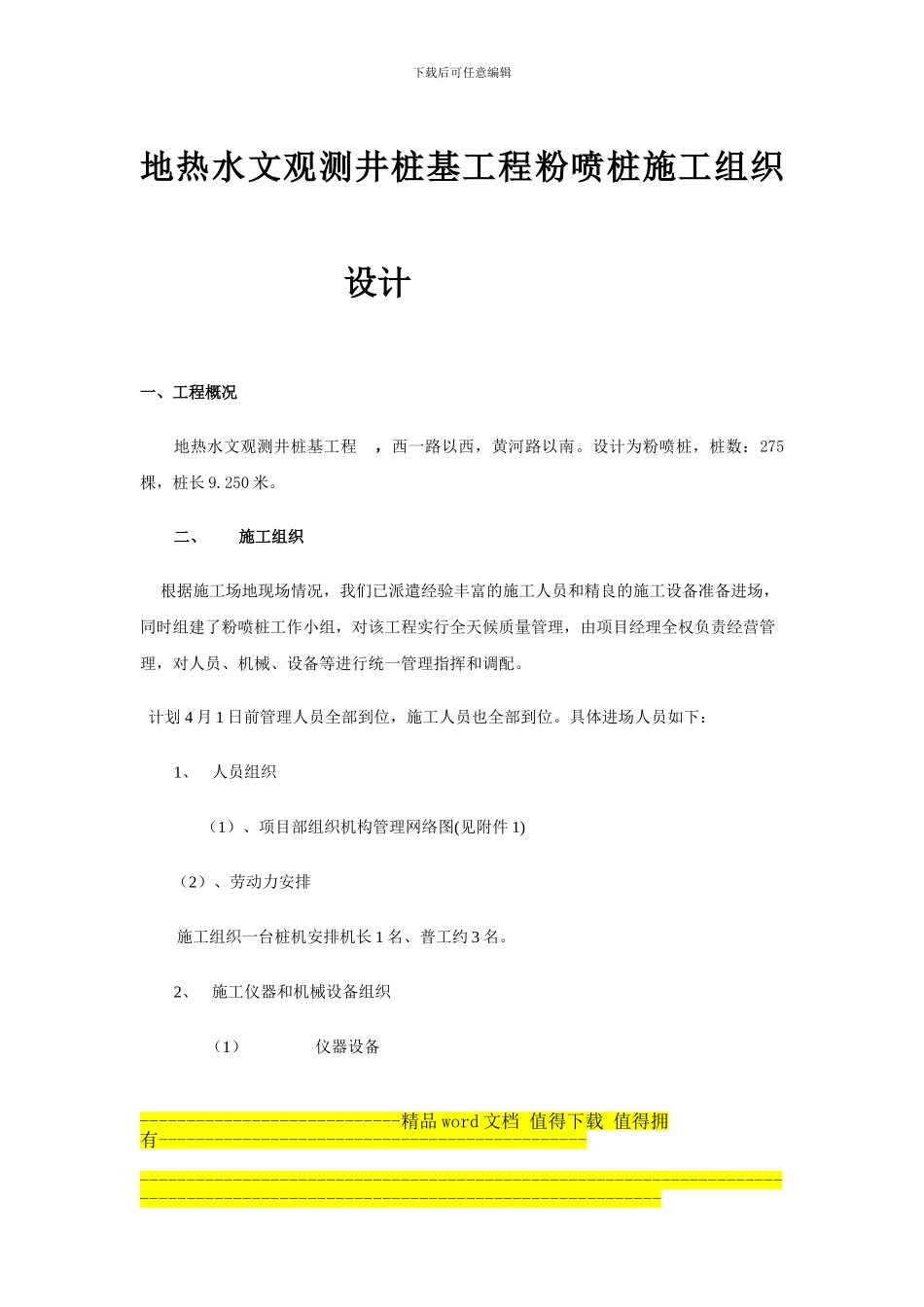

下载后可任意编辑地热水文观测井桩基工程粉喷桩施工组织设计一、工程概况地热水文观测井桩基工程 ,西一路以西,黄河路以南
设计为粉喷桩,桩数:275棵,桩长 9
二、 施工组织 根据施工场地现场情况,我们已派遣经验丰富的施工人员和精良的施工设备准备进场,同时组建了粉喷桩工作小组,对该工程实行全天候质量管理,由项目经理全权负责经营管理,对人员、机械、设备等进行统一管理指挥和调配
计划 4 月 1 日前管理人员全部到位,施工人员也全部到位
具体进场人员如下:1、 人员组织(1)、项目部组织机构管理网络图(见附件 1) (2)、劳动力安排 施工组织一台桩机安排机长 1 名、普工约 3 名

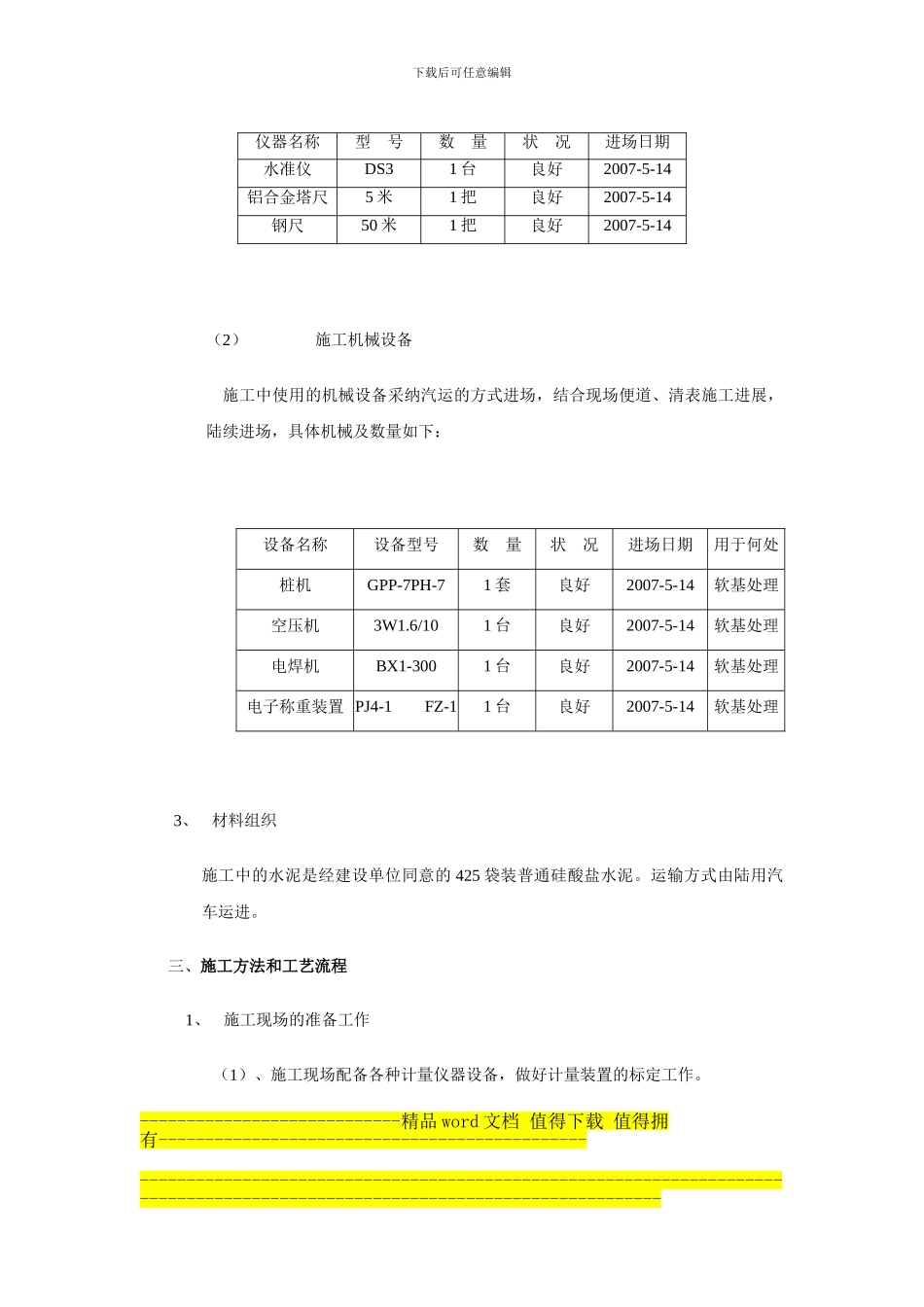

2、 施工仪器和机械设备组织(1) 仪器设备----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 (2) 施工机械设备施工中使用的机械设备采纳汽运的方式进场,结合现场便道、清表施工进展,陆续进场,具体机械及数量如下: 设备名称设备型号数 量状 况进场日期用于何处桩机GPP-7PH-71 套良好2007-5-14软基处理空压机3W1
6/101 台良好2007-5-14软基处理电焊机BX1-3001 台良好2007-5-14软基处理电子称重装置 PJ4-1 FZ-11 台良好2007-5-14软基处理 3、 材料组织施工中的水泥是经建设单位同意的 425 袋装普通硅酸盐水泥
运输方式由陆用汽车
