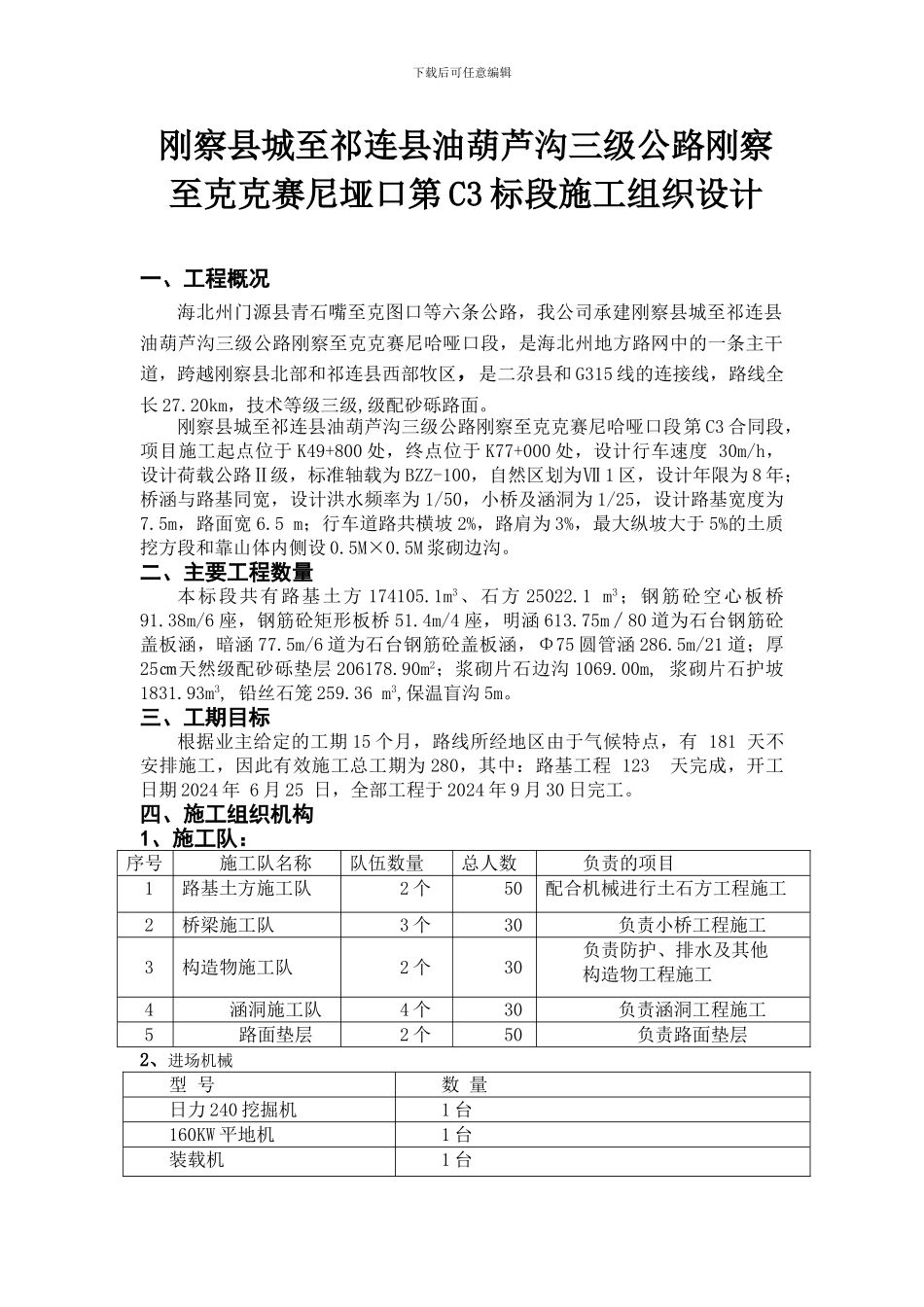

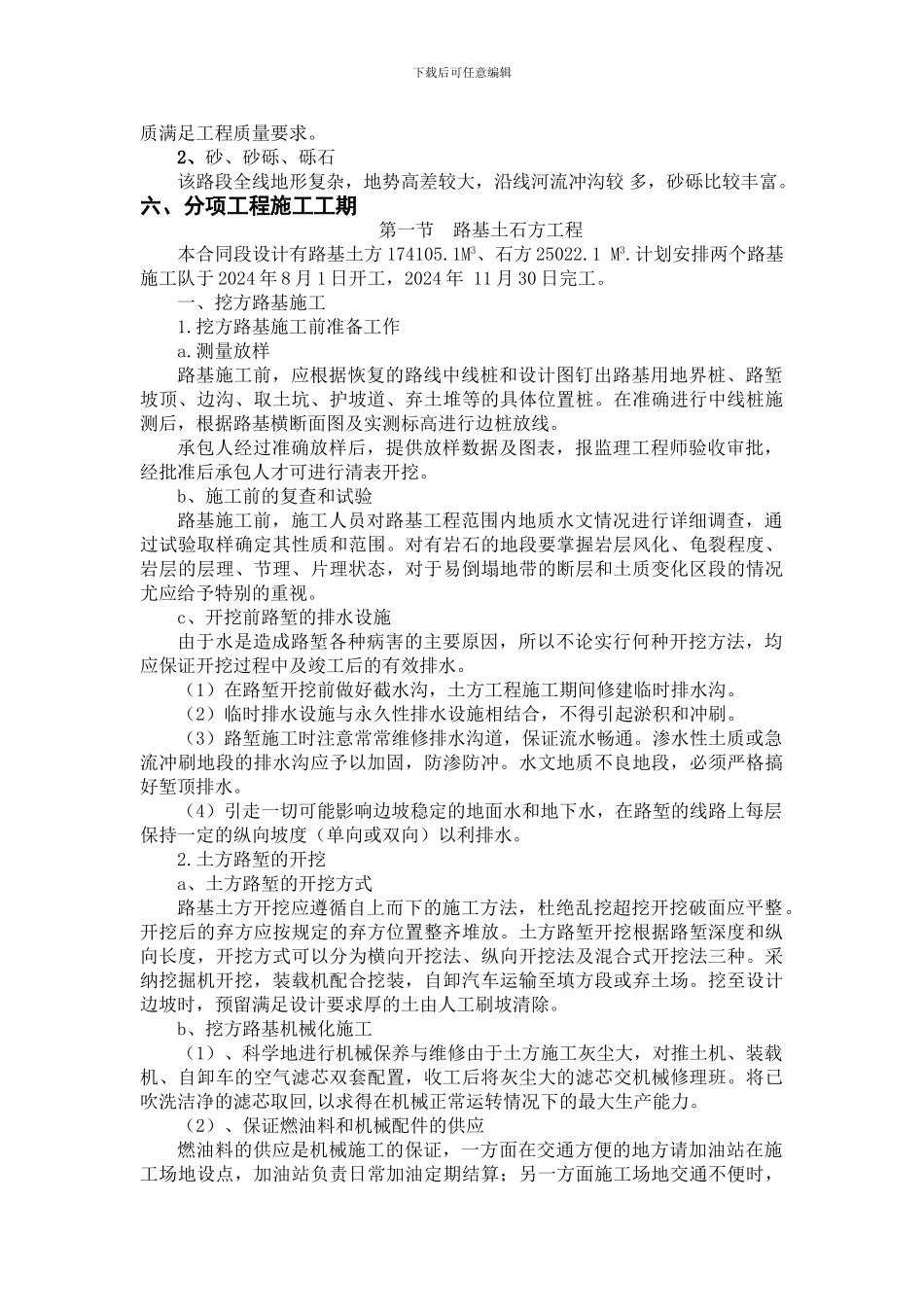

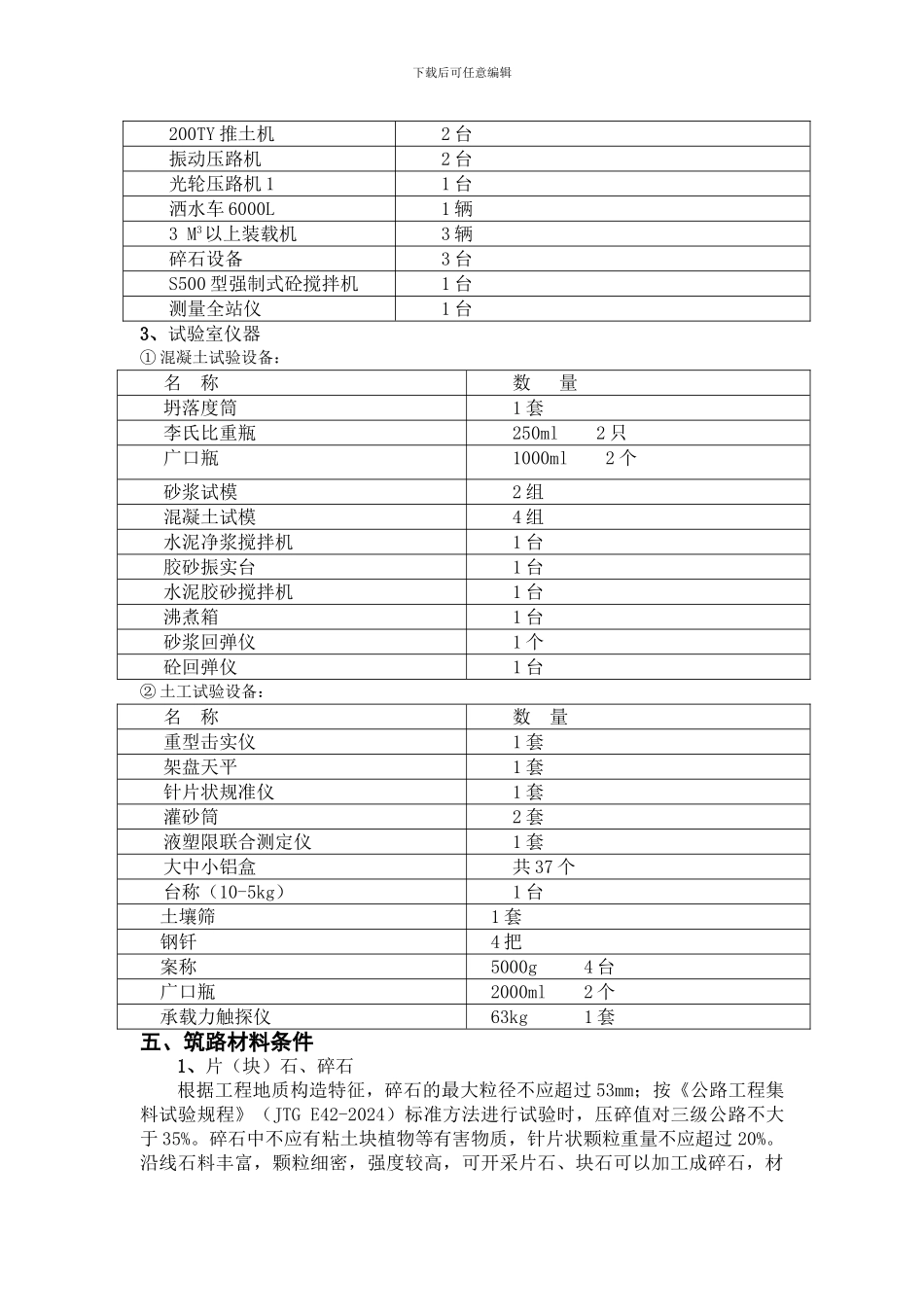

下载后可任意编辑刚察县城至祁连县油葫芦沟三级公路刚察至克克赛尼垭口第 C3 标段施工组织设计一、工程概况海北州门源县青石嘴至克图口等六条公路,我公司承建刚察县城至祁连县油葫芦沟三级公路刚察至克克赛尼哈哑口段,是海北州地方路网中的一条主干道,跨越刚察县北部和祁连县西部牧区,是二尕县和 G315 线的连接线,路线全长 27.20km,技术等级三级,级配砂砾路面。刚察县城至祁连县油葫芦沟三级公路刚察至克克赛尼哈哑口段第 C3 合同段,项目施工起点位于 K49+800 处,终点位于 K77+000 处,设计行车速度 30m/h,设计荷载公路Ⅱ级,标准轴载为 BZZ-100,自然区划为Ⅶ 1 区,设计年限为 8 年;桥涵与路基同宽,设计洪水频率为 1/50,小桥及涵洞为 1/25,设计路基宽度为7.5m,路面宽 6.5 m;行车道路共横坡 2%,路肩为 3%,最大纵坡大于 5%的土质挖方段和靠山体内侧设 0.5M×0.5M 浆砌边沟。二、主要工程数量本标段共有路基土方 174105.1m3、石方 25022.1 m3;钢筋砼空心板桥91.38m/6 座,钢筋砼矩形板桥 51.4m/4 座,明涵 613.75m∕80 道为石台钢筋砼盖板涵,暗涵 77.5m/6 道为石台钢筋砼盖板涵,Φ75 圆管涵 286.5m/21 道;厚25㎝天然级配砂砾垫层 206178.90m2;浆砌片石边沟 1069.00m, 浆砌片石护坡1831.93m3, 铅丝石笼 259.36 m3,保温盲沟 5m。三、工期目标根据业主给定的工期 15 个月,路线所经地区由于气候特点,有 181 天不安排施工,因此有效施工总工期为 280,其中:路基工程 123 天完成,开工日期 2024 年 6 月 25 日,全部工程于 2024 年 9 月 30 日完工。四、施工组织机构1、施工队:序号施工队名称队伍数量总人数负责的项目1路基土方施工队2 个50配合机械进行土石方工程施工2桥梁施工队3 个30负责小桥工程施工3构造物施工队2 个30负责防护、排水及其他构造物工程施工4涵洞施工队4 个30负责涵洞工程施工5路面垫层2 个50负责路面垫层2、进场机械型 号数 量日力 240 挖掘机1 台160KW 平地机1 台装载机1 台下载后可任意编辑200TY 推土机2 台振动压路机2 台光轮压路机 11 台洒水车 6000L1 辆3 M3以上装载机3 辆碎石设备3 台S500 型强制式砼搅拌机1 台测量全站仪1 台3、试验室仪器① 混凝土试验设备:名 称数 量坍落度筒1 套李氏比重瓶250ml 2 只广口瓶1000ml 2 个砂浆试模2 组混凝土试模4 组水泥净浆搅拌机1 台胶砂振实台1 台水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

海北州门源县至克图口等六条公路组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
