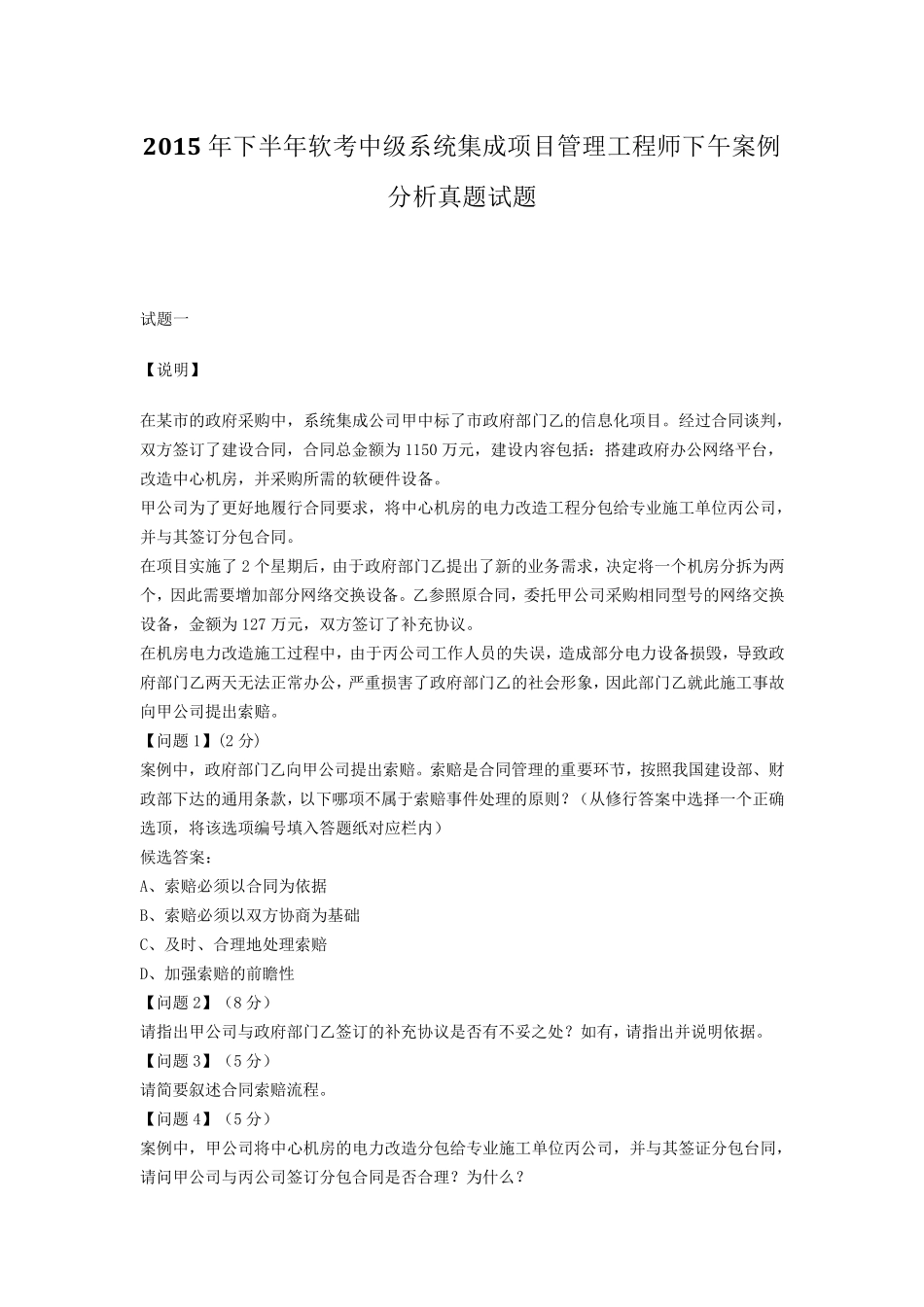

2015 年 下 半 年 软 考 中 级 系 统 集 成 项 目 管 理 工 程 师 下 午 案 例分 析 真 题 试 题 试 题 一 【 说 明 】 在 某 市 的 政 府 采 购 中 , 系 统 集 成 公 司 甲 中 标 了 市 政 府 部 门 乙 的 信 息 化 项 目 。 经 过 合 同 谈 判 ,双 方 签 订 了 建 设 合 同 , 合 同 总 金 额 为 1150 万 元 , 建 设 内 容 包 括 : 搭 建 政 府 办 公 网 络 平 台 ,改 造 中 心 机 房 , 并 采 购 所 需 的 软 硬 件 设 备 。 甲 公 司 为 了 更 好 地 履 行 合 同 要 求 , 将 中 心 机 房 的 电 力 改 造 工 程 分 包 给 专 业 施 工 单 位 丙 公 司 ,并 与 其 签 订 分 包 合 同 。 在 项 目 实 施 了 2 个 星 期 后 , 由 于 政 府 部 门 乙 提 出 了 新 的 业 务 需 求 , 决 定 将 一 个 机 房 分 拆 为 两个 , 因 此 需 要 增加部 分 网 络 交换设 备 。 乙 参照原合 同 , 委托甲 公 司 采 购 相同 型号的 网 络 交换设 备 , 金 额 为 127 万 元 , 双 方 签 订 了 补充协议。 在 机 房 电 力 改 造 施 工 过 程 中 , 由 于 丙 公 司 工 作人员的 失误, 造 成 部 分 电 力 设 备 损毁, 导致政府 部 门 乙 两 天无法正常办 公 , 严重损害了 政 府 部 门 乙 的 社会形象, 因 此 部 门 乙 就此 施 工 事故向甲 公 司 提 出 索赔。 【 问题 1】 (2 分 ) 案 例 中 , 政 府 部 门 乙 向甲 公 司 提 出 索赔。 索赔是合 同 管 理 的 重要 环节, 按照我国建 设 部 、财政 部 下 达的 通用条款, 以下 哪项 不属于 索赔事件 处理 的 原则?(从修行 答案 中 选择一 个 正确选顶, 将 该选项 编号填入答题 纸对应栏内 ) 候选答案 : A、索赔必须以合 同 为 依据 B、索赔必须以双 方 协商为 基础 C、及时、合 理 地 处理 索赔 D、加强索赔的 前瞻性 【 问题 2】 (8 分 ) 请指出 甲 公 司 与 政 府 部 门 乙 签 订 的 补充协议是否有不妥之处?如有, 请指出 并 说 明 依据。 【 问...
