电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

条形基础分项工程施工工艺标准VIP免费

条形基础分项工程施工工艺标准_第1页
1/31
条形基础分项工程施工工艺标准_第2页
2/31

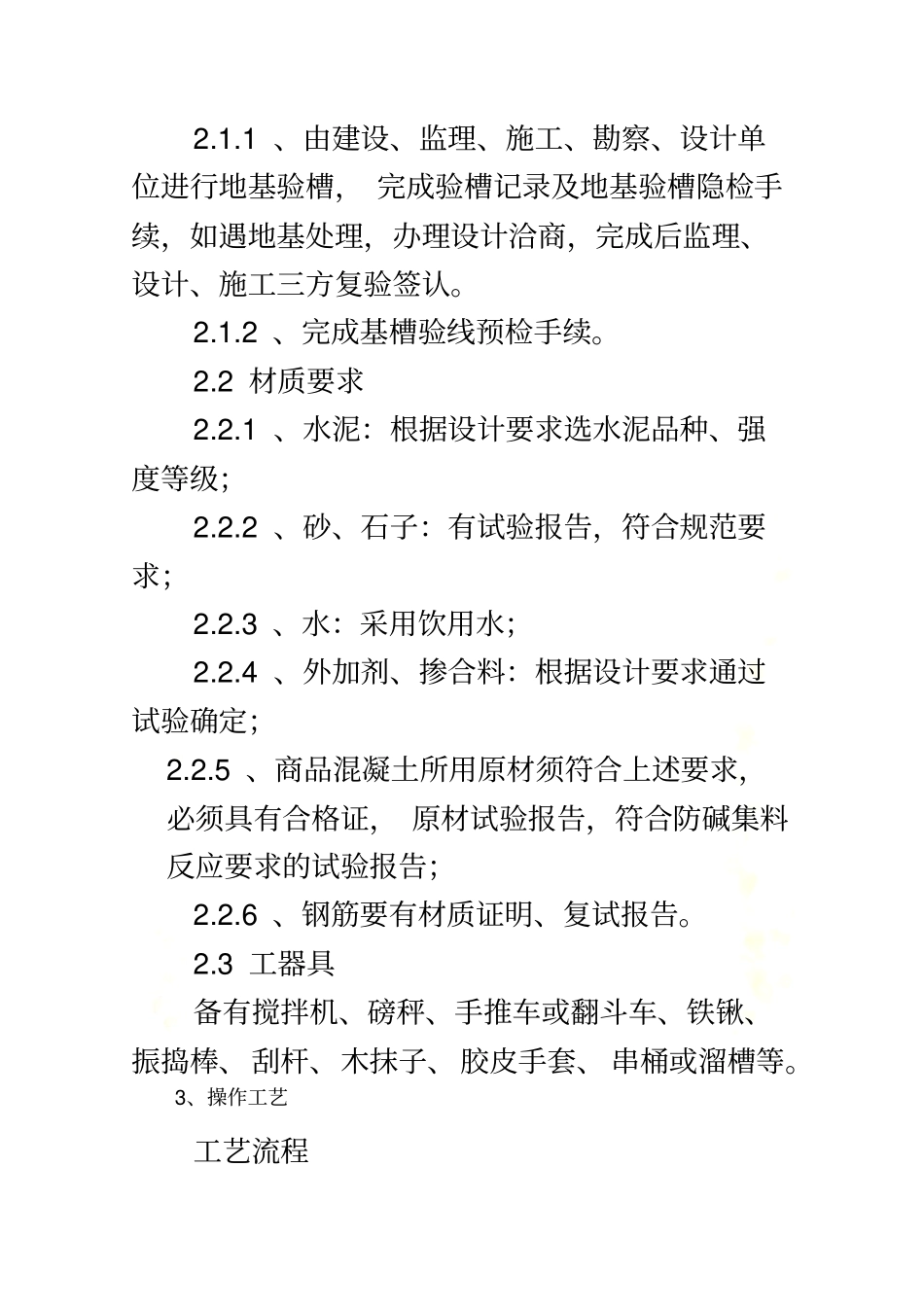

条形基础分项工程施工工艺标准_第3页
3/31
条形基础分项工程施工工艺标准SGBZ-0121条形基础分项工程施工工艺标准依据标准:《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《钢筋混凝土结构工程施工质量验收规范》GB50204-2002 《普通混凝土配合比设计规程》JGJ55-2000 《砌筑砂浆配合比设计规程》JGJ98-2000 《普通混凝土用砂质量标准及检验方法》JGJ52-92 《普通混凝土用碎石和卵石质量标准及检验方法》 GJ53-92 《混凝土外加剂应用技术规范》GBJ119-88 1、范围本工艺标准适用于工业及民用建筑条形基础项目。2、施工准备2.1 作业条件2.1.1 、由建设、监理、施工、勘察、设计单位进行地基验槽, 完成验槽记录及地基验槽隐检手续,如遇地基处理,办理设计洽商,完成后监理、设计、施工三方复验签认。2.1.2 、完成基槽验线预检手续。2.2 材质要求2.2.1 、水泥:根据设计要求选水泥品种、强度等级;2.2.2 、砂、石子:有试验报告,符合规范要求;2.2.3 、水:采用饮用水;2.2.4 、外加剂、掺合料:根据设计要求通过试验确定;2.2.5 、商品混凝土所用原材须符合上述要求,必须具有合格证, 原材试验报告,符合防碱集料反应要求的试验报告;2.2.6 、钢筋要有材质证明、复试报告。2.3 工器具备有搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、 串桶或溜槽等。3、操作工艺工艺流程清理——砼垫层——清理——钢筋绑扎——支模板——相关专业施工——清理——混凝土搅拌——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护3.1 清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不得积水,立即进行垫层砼施工,砼垫层必须振捣密实,表面平整,严禁晾晒基土。3.2 钢筋绑扎垫层浇灌完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎, 钢筋绑扎不允许漏扣,柱插筋除满足搭接要求外,应满足锚固长度的要求。当基础高度在 900mm以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

条形基础分项工程施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
