新乡桥工段确保汛期线桥设备安全畅通的实践与思考新乡桥工段段长王海军摘要:新乡桥工段所辖京广、新菏、新焦区段线路,多数地段路堤填料为细粉沙土,每遇降雨就会出现不同程度的陷坑、道床下沉等病害;抗洪能力差,保证汛期线桥设备安全畅通,是我们的首要任务,多年的实践,使我们认识到立足于“防大汛、抗大洪、战大灾”,从思想、组织、措施、人员、物资等方面精心布置、周密安排,才能确保今年防洪工作安全有序
关键词:全面调查健全组织完善措施备齐料具加大投入加强管理新乡桥工段主要肩负着京广线k485+800--k647+000,新菏线k0+000--k148+000及新焦线k0+000--k7+406的安全生产和防洪任务,管辖正线计651
744公里,桥梁453座,涵渠826座
由于管内京广线地处豫北平原,无大的湖泊、河流,该线k644+000-k647+000地段路堤填料为细粉沙土,每遇降雨就会出现不同程度的陷坑、道床下沉等病害;新菏线地处豫北及鲁西南平原,横跨河南、山东两省,地处黄河古道,路基填料先天性不良,大部分地段路基填筑土为粉沙土,抗洪能力差,加上新菏线电气化改造施工全面铺开,扰动线、桥、路设备的施工遍布段管新菏线全段,这对于本身抗洪能力薄弱的新菏线无异于雪上加霜,对新菏线粉沙土路基将是更大考验,使我段今年防洪压力大增
针对严峻的防洪形势,新乡桥工段认真贯彻落实部、局20XX年防洪工作会议精神和路局防洪命令要求,立足于“防大汛、抗大洪、战大灾”,从思想、组织、措施、人员、物资等方面精心布置、周密安排,确保今年防洪工作安全有序

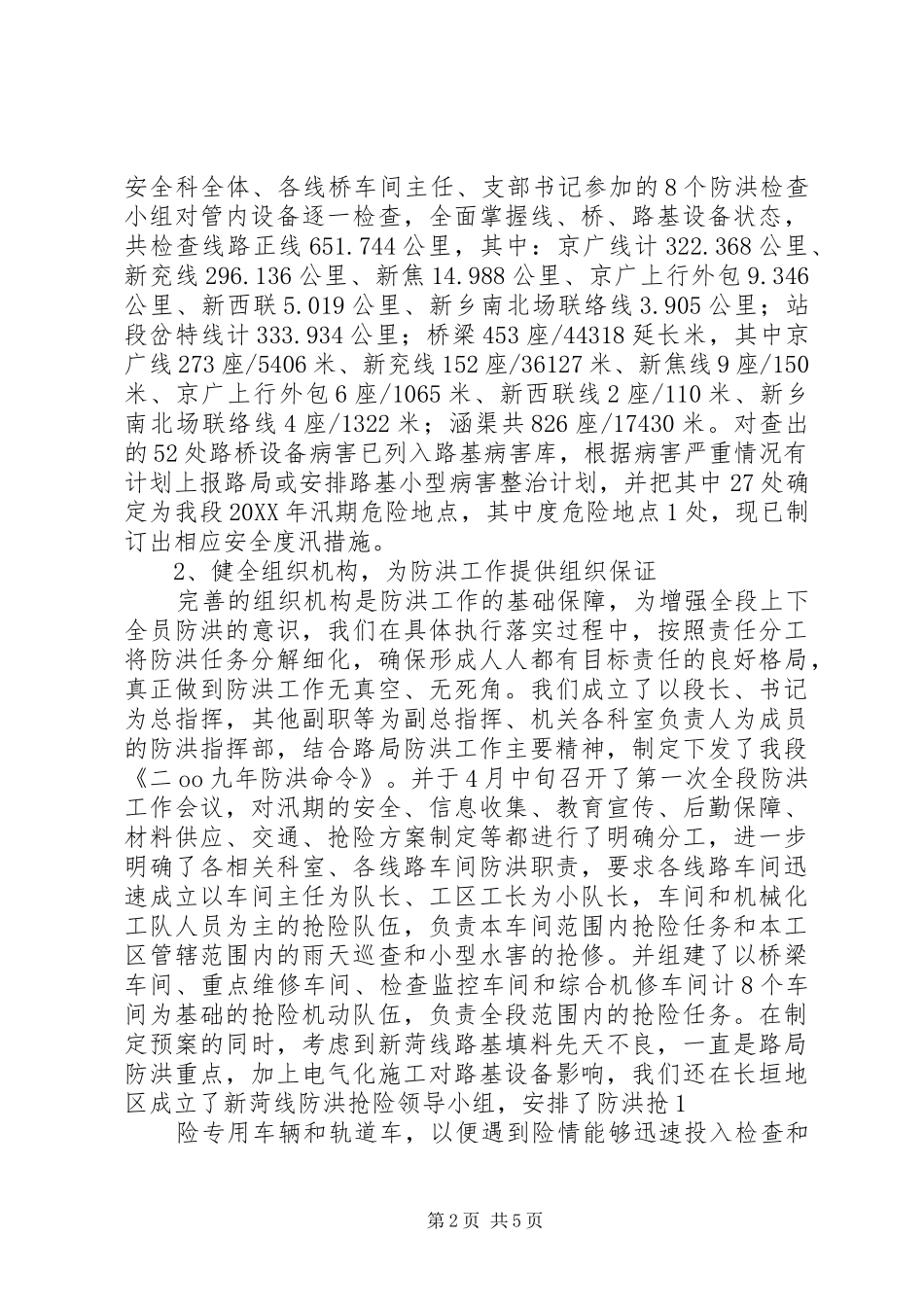

1、全面认真调查,为防洪工作提供资料保证按照铁路局《关于开展防洪大检查活动,做好防洪准备工作的通知》(郑铁防洪电〔20XX〕1号)文件要求,我段立即成立由段长、书记负责,党政副职为组长,以桥梁科、线路科、第1页共5页安全科全体、各线桥车间主任、支部书记参加的8个防洪检
