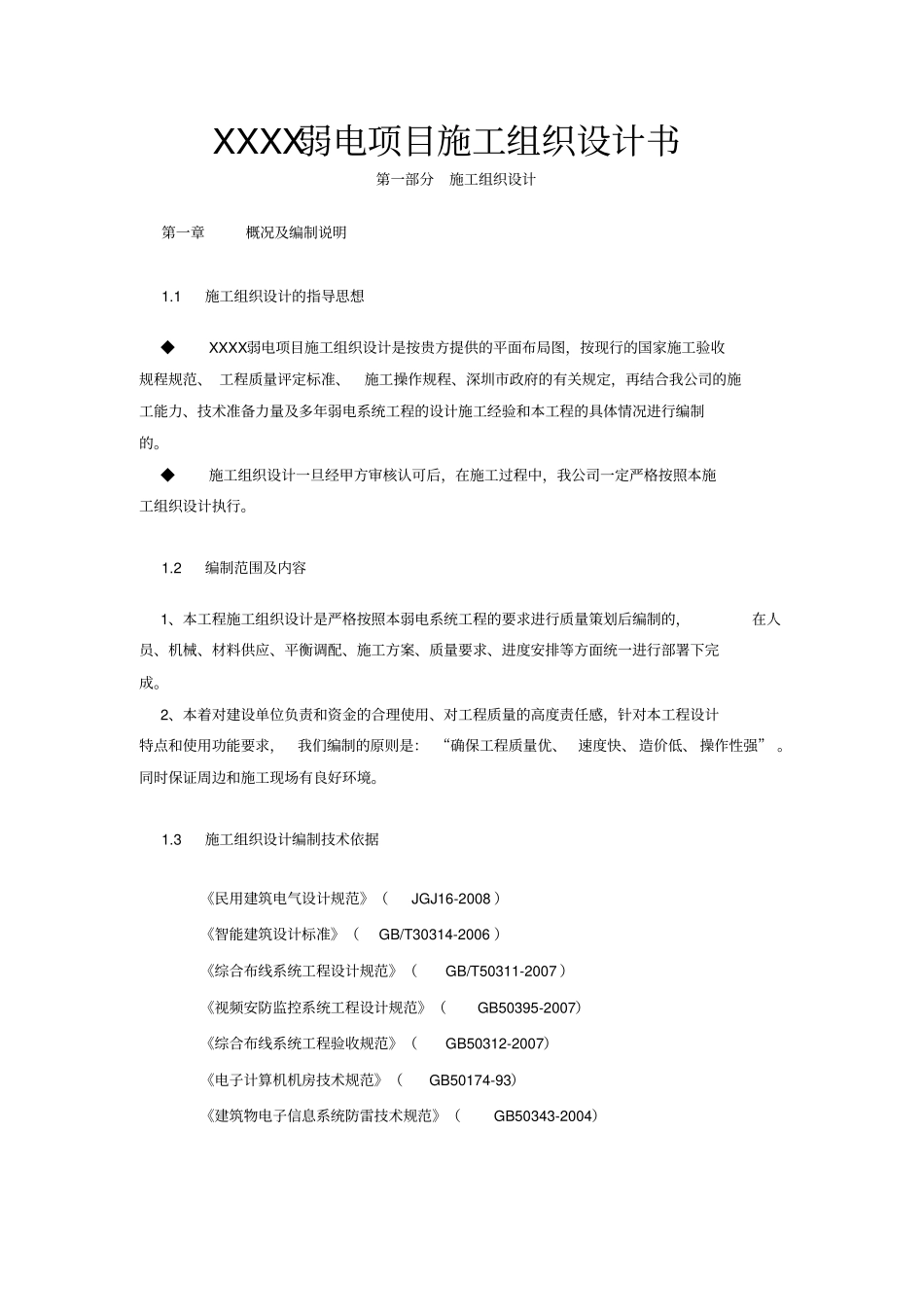

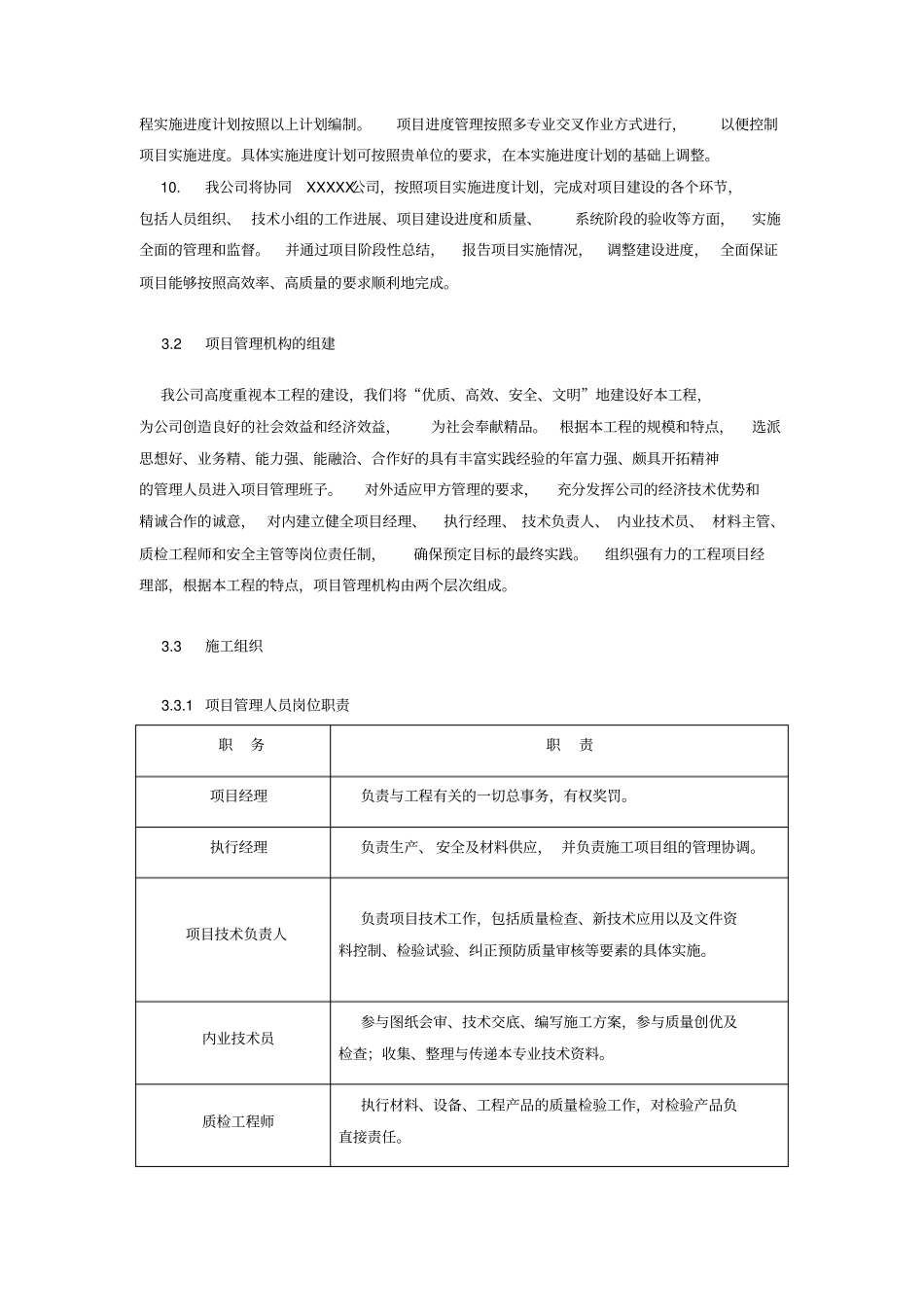

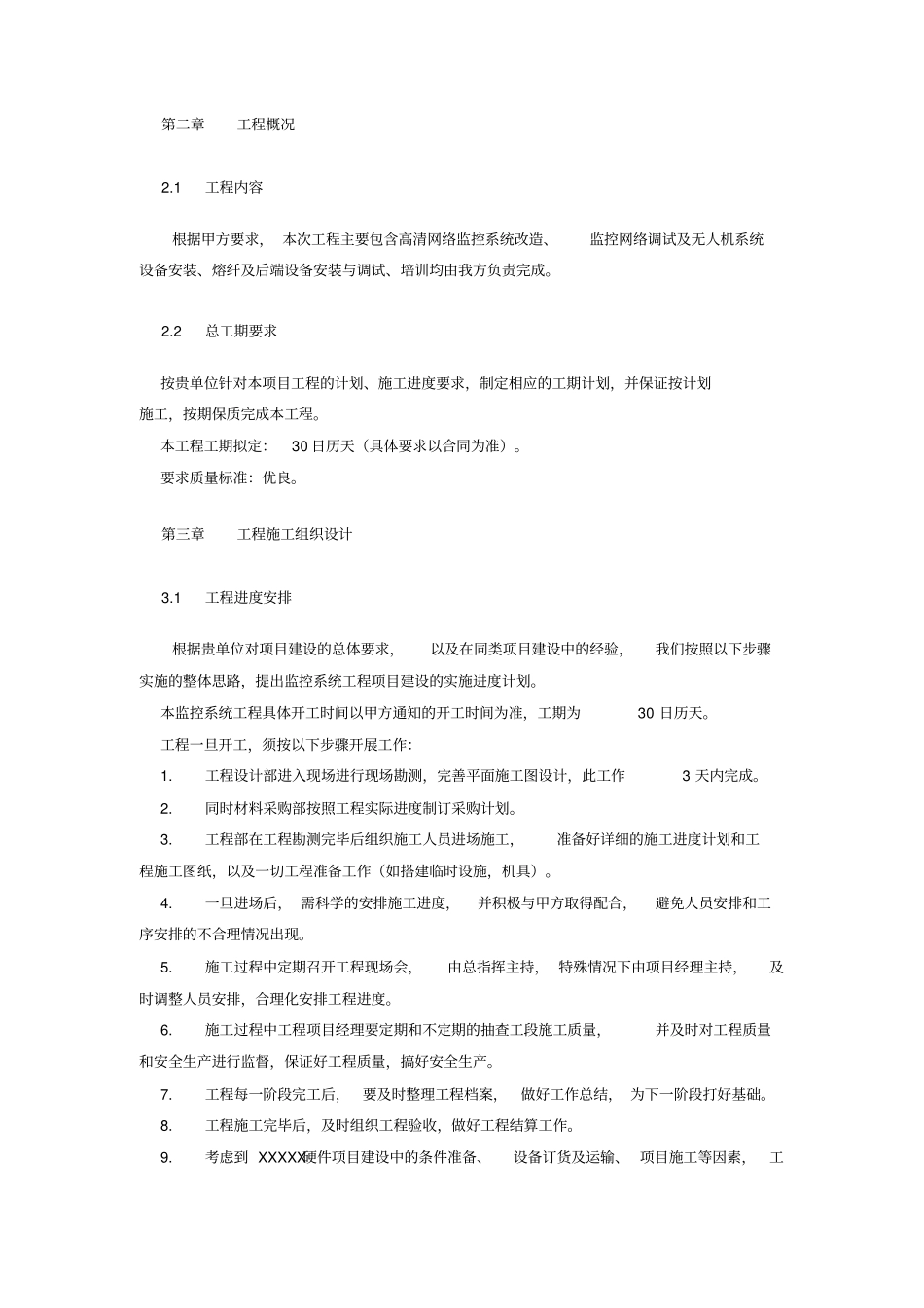

XXXX弱电项目施工组织设计书第一部分施工组织设计第一章概况及编制说明1.1施工组织设计的指导思想◆XXXX弱电项目施工组织设计是按贵方提供的平面布局图,按现行的国家施工验收规程规范、 工程质量评定标准、施工操作规程、深圳市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。◆施工组织设计一旦经甲方审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。1.2编制范围及内容1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。2、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是: “确保工程质量优、 速度快、 造价低、 操作性强” 。同时保证周边和施工现场有良好环境。1.3施工组织设计编制技术依据《民用建筑电气设计规范》(JGJ16-2008 )《智能建筑设计标准》(GB/T30314-2006 )《综合布线系统工程设计规范》(GB/T50311-2007 )《视频安防监控系统工程设计规范》(GB50395-2007)《综合布线系统工程验收规范》(GB50312-2007)《电子计算机机房技术规范》(GB50174-93)《建筑物电子信息系统防雷技术规范》(GB50343-2004)第二章工程概况2.1工程内容根据甲方要求, 本次工程主要包含高清网络监控系统改造、监控网络调试及无人机系统设备安装、熔纤及后端设备安装与调试、培训均由我方负责完成。2.2总工期要求按贵单位针对本项目工程的计划、施工进度要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。本工程工期拟定:30 日历天(具体要求以合同为准)。要求质量标准:优良。第三章工程施工组织设计3.1工程进度安排根据贵单位对项目建设的总体要求,以及在同类项目建设中的经验,我们按照以下步骤实施的整体思路,提出监控系统工程项目建设的实施进度计划。本监控系统工程具体开工时间以甲方通知的开工时间为准,工期为30 日历天。工程一旦开工,须按以下步骤开展工作:1.工程设计部进入现场进行现场勘测,完善平面施工图设计,此工作3 天内完成。2.同时材料采购部按照工程实际进度制订采购计划。3.工程部在工程勘测完毕后组织施工人员进场施工,准备好详细的施工进度计划和工程施工图纸,以及一切工程准备工作(如搭建临时设施...
