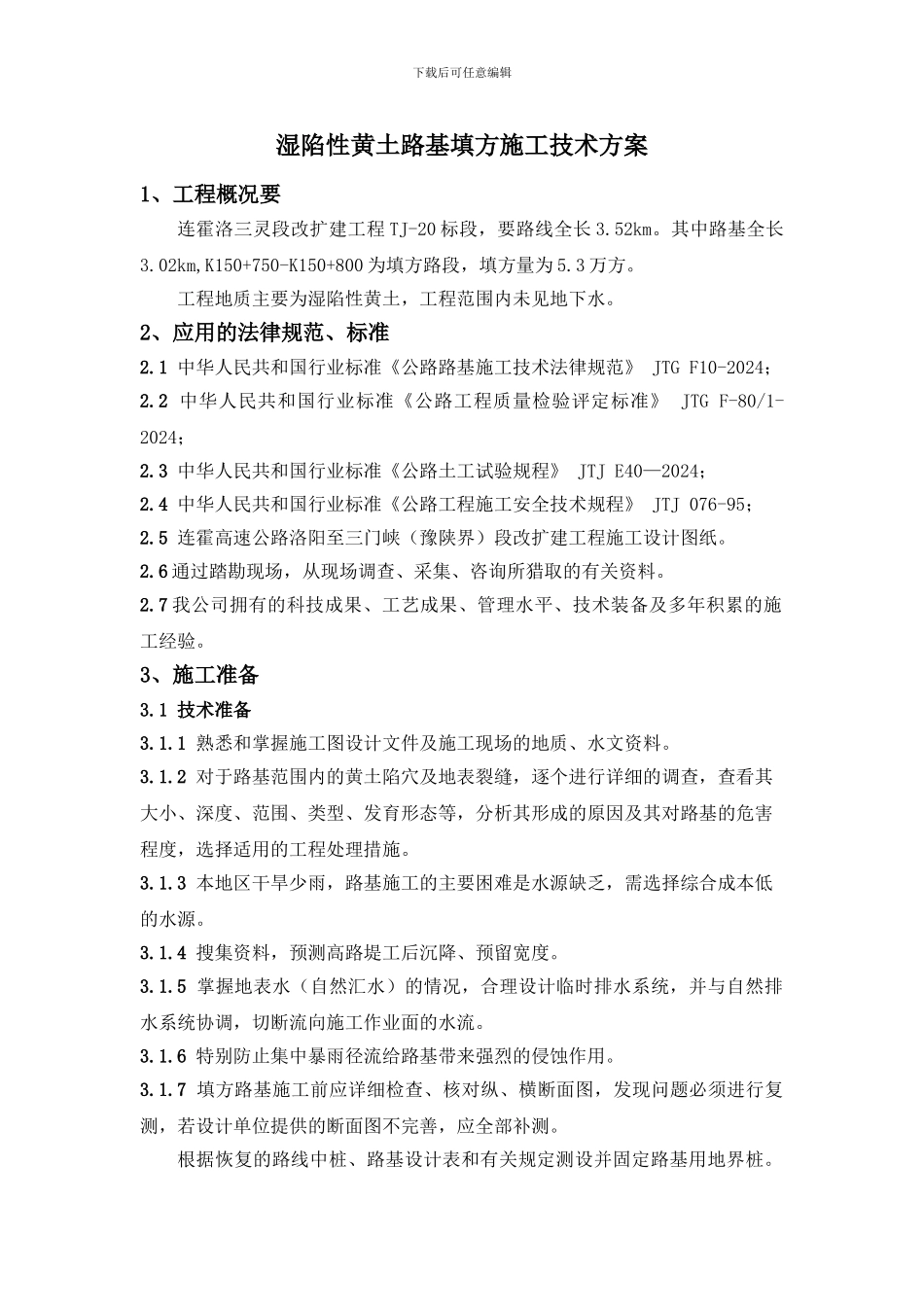

下载后可任意编辑湿陷性黄土路基填方施工技术方案1、工程概况要连霍洛三灵段改扩建工程 TJ-20 标段,要路线全长 3
其中路基全长3
02km,K150+750-K150+800 为填方路段,填方量为 5
工程地质主要为湿陷性黄土,工程范围内未见地下水
2、应用的法律规范、标准2
1 中华人民共和国行业标准《公路路基施工技术法律规范》 JTG F10-2024;2
2 中华人民共和国行业标准《公路工程质量检验评定标准》 JTG F-80/1-2024;2
3 中华人民共和国行业标准《公路土工试验规程》 JTJ E40—2024;2
4 中华人民共和国行业标准《公路工程施工安全技术规程》 JTJ 076-95;2
5 连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程施工设计图纸
6 通过踏勘现场,从现场调查、采集、咨询所猎取的有关资料
7 我公司拥有的科技成果、工艺成果、管理水平、技术装备及多年积累的施工经验
3、施工准备3
1 技术准备3
1 熟悉和掌握施工图设计文件及施工现场的地质、水文资料
2 对于路基范围内的黄土陷穴及地表裂缝,逐个进行详细的调查,查看其大小、深度、范围、类型、发育形态等,分析其形成的原因及其对路基的危害程度,选择适用的工程处理措施
3 本地区干旱少雨,路基施工的主要困难是水源缺乏,需选择综合成本低的水源
4 搜集资料,预测高路堤工后沉降、预留宽度
5 掌握地表水(自然汇水)的情况,合理设计临时排水系统,并与自然排水系统协调,切断流向施工作业面的水流
6 特别防止集中暴雨径流给路基带来强烈的侵蚀作用
7 填方路基施工前应详细检查、核对纵、横断面图,发现问题必须进行复测,若设计单位提供的断面图不完善,应全部补测

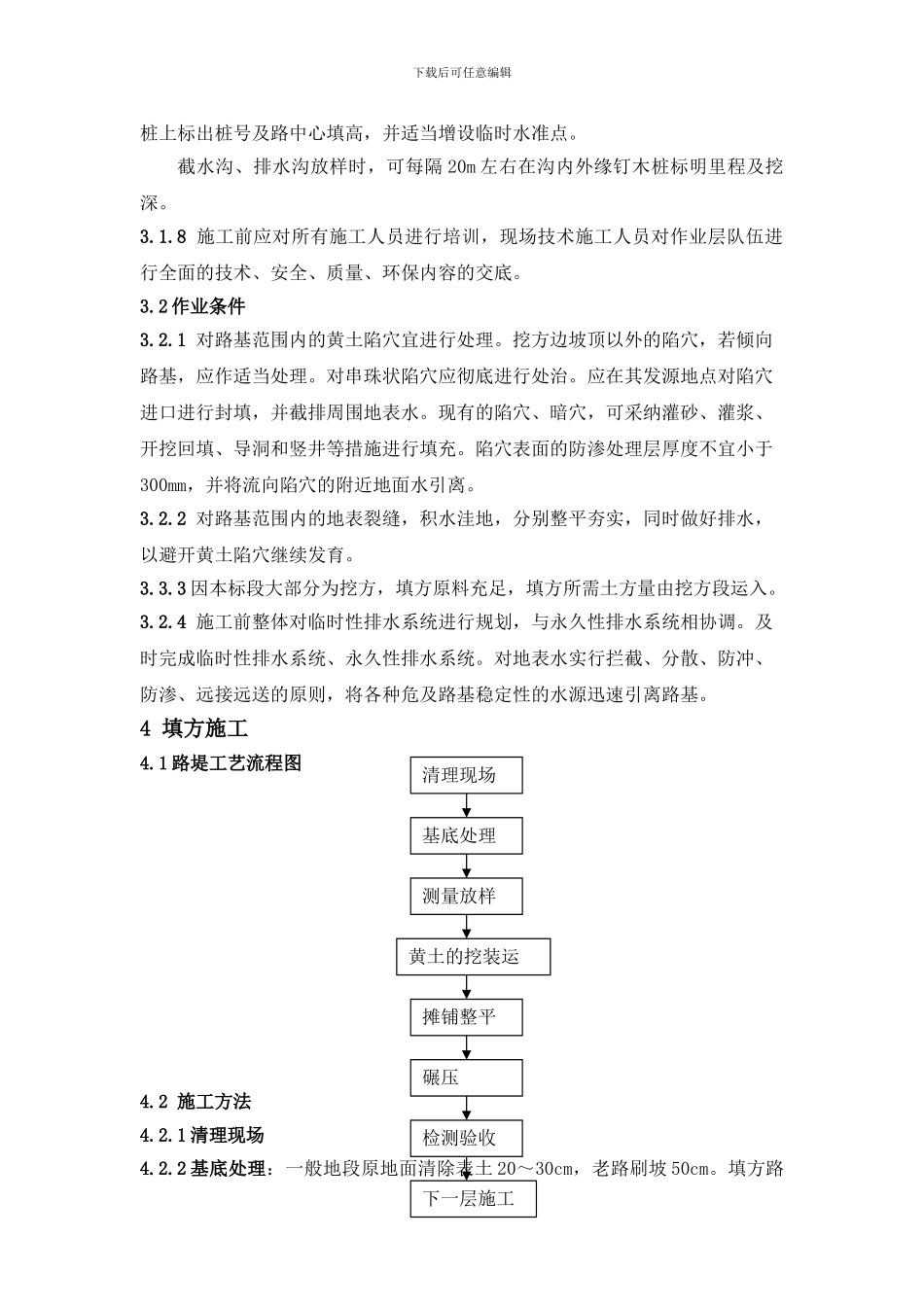

根据恢复的路线中桩、路基设计表和有关规定测设并固定路基用地界桩
