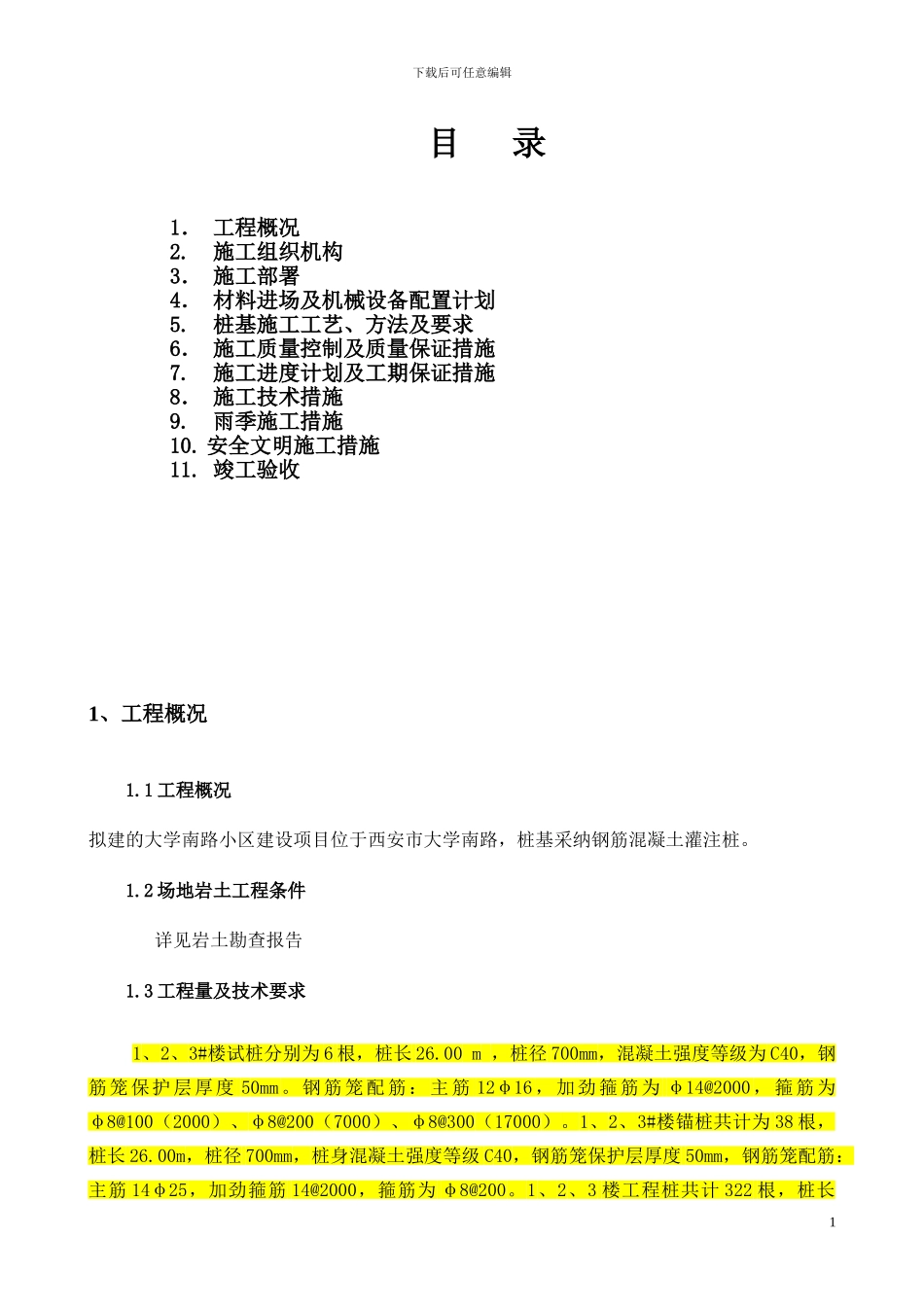

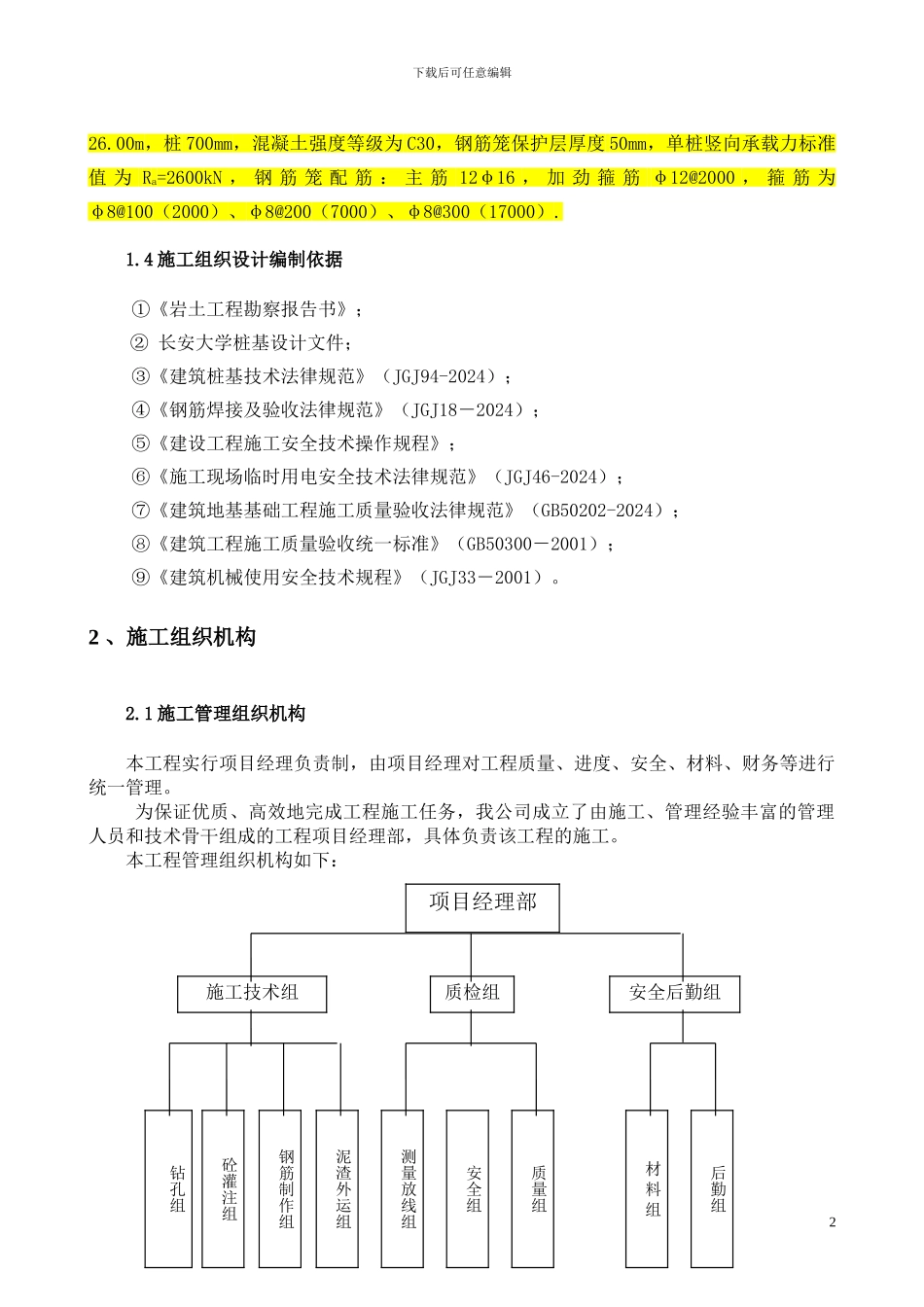

陕西工程建设材料设备供应公司大学南路小区建设项目桩基工程施工组织设计 西安市建筑工程机械施工公司二 Ο 一四年四月下载后可任意编辑目 录1. 工程概况 2. 施工组织机构 3. 施工部署 4. 材料进场及机械设备配置计划 5. 桩基施工工艺、方法及要求 6. 施工质量控制及质量保证措施 7. 施工进度计划及工期保证措施 8. 施工技术措施 9. 雨季施工措施 10. 安全文明施工措施 11. 竣工验收 1、工程概况1.1 工程概况拟建的大学南路小区建设项目位于西安市大学南路,桩基采纳钢筋混凝土灌注桩。1.2 场地岩土工程条件详见岩土勘查报告1.3 工程量及技术要求1、2、3#楼试桩分别为 6 根,桩长 26.00 m ,桩径 700mm,混凝土强度等级为 C40,钢筋笼保护层厚度 50mm。钢筋笼 配筋: 主筋 12φ16,加劲箍筋为 φ14@2000,箍筋为φ8@100(2000)、φ8@200(7000)、φ8@300(17000)。1、2、3#楼锚桩共计为 38 根,桩长 26.00m,桩径 700mm,桩身混凝土强度等级 C40,钢筋笼保护层厚度 50mm,钢筋笼配筋:主筋 14φ25,加劲箍筋 14@2000,箍筋为 φ8@200。1、2、3 楼工程桩共计 322 根,桩长1下载后可任意编辑26.00m,桩 700mm,混凝土强度等级为 C30,钢筋笼保护层厚度 50mm,单桩竖向承载力标准值 为 Ra=2600kN , 钢 筋 笼 配 筋 : 主 筋 12φ16 , 加 劲 箍 筋 φ12@2000 , 箍 筋 为φ8@100(2000)、φ8@200(7000)、φ8@300(17000).1.4 施工组织设计编制依据①《岩土工程勘察报告书》;② 长安大学桩基设计文件;③《建筑桩基技术法律规范》(JGJ94-2024);④《钢筋焊接及验收法律规范》(JGJ18-2024);⑤《建设工程施工安全技术操作规程》;⑥《施工现场临时用电安全技术法律规范》(JGJ46-2024);⑦《建筑地基基础工程施工质量验收法律规范》(GB50202-2024);⑧《建筑工程施工质量验收统一标准》(GB50300-2001);⑨《建筑机械使用安全技术规程》(JGJ33-2001)。2 、施工组织机构2.1 施工管理组织机构本工程实行项目经理负责制,由项目经理对工程质量、进度、安全、材料、财务等进行统一管理。为保证优质、高效地完成工程施工任务,我公司成立了由施工、管理经验丰富的管理人员和技术骨干组成的工程项目经理部,具体负责该工程的施工。本工程管理组织机构如下:2施工技术组质检组安全后勤组钻孔组砼灌注组钢筋制作组泥渣外运组测量放线组安全组质...
