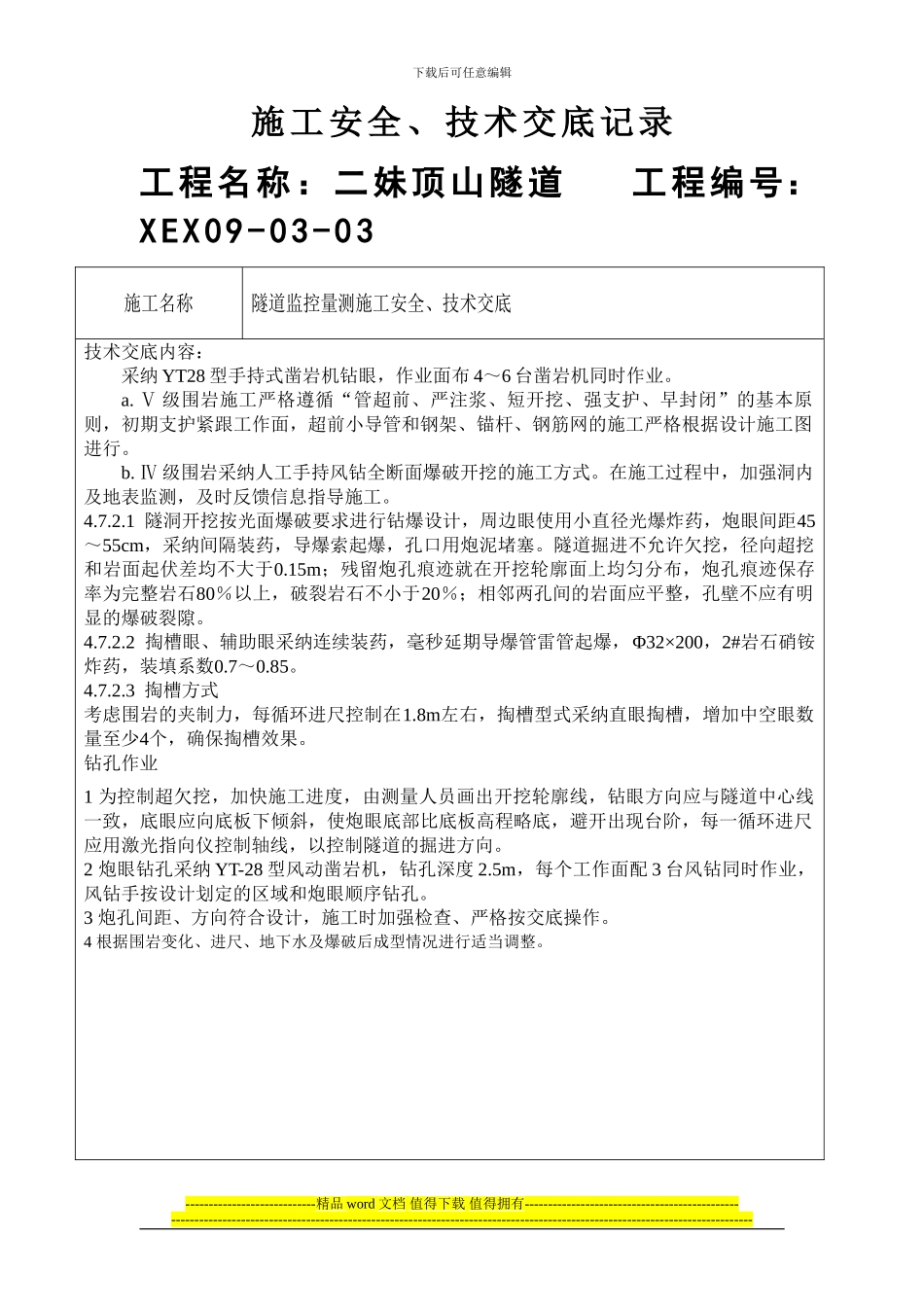

下载后可任意编辑施工安全、技术交底记录工程名称:二妹顶山隧道 工程编号:XEX09-03-03 施工名称隧道监控量测施工安全、技术交底技术交底内容:采纳 YT28 型手持式凿岩机钻眼,作业面布 4~6 台凿岩机同时作业
Ⅴ 级围岩施工严格遵循“管超前、严注浆、短开挖、强支护、早封闭”的基本原则,初期支护紧跟工作面,超前小导管和钢架、锚杆、钢筋网的施工严格根据设计施工图进行
Ⅳ 级围岩采纳人工手持风钻全断面爆破开挖的施工方式
在施工过程中,加强洞内及地表监测,及时反馈信息指导施工
1 隧洞开挖按光面爆破要求进行钻爆设计,周边眼使用小直径光爆炸药,炮眼间距45~55cm,采纳间隔装药,导爆索起爆,孔口用炮泥堵塞
隧道掘进不允许欠挖,径向超挖和岩面起伏差均不大于0
15m;残留炮孔痕迹就在开挖轮廓面上均匀分布,炮孔痕迹保存率为完整岩石80%以上,破裂岩石不小于20%;相邻两孔间的岩面应平整,孔壁不应有明显的爆破裂隙
2 掏槽眼、辅助眼采纳连续装药,毫秒延期导爆管雷管起爆,Φ32×200,2#岩石硝铵炸药,装填系数0
3 掏槽方式考虑围岩的夹制力,每循环进尺控制在1
8m左右,掏槽型式采纳直眼掏槽,增加中空眼数量至少4个,确保掏槽效果
钻孔作业1 为控制超欠挖,加快施工进度,由测量人员画出开挖轮廓线,钻眼方向应与隧道中心线一致,底眼应向底板下倾斜,使炮眼底部比底板高程略底,避开出现台阶,每一循环进尺应用激光指向仪控制轴线,以控制隧道的掘进方向
2 炮眼钻孔采纳 YT-28 型风动凿岩机,钻孔深度 2
5m,每个工作面配 3 台风钻同时作业,风钻手按设计划定的区域和炮眼顺序钻孔
3 炮孔间距、方向符合设计,施工时加强检查、严格按交底操作
4 根据围岩变化、进尺、地下水及爆破后成型情况进行适当调整
-------------
