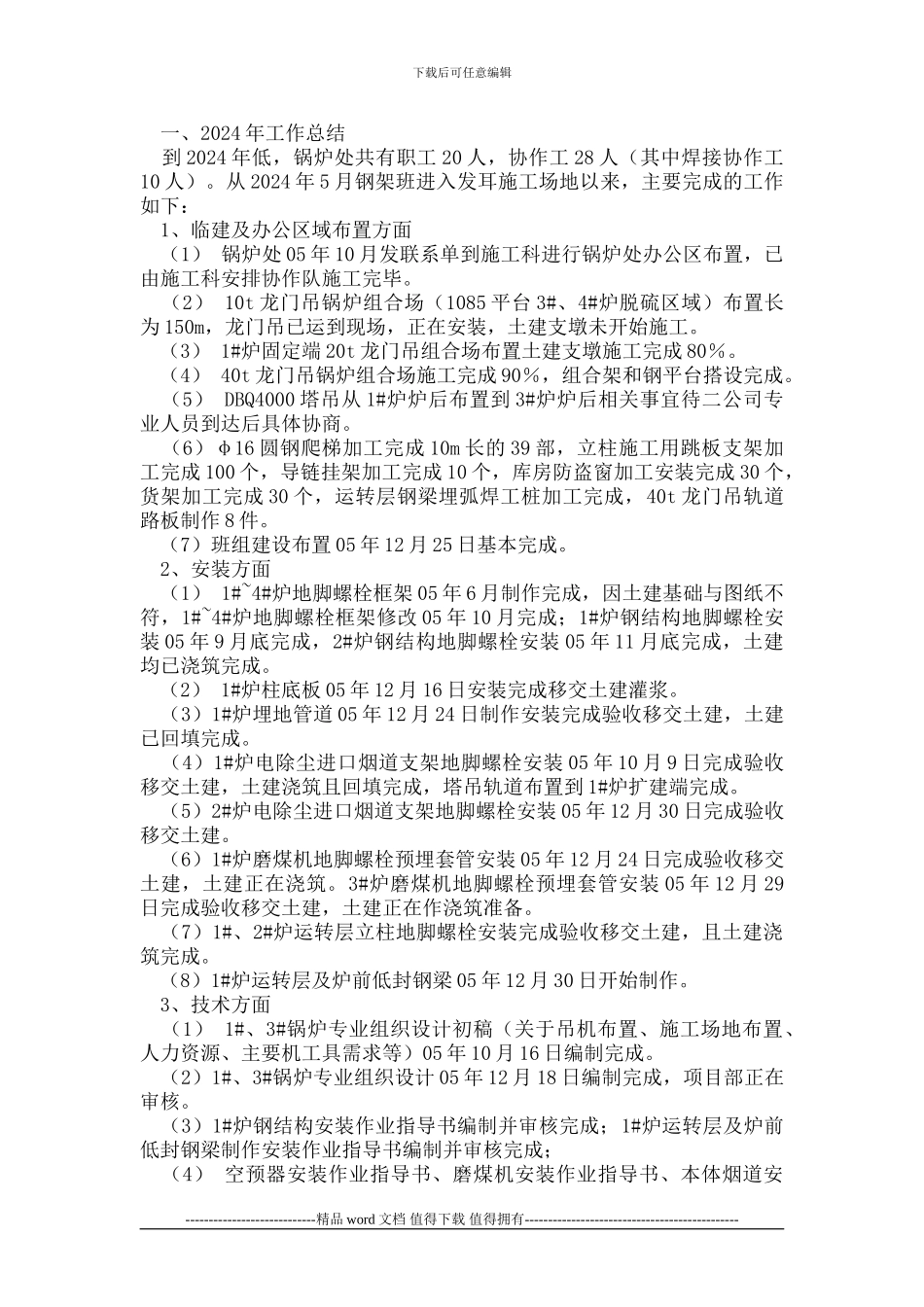

下载后可任意编辑 电力施工企业工作总结及新年工作安排xx 电力建设第一工程公司发耳项目分公司 锅炉工程处 2024 年工作总结及 2024 年工作安排 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑 一、2024 年工作总结 到 2024 年低,锅炉处共有职工 20 人,协作工 28 人(其中焊接协作工10 人)
从 2024 年 5 月钢架班进入发耳施工场地以来,主要完成的工作如下: 1、临建及办公区域布置方面 (1) 锅炉处 05 年 10 月发联系单到施工科进行锅炉处办公区布置,已由施工科安排协作队施工完毕
(2) 10t 龙门吊锅炉组合场(1085 平台 3#、4#炉脱硫区域)布置长为 150m,龙门吊已运到现场,正在安装,土建支墩未开始施工
(3) 1#炉固定端 20t 龙门吊组合场布置土建支墩施工完成 80%
(4) 40t 龙门吊锅炉组合场施工完成 90%,组合架和钢平台搭设完成
(5) DBQ4000 塔吊从 1#炉炉后布置到 3#炉炉后相关事宜待二公司专业人员到达后具体协商
(6)φ16 圆钢爬梯加工完成 10m 长的 39 部,立柱施工用跳板支架加工完成 100 个,导链挂架加工完成 10 个,库房防盗窗加工安装完成 30 个,货架加工完成 30 个,运转层钢梁埋弧焊工桩加工完成,40t 龙门吊轨道路板制作 8 件
(7)班组建设布置 05 年 12 月 25 日基本完成
2、安装方面 (1) 1#~4#炉地脚螺栓框架 05 年 6 月制作完成,因土建基础与图纸不符,1#~4#炉地脚螺栓框架修改 05
