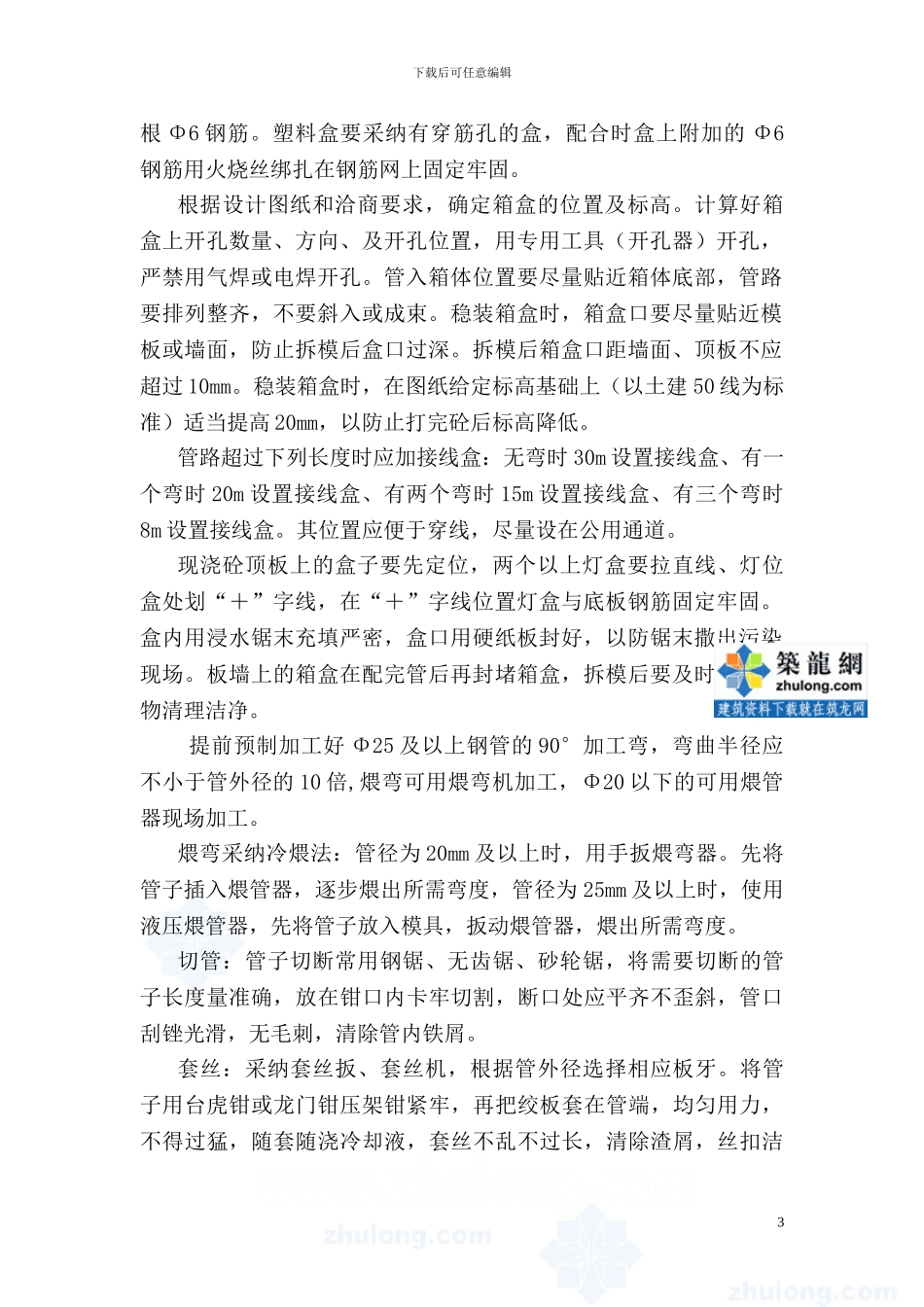

下载后可任意编辑 电气照明系统施工工艺电气照明系统施工工艺流程施工准备→配合土建预埋→土建结构钢筋、箱盒稳装、混凝土浇注、箱盒清理、扫管穿引线→明配管路、二次配管、配电箱体安装、线槽安装→各系统穿电缆→接线和绝缘遥测→设备接线及器具安装→电气调试运行→竣工5.1 钢管敷设5.1.1 施工工艺流程:1下载后可任意编辑5.1.2 工艺要求墙体暗配管要在钢筋网片绑扎完,有工作面时,电工即插入作业。管盒固定不要直接焊接在钢筋上。铁盒应预先在盒上下加焊两21. 冷 煨管1 住箱、盒2.切管3.套丝1. 管 箍 丝 扣 连接3. 管 送 盒 、箱2. 防 腐 处理变形缝处理1. 地 板 上 部 做法暗管敷设预制加工2.地板上(下)部做法暗管敷设方式1. 随墙(砌体)配管2. 大模板现浇混凝土墙配管3. 现浇混凝土楼板配管4. 预制空心楼板配管管路连接2. 焊 接 套 管 连接测定箱盒位置地线连接1. 跨 接 地线稳住箱盒2. 托 板 稳 住 灯头盒下载后可任意编辑根 Φ6 钢筋。塑料盒要采纳有穿筋孔的盒,配合时盒上附加的 Φ6钢筋用火烧丝绑扎在钢筋网上固定牢固。根据设计图纸和洽商要求,确定箱盒的位置及标高。计算好箱盒上开孔数量、方向、及开孔位置,用专用工具(开孔器)开孔,严禁用气焊或电焊开孔。管入箱体位置要尽量贴近箱体底部,管路要排列整齐,不要斜入或成束。稳装箱盒时,箱盒口要尽量贴近模板或墙面,防止拆模后盒口过深。拆模后箱盒口距墙面、顶板不应超过 10mm。稳装箱盒时,在图纸给定标高基础上(以土建 50 线为标准)适当提高 20mm,以防止打完砼后标高降低。管路超过下列长度时应加接线盒:无弯时 30m 设置接线盒、有一个弯时 20m 设置接线盒、有两个弯时 15m 设置接线盒、有三个弯时8m 设置接线盒。其位置应便于穿线,尽量设在公用通道。现浇砼顶板上的盒子要先定位,两个以上灯盒要拉直线、灯位盒处划“+”字线,在“+”字线位置灯盒与底板钢筋固定牢固。盒内用浸水锯末充填严密,盒口用硬纸板封好,以防锯末撒出污染现场。板墙上的箱盒在配完管后再封堵箱盒,拆模后要及时将填充物清理洁净。提前预制加工好 Φ25 及以上钢管的 90°加工弯,弯曲半径应不小于管外径的 10 倍,煨弯可用煨弯机加工,Φ20 以下的可用煨管器现场加工。煨弯采纳冷煨法:管径为 20mm 及以上时,用手扳煨弯器。先将管子插入煨管器,逐步煨出所需弯度,管径为 25mm 及以上时,使用液压煨管器,先将管...
