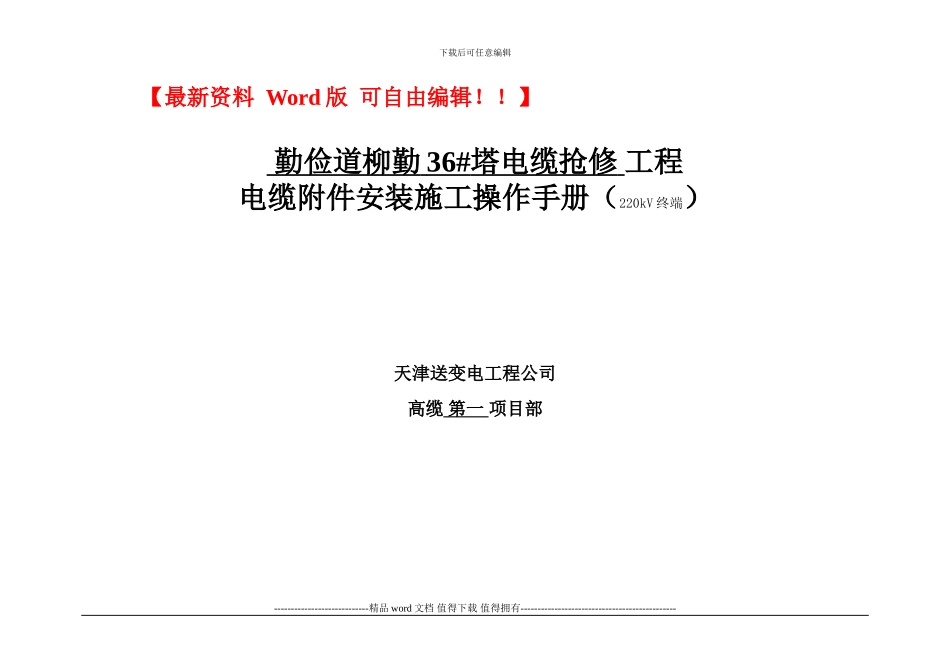

下载后可任意编辑 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------精品 word 文档可以编辑(本页是封面)下载后可任意编辑----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 勤俭道柳勤 36# 塔电缆抢修 工程电缆附件安装施工操作手册(220kV 终端)天津送变电工程公司高缆 第一 项目部----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------【最新资料 Word 版 可自由编辑
】下载后可任意编辑工程概况:技术负责人填写确认签字 1、工程规模:新设 220kV 终端头 C 相2、工程地点:天津市河东区顺达路变电站 2203 间隔3、技术参数:沈阳古河4、安装工期:5 天5、平面布置图:后附图施工组织架构:项目部经理填写确认签字 工程负责人:王彬安装负责人:刘志刚技术负责人:马晓东质量负责人:季世明安全负责人:曹玉明材料负责人:鞠恕成施工必备条件:工程负责人检查确认签字 1. 制作安装前电缆应调整展放完毕并做完电缆外护套绝阻试验且合格
2. 终端支架、平台等施工完毕,并满足安装需要
3. 现场环境条件恶劣时,施工需提前实行相应的措施
4. 电缆附件到货并运至现场
5. 安装前,相关验证方(监理)就位
6. 安装前,摄像器材就位
7. 安装前,确认施组及附件安装作业指导书中交底工作、技术准备、人员准备、工器具准备、材料准备、危险源点分析 /控制措施、安全
