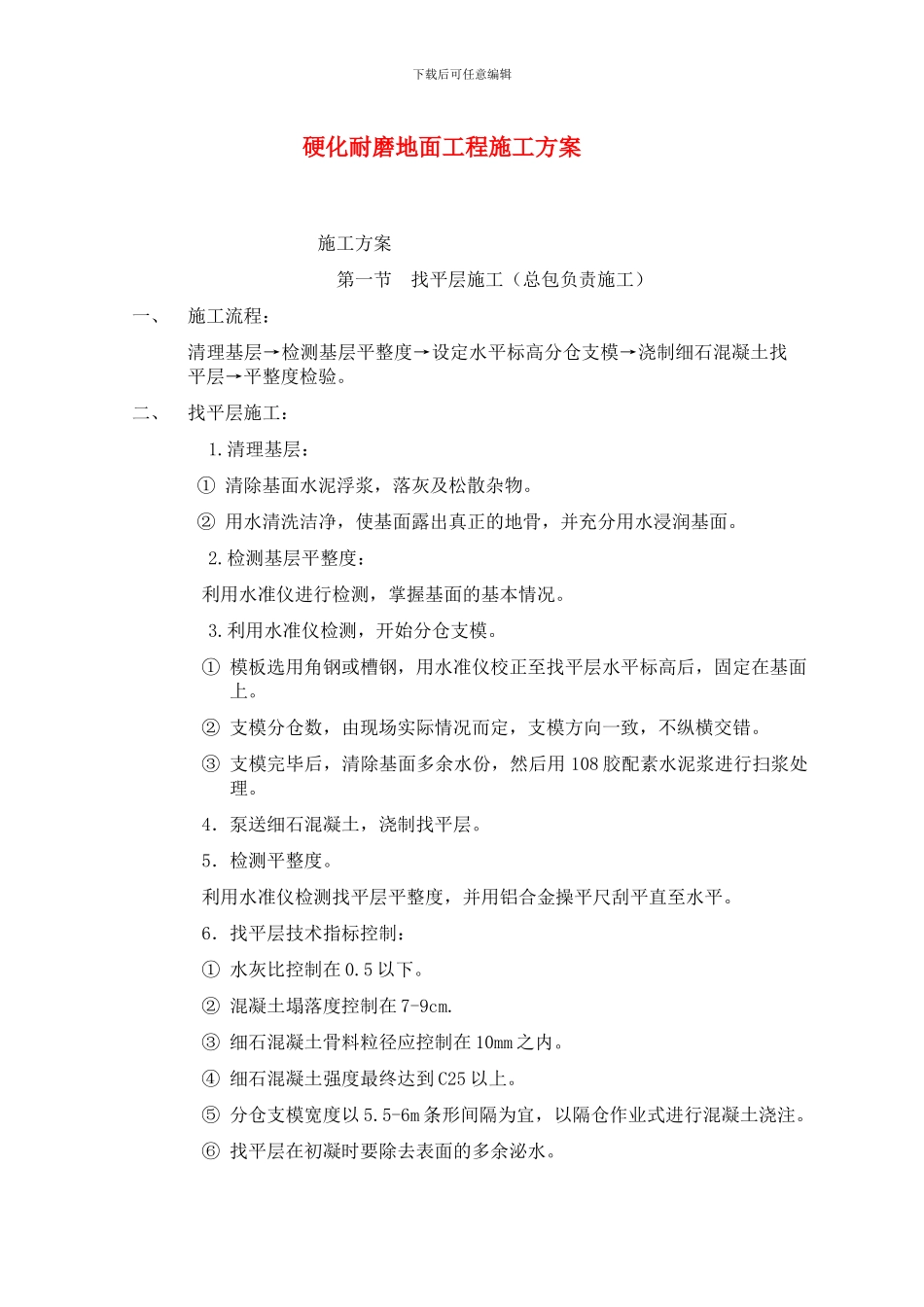

下载后可任意编辑硬化耐磨地面工程施工方案施工方案第一节 找平层施工(总包负责施工)一、施工流程:清理基层→检测基层平整度→设定水平标高分仓支模→浇制细石混凝土找平层→平整度检验
二、找平层施工:1
清理基层:① 清除基面水泥浮浆,落灰及松散杂物
② 用水清洗洁净,使基面露出真正的地骨,并充分用水浸润基面
检测基层平整度:利用水准仪进行检测,掌握基面的基本情况
利用水准仪检测,开始分仓支模
① 模板选用角钢或槽钢,用水准仪校正至找平层水平标高后,固定在基面上
② 支模分仓数,由现场实际情况而定,支模方向一致,不纵横交错
③ 支模完毕后,清除基面多余水份,然后用 108 胶配素水泥浆进行扫浆处理
4.泵送细石混凝土,浇制找平层
5.检测平整度
利用水准仪检测找平层平整度,并用铝合金操平尺刮平直至水平
6.找平层技术指标控制:① 水灰比控制在 0
② 混凝土塌落度控制在 7-9cm
③ 细石混凝土骨料粒径应控制在 10mm 之内
④ 细石混凝土强度最终达到 C25 以上
⑤ 分仓支模宽度以 5
5-6m 条形间隔为宜,以隔仓作业式进行混凝土浇注
⑥ 找平层在初凝时要除去表面的多余泌水
下载后可任意编辑⑦ 足够照明、夜间施工有良好的视线
⑧ 找平层平整度必须符合 GB50209-2024(建筑地面工程施工质量验收法律规范)第二节 硬化剂地面工程施工根据贵公司对新建厂房地面的使用要求,结合我公司自身多年施工经验,地面材料选用长沙瑞京环保科技有限公司地面硬化剂,制订本方案
一、施工工艺流程基面混凝土控制→边角加固→计算覆盖率→第一阶段材料撒布施工→抹平→第二阶段材料撒布施工→抹光→收光→养护
二、硬化剂地面施工1
边角加固:① 边角部位按法律规范要求处置;② 沿边带 100-150mm 宽,用手撒布材料;③ 用抹刀抹平;④ 如须设置切割缝,应在设置切割缝的地方,额外施
