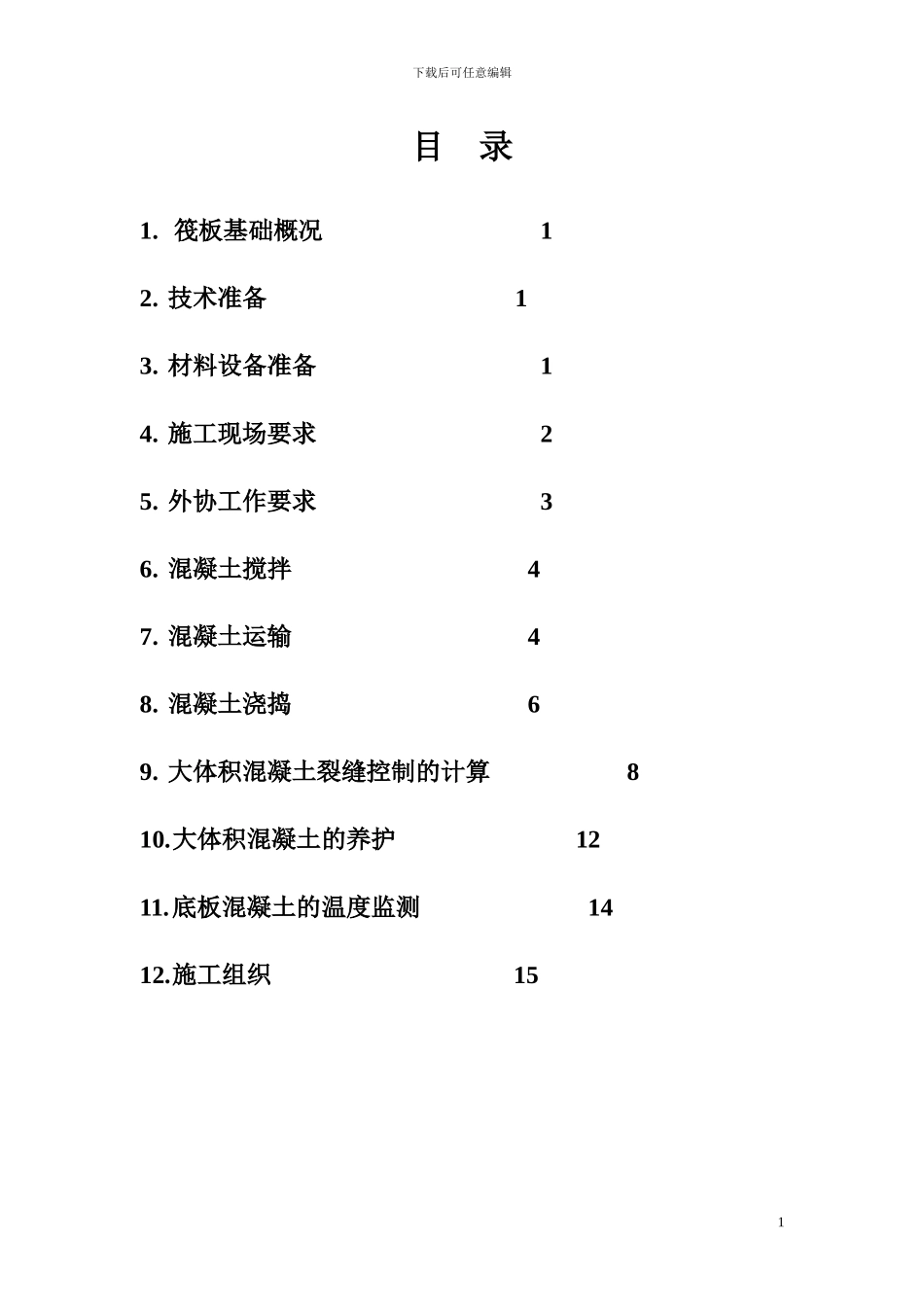

下载后可任意编辑目 录1
筏板基础概况 12
技术准备 13
材料设备准备 14
施工现场要求 25
外协工作要求 36
混凝土搅拌 47
混凝土运输 48
混凝土浇捣 69
大体积混凝土裂缝控制的计算 810
大体积混凝土的养护 1211
底板混凝土的温度监测 1412

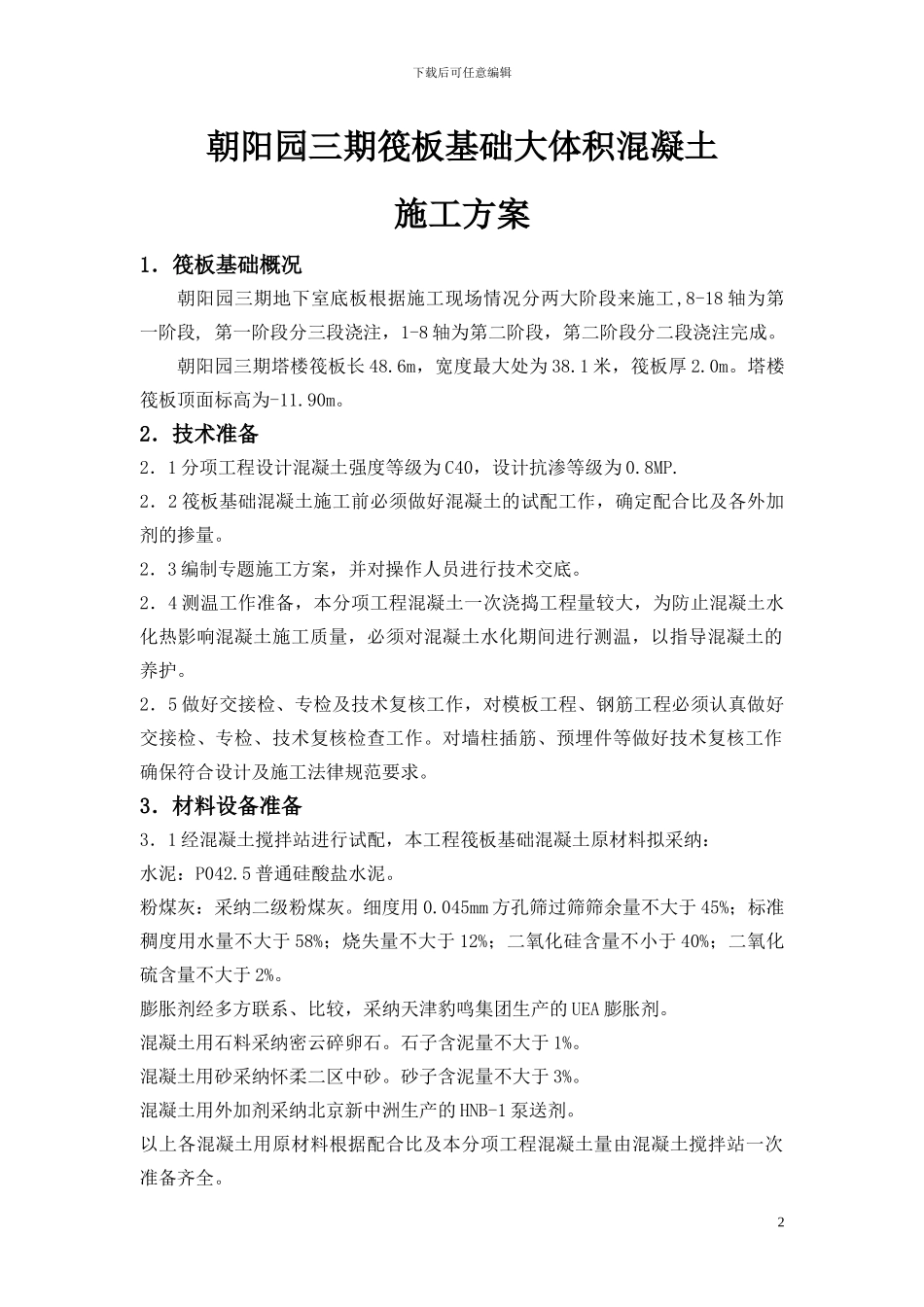

施工组织 15 1下载后可任意编辑朝阳园三期筏板基础大体积混凝土施工方案1.筏板基础概况朝阳园三期地下室底板根据施工现场情况分两大阶段来施工,8-18 轴为第一阶段, 第一阶段分三段浇注,1-8 轴为第二阶段,第二阶段分二段浇注完成
朝阳园三期塔楼筏板长 48
6m,宽度最大处为 38
1 米,筏板厚 2
塔楼筏板顶面标高为-11
2.技术准备2.1 分项工程设计混凝土强度等级为 C40,设计抗渗等级为 0
2.2 筏板基础混凝土施工前必须做好混凝土的试配工作,确定配合比及各外加剂的掺量
2.3 编制专题施工方案,并对操作人员进行技术交底
2.4 测温工作准备,本分项工程混凝土一次浇捣工程量较大,为防止混凝土水化热影响混凝土施工质量,必须对混凝土水化期间进行测温,以指导混凝土的养护
2.5 做好交接检、专检及技术复核工作,对模板工程、钢筋工程必须认真做好交接检、专检、技术复核检查工作
对墙柱插筋、预埋件等做好技术复核工作确保符合设计及施工法律规范要求

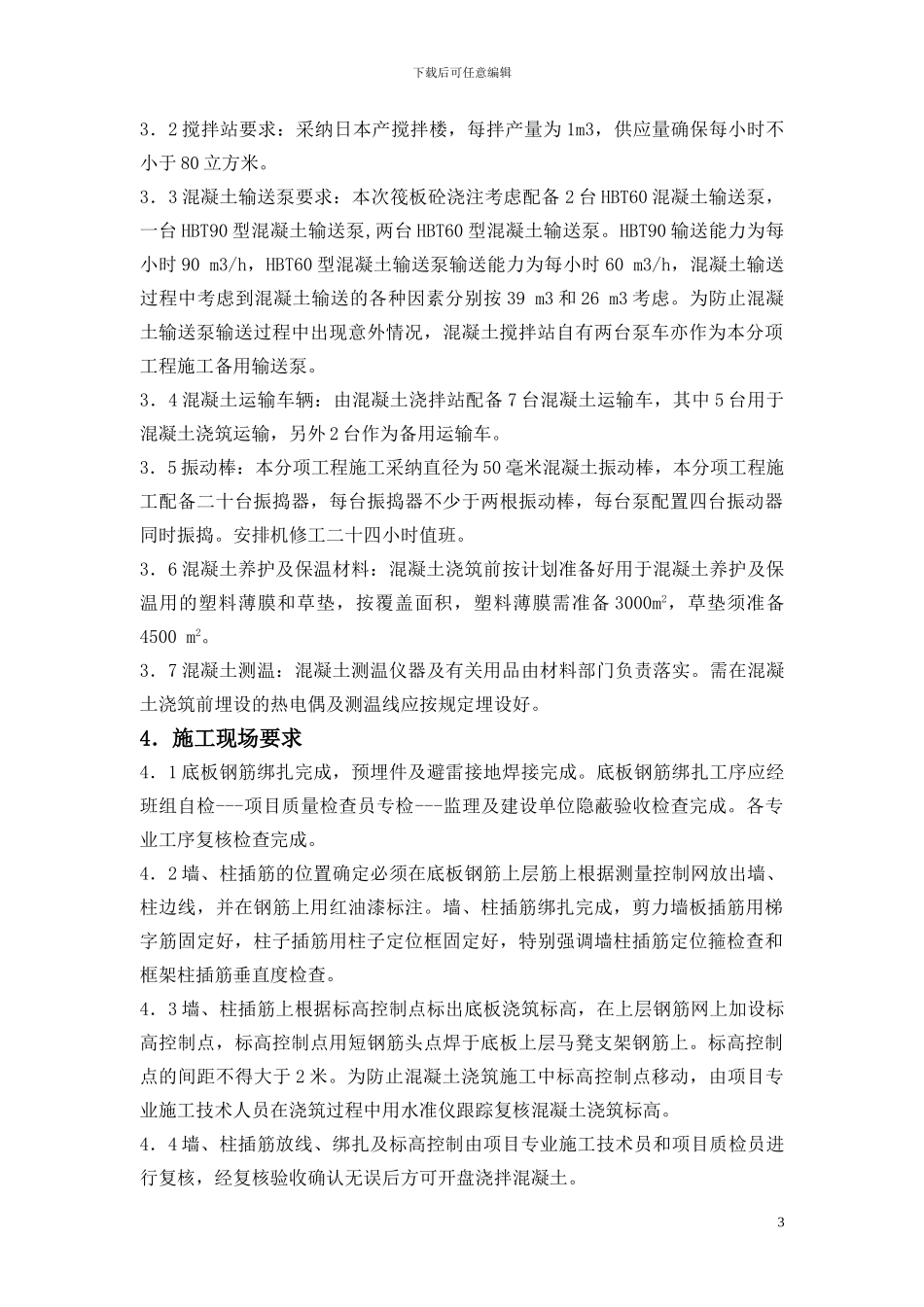

3.材料设备准备3.1 经混凝土搅拌站进行试配,本工程筏板基础混凝土原材料拟采纳:水泥:P042
5 普通硅酸盐水泥
粉煤灰:采纳二级粉煤灰
045mm 方孔筛过筛筛余量不大于 45%;标准稠度用水量不大于 58%;烧失量不大于 12%;二氧化硅含量不小于 40%;二氧化硫含量不大于 2%
膨胀剂经多方联系、比较,采纳天津豹鸣集团生产的 UEA 膨胀剂
混凝土用石料采纳密云碎卵石
石子含泥量不大于 1%
