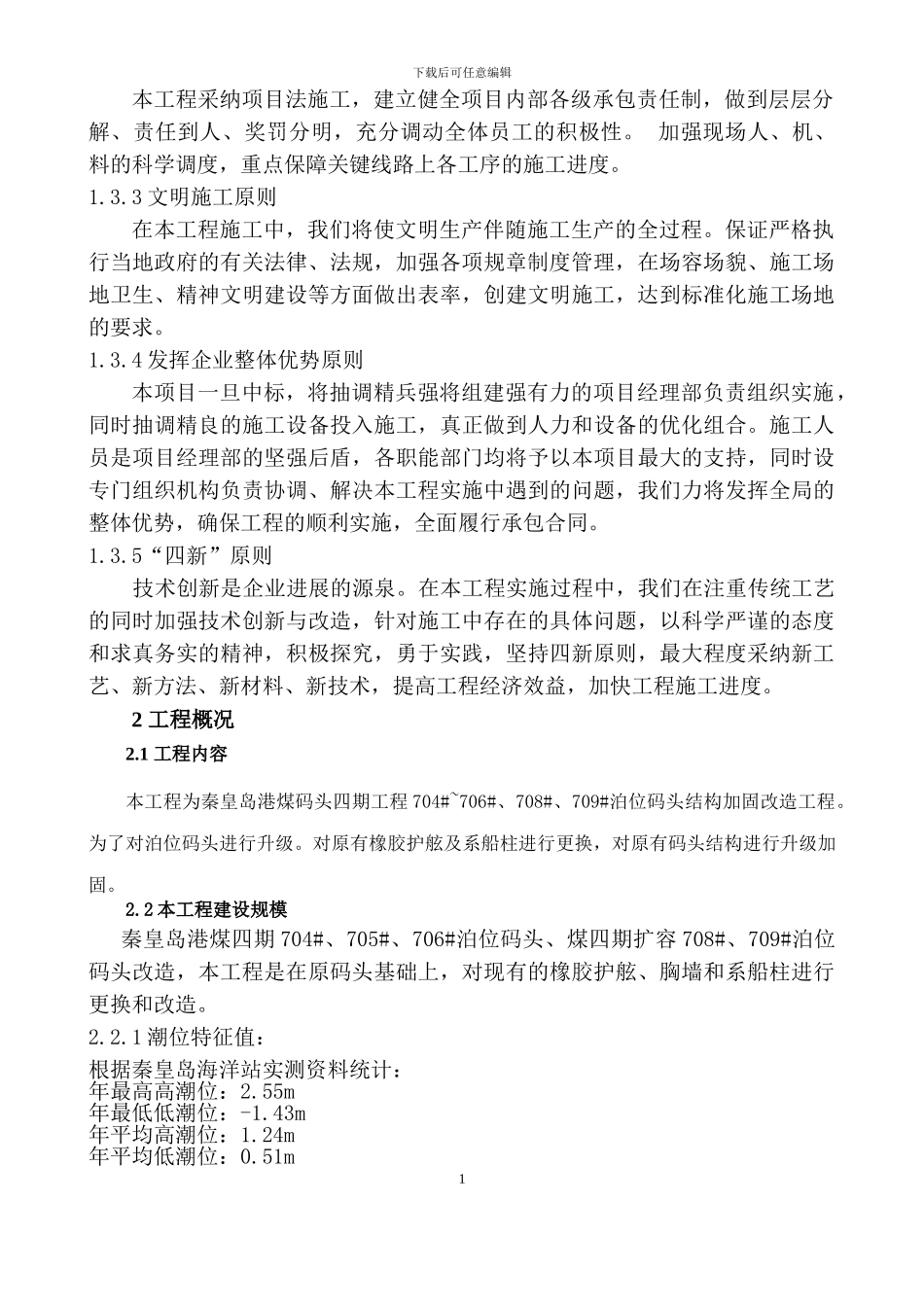

下载后可任意编辑秦皇岛港煤码头四期工程 704#~706#、708#、709#泊位码头结构加固改造工程胸墙混凝土拆除施工方案河北港口集团港口工程有限公司第四项目部下载后可任意编辑拆除施工方案第一章 工程提要1 编制依据1、交通运输部水运工管函〔2024〕 号,37《关于印发“码头结构加固改造工程方案”和“码头结构加固改造工程竣工验收报告”编制格式的通知》;2、交通运输部《关于沿海港口码头结构加固改造有关事宜的通告》(2024 年第 4 号);3、交通运输部《关于印发<沿海港口码头结构加固改造工作座谈会会议纪要>的通知》(厅水运便〔2024〕108 号);4、秦皇岛港股份有限公司 “关于秦皇岛港码头结构加固改造方案的委托书”;5、《海港总平面设计法律规范》(JTJ211-99)及其局部修订;6、《港口工程荷载法律规范》(JTS144-1-2024);7、《重力式码头设计与施工法律规范》(JTS167-2-2024);8、《水运工程混凝土施工法律规范》(JTS202-2024)9、《海港水文法律规范》(JTJ213-98);10、中交一航院出版的有关泊位的设计文件;11、《秦皇岛港码头结构加固改造工程码头评估报告》,交通运输部天津水运工程科学讨论院,交通水运工程试验检测中心,天津津滨建质工程试验检测有限公司(2024 年 4 月);12 、 《 秦 皇 岛 港 航 道 及 港 池 通 航 能 力 论 证 报 告 》 , 大 连 海 事 大 学(2024.12)。2 编制原则我们的服务宗旨是“不仅让业主满意,更让业主成功”,为此,我们编制的施工组织设计遵循以下原则。1.3.1 质量原则 “百年大计,质量第一”,质量是企业的生命,我们本着对国家、对业主高度负责的责任心和使命感,严格根据设计文件,遵照有关技术法律规范、技术标准及质量检验标准组织施工,大力加强质量管理,服从业主和监理工程师的指导与监督,本工程质量目标是达到《水运工程质量检验标准》(JTS257-2024)及国家、省、市相关技术法律规范,并达到合格标准。1.3.2 工期控制原则0下载后可任意编辑本工程采纳项目法施工,建立健全项目内部各级承包责任制,做到层层分解、责任到人、奖罚分明,充分调动全体员工的积极性。 加强现场人、机、料的科学调度,重点保障关键线路上各工序的施工进度。1.3.3 文明施工原则在本工程施工中,我们将使文明生产伴随施工生产的全过程。保证严格执行当地政府的有关法律、法规,加强各项规章制度管理,在场容场貌、施工场地卫生、精神文明建设等方面做出...
