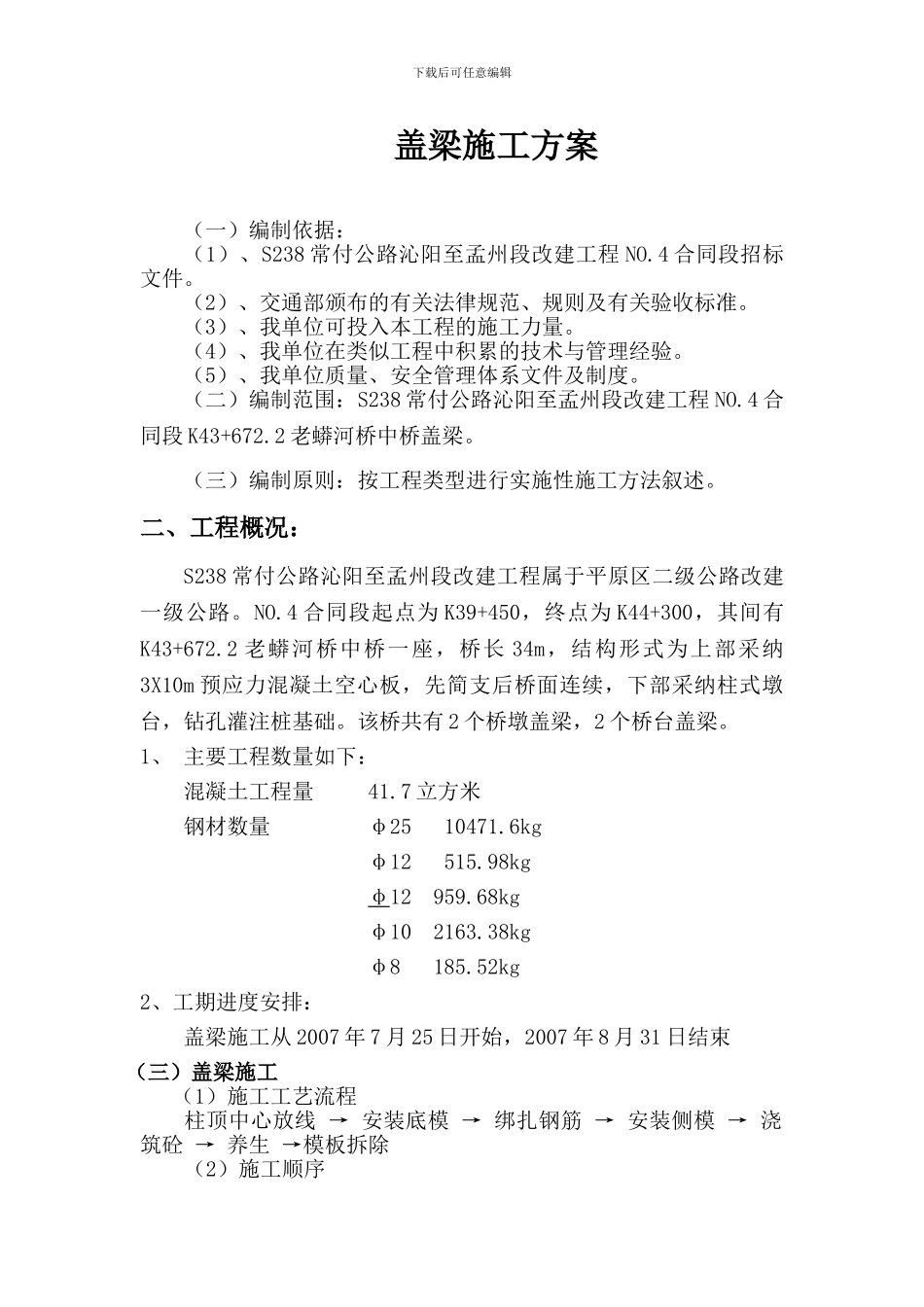

下载后可任意编辑盖梁施工方案(一)编制依据:(1)、S238 常付公路沁阳至孟州段改建工程 NO
4 合同段招标文件
(2)、交通部颁布的有关法律规范、规则及有关验收标准
(3)、我单位可投入本工程的施工力量
(4)、我单位在类似工程中积累的技术与管理经验
(5)、我单位质量、安全管理体系文件及制度
(二)编制范围:S238 常付公路沁阳至孟州段改建工程 NO
4 合同段 K43+672
2 老蟒河桥中桥盖梁
(三)编制原则:按工程类型进行实施性施工方法叙述
二、工程概况:S238 常付公路沁阳至孟州段改建工程属于平原区二级公路改建一级公路
4 合同段起点为 K39+450,终点为 K44+300,其间有K43+672
2 老蟒河桥中桥一座,桥长 34m,结构形式为上部采纳3X10m 预应力混凝土空心板,先简支后桥面连续,下部采纳柱式墩台,钻孔灌注桩基础
该桥共有 2 个桥墩盖梁,2 个桥台盖梁
1、 主要工程数量如下:混凝土工程量 41
7 立方米钢材数量 φ25 10471
6kgφ12 515
98kgφ12 959
68kgφ10 2163
38kg φ8 185

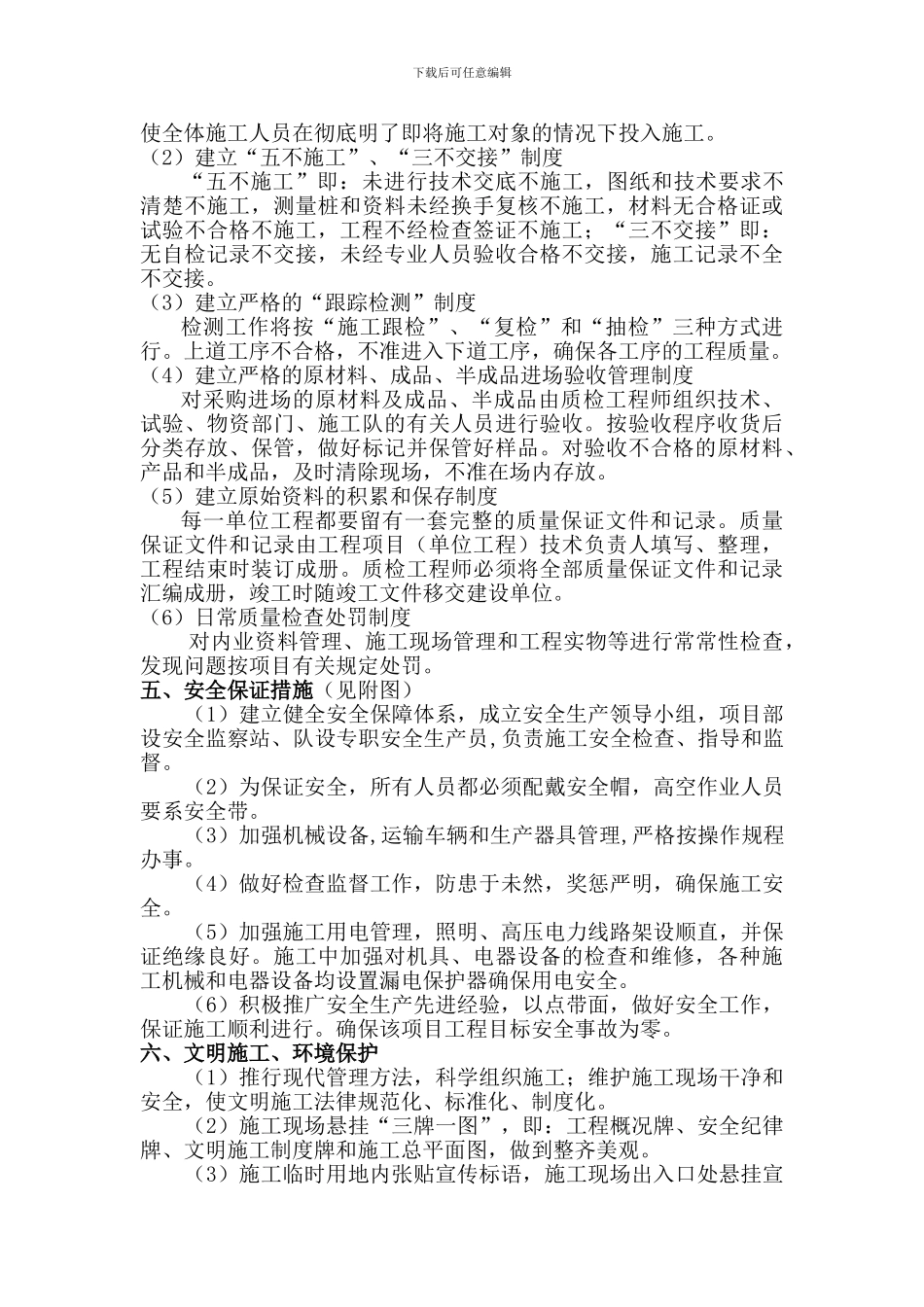

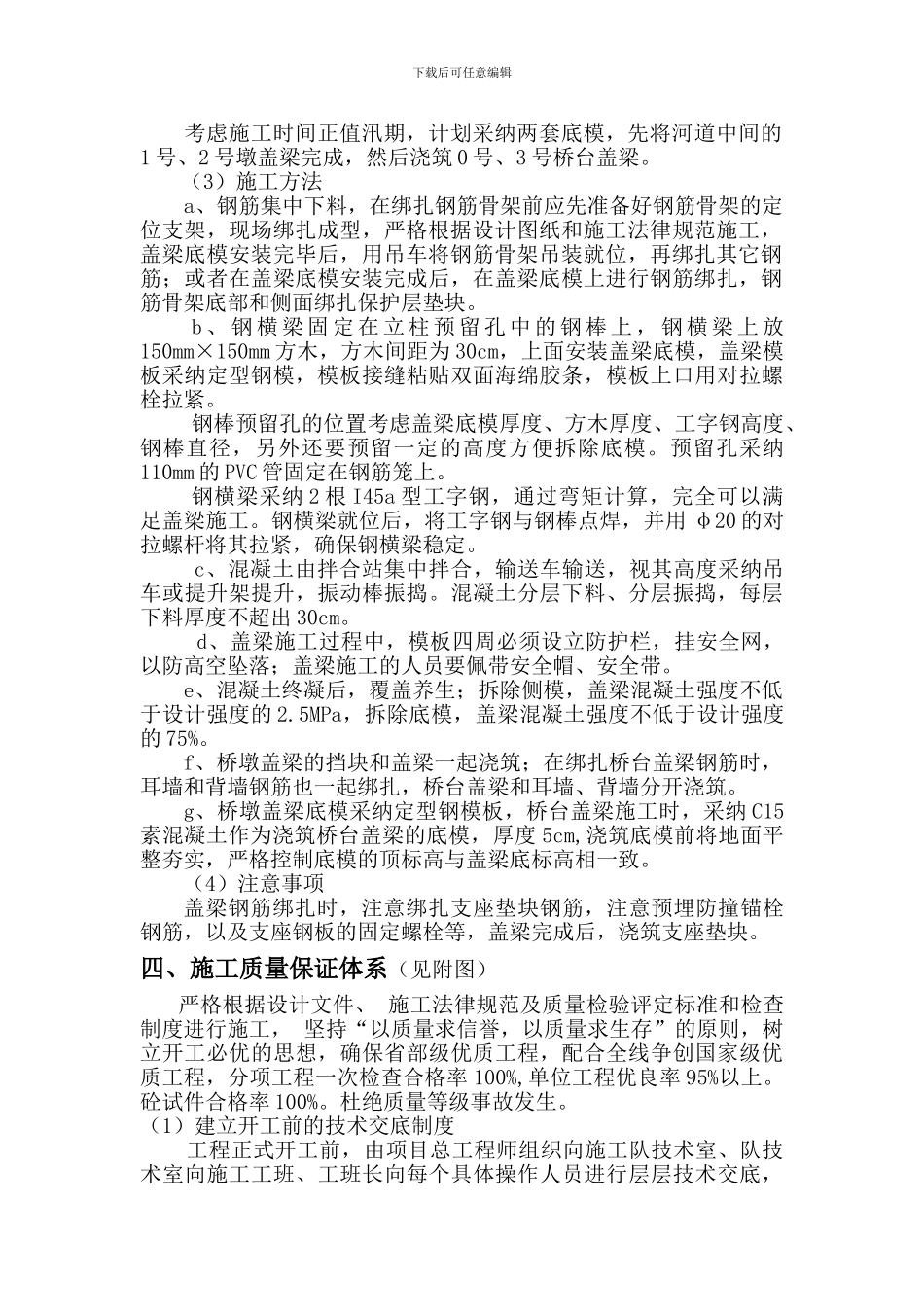

52kg2、工期进度安排:盖梁施工从 2007 年 7 月 25 日开始,2007 年 8 月 31 日结束(三)盖梁施工 (1)施工工艺流程柱顶中心放线 → 安装底模 → 绑扎钢筋 → 安装侧模 → 浇筑砼 → 养生 →模板拆除(2)施工顺序下载后可任意编辑考虑施工时间正值汛期,计划采纳两套底模,先将河道中间的1 号、2 号墩盖梁完成,然后浇筑 0 号、3 号桥台盖梁
(3)施工方法 a、钢筋集中下料,在绑扎钢筋骨架前应先准备好钢筋骨架的定位支架,现场绑扎成型,严格根据设计图纸和施工法律规范施工,盖梁底模安装完毕后,用吊车将钢筋骨架吊装就位,再绑扎其它钢筋;或者在盖梁底模安装完成后,在盖梁底模上进
