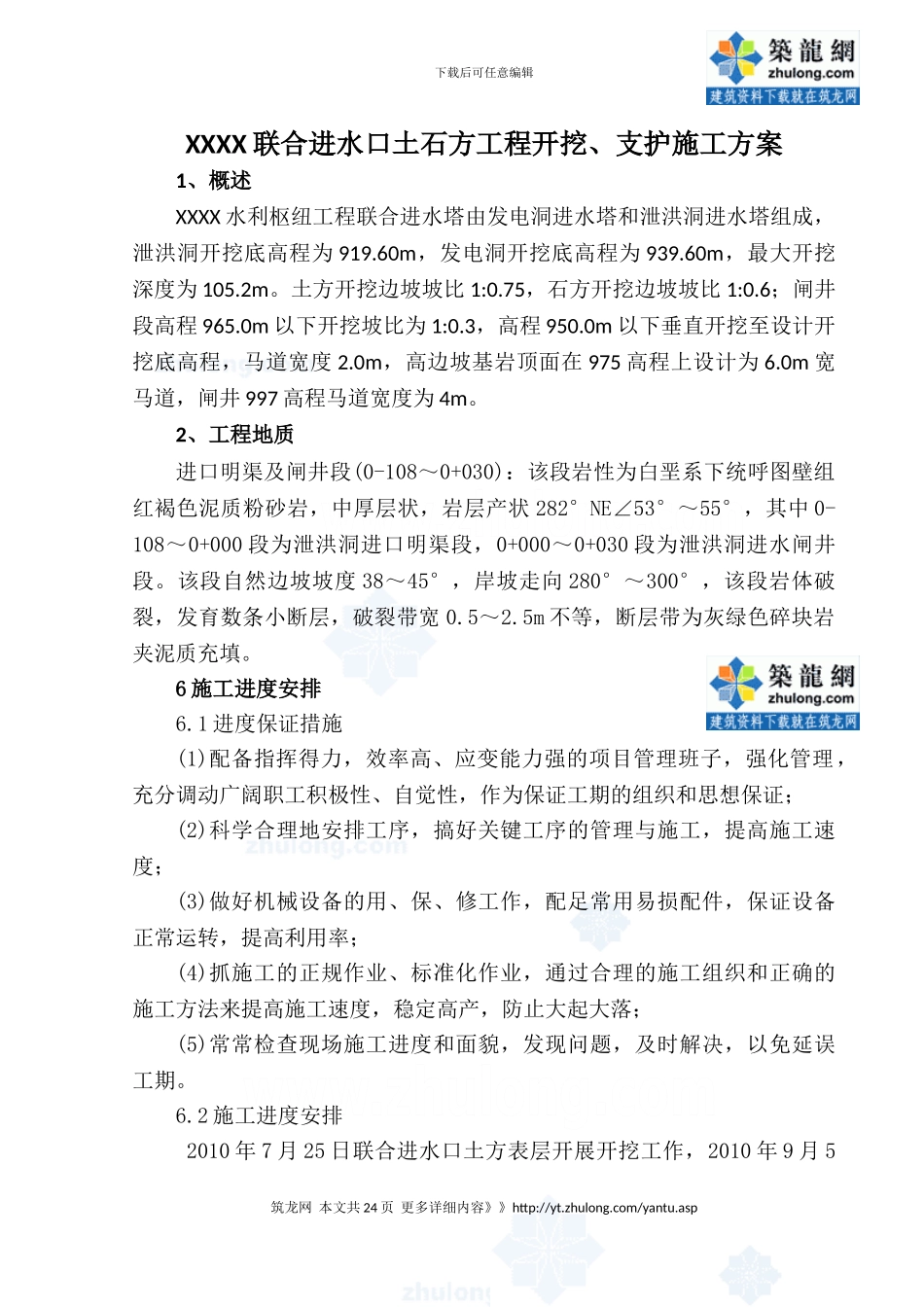

下载后可任意编辑XXXX 联合进水口土石方工程开挖、支护施工方案1、概述XXXX 水利枢纽工程联合进水塔由发电洞进水塔和泄洪洞进水塔组成,泄洪洞开挖底高程为 919
60m,发电洞开挖底高程为 939
60m,最大开挖深度为 105
土方开挖边坡坡比 1:0
75,石方开挖边坡坡比 1:0
6;闸井段高程 965
0m 以下开挖坡比为 1:0
3,高程 950
0m 以下垂直开挖至设计开挖底高程,马道宽度 2
0m,高边坡基岩顶面在 975 高程上设计为 6
0m 宽马道,闸井 997 高程马道宽度为 4m
2、工程地质进口明渠及闸井段(0-108~0+030):该段岩性为白垩系下统呼图壁组红褐色泥质粉砂岩,中厚层状,岩层产状 282°NE∠53°~55°,其中 0-108~0+000 段为泄洪洞进口明渠段,0+000~0+030 段为泄洪洞进水闸井段
该段自然边坡坡度 38~45°,岸坡走向 280°~300°,该段岩体破裂,发育数条小断层,破裂带宽 0
5m 不等,断层带为灰绿色碎块岩夹泥质充填
6 施工进度安排6
1 进度保证措施(1)配备指挥得力,效率高、应变能力强的项目管理班子,强化管理,充分调动广阔职工积极性、自觉性,作为保证工期的组织和思想保证;(2)科学合理地安排工序,搞好关键工序的管理与施工,提高施工速度;(3)做好机械设备的用、保、修工作,配足常用易损配件,保证设备正常运转,提高利用率;(4)抓施工的正规作业、标准化作业,通过合理的施工组织和正确的施工方法来提高施工速度,稳定高产,防止大起大落;(5)常常检查现场施工进度和面貌,发现问题,及时解决,以免延误工期

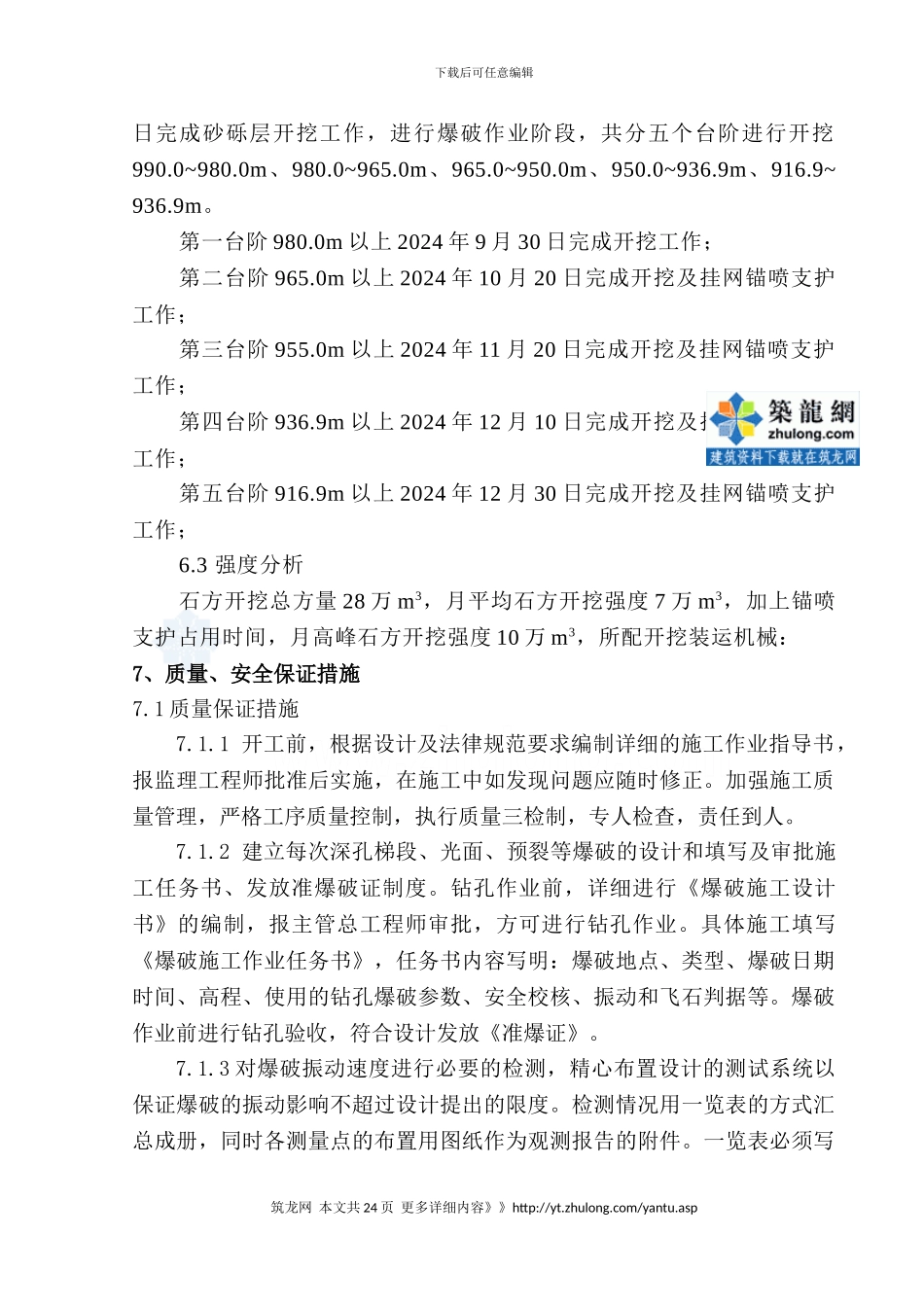

2 施工进度安排2010 年 7 月 25 日联合进水口土方表层开展开挖工作,2010 年 9 月 5筑龙网 本文共 24 页 更多详细内容》》http://yt
