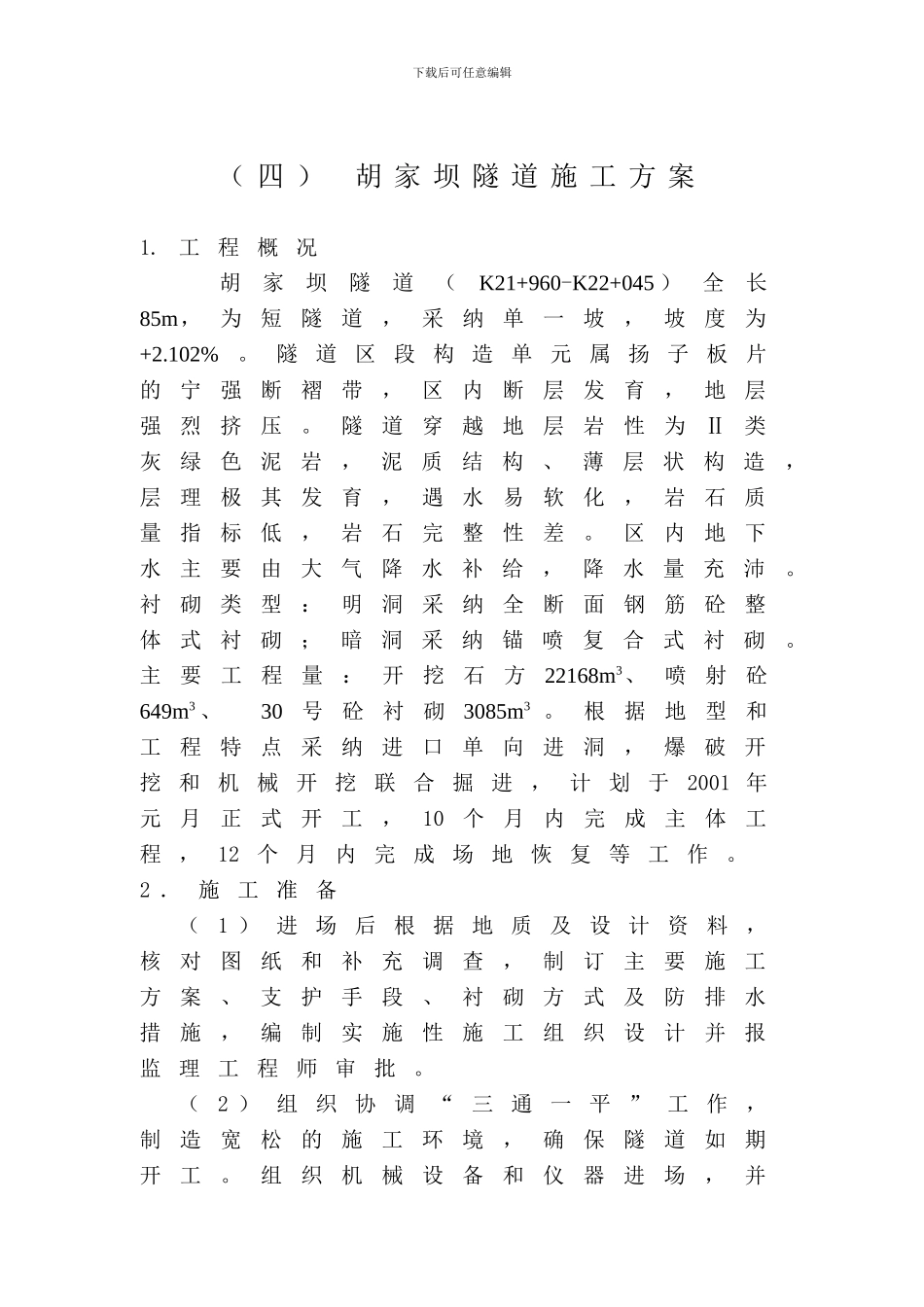

下载后可任意编辑( 四 ) 胡 家 坝 隧 道 施 工 方 案1. 工 程 概 况 胡家坝隧道(K21+960-K22+045 )全长85m,为短隧道,采纳单一坡,坡度为+2.102%。 隧 道 区 段 构 造 单 元 属 扬 子 板 片的宁强断褶带,区内断层发育,地层强烈挤压。隧道穿越地层岩性为Ⅱ类灰绿色泥岩,泥质结构、薄层状构造,层理极其发育,遇水易软化,岩石质量指标低,岩石完整性差。区内地下水主要由大气降水补给,降水量充沛。衬砌类型:明洞采纳全断面钢筋砼整体式衬砌;暗洞采纳锚喷复合式衬砌。主要工程量:开挖石方22168m3、喷射砼649m3 、 30号砼衬砌3085m3 。根据地型和工程特点采纳进口单向进洞,爆破开挖 和 机 械 开 挖 联 合 掘 进 , 计 划 于2001 年元月正式开工,10个月内完成主体工程 ,12 个 月 内 完 成 场 地 恢 复 等 工 作 。2 . 施 工 准 备( 1 ) 进 场 后 根 据 地 质 及 设 计 资 料 ,核对图纸和补充调查,制订主要施工方案、支护手段、衬砌方式及防排水措施,编制实施性施工组织设计并报监 理 工 程 师 审 批 。( 2 ) 组 织 协 调 “ 三 通 一 平 ” 工 作 ,制造宽松的施工环境,确保隧道如期开工。组织机械设备和仪器进场,并下载后可任意编辑对 设 备 和 仪 器 进 行 检 修 、 调 试 和 校 核。( 3 ) 准 备 前 期 施 工 所 需 的 材 料 , 并根据有关规定进行试验。在得到监理工程师的批准之后,及时采购运至指定的堆料场。试验确定各类型号砼、砂浆配合比,其强度指标符合技术法律 规 范 规 定 , 并 报 监 理 工 程 师 审 批 。( 4 ) 开 工 前 , 进 行 线 路 平 面 控 制 导线点、线路中线桩及标高控制水准基桩的复测,并进行必要的加桩、加固、移 设 桩 志 及 水 准 点 。( 5 ) 复 测 后 在 隧 道 洞 口 便 于 量 测 的地方设立进出口永久性控制桩,并将其纳入平面控制网。在隧道进出口分别设立轴线标点及两个以上的后视桩标,并分别设立三个水准点作为进洞依据,并对隧道两端线控制点及水准点 进 行 联 测 ,使 其满 足 精度 要求 。( 6 ) 洞 内轴 线 采 纳 导 线 控 制 ,直线段每10m,曲线段每5m 测设一个施工中线桩。掘进采纳激光准直仪导向以确保 掘 进 准 确无 误。3. 洞 口 明 洞...
