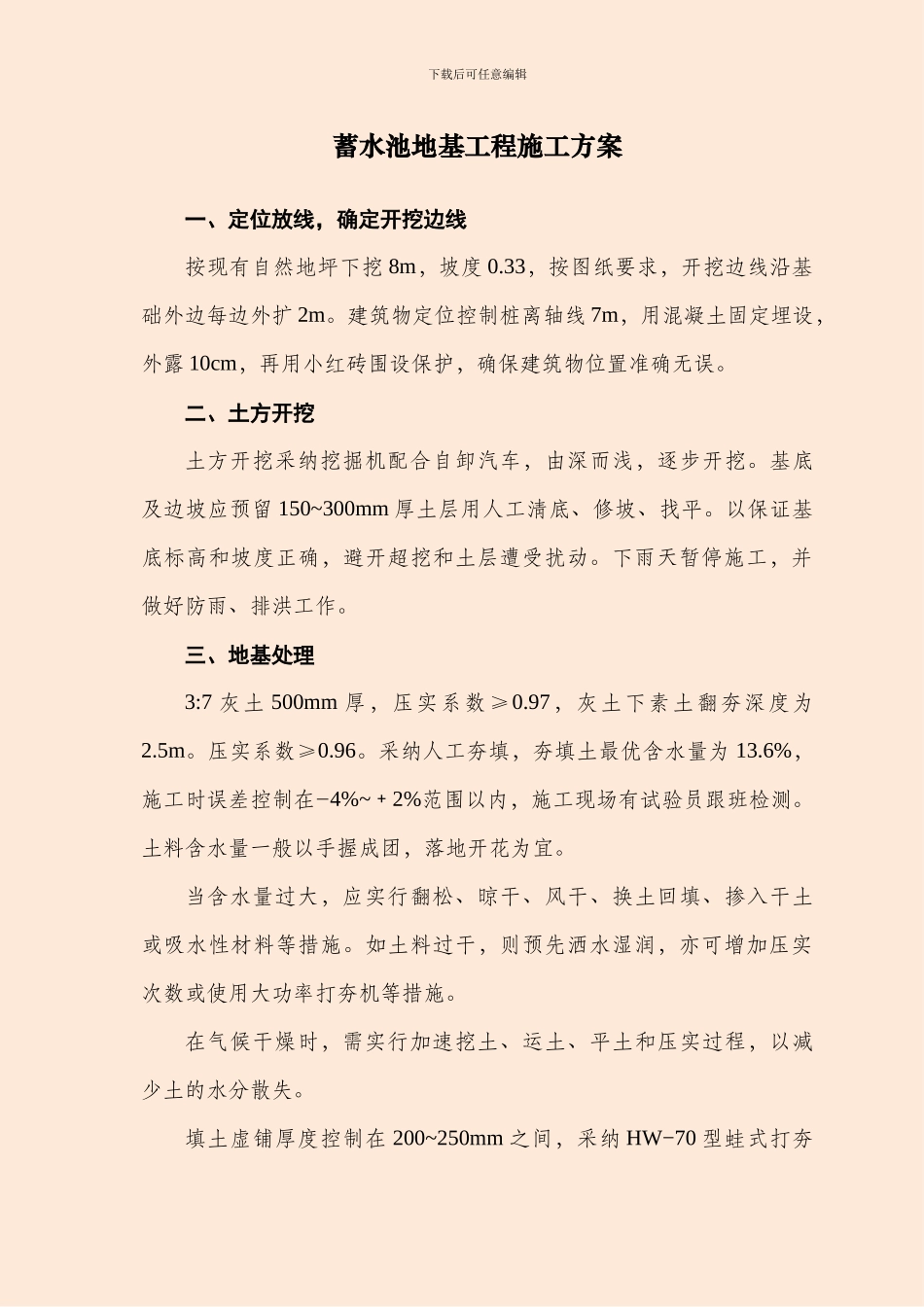

下载后可任意编辑蓄水池地基工程施工方案一、定位放线,确定开挖边线按现有自然地坪下挖 8m,坡度 0
33,按图纸要求,开挖边线沿基础外边每边外扩 2m
建筑物定位控制桩离轴线 7m,用混凝土固定埋设,外露 10cm,再用小红砖围设保护,确保建筑物位置准确无误
二、土方开挖土方开挖采纳挖掘机配合自卸汽车,由深而浅,逐步开挖
基底及边坡应预留 150~300mm 厚土层用人工淸底、修坡、找平
以保证基底标高和坡度正确,避开超挖和土层遭受扰动
下雨天暂停施工,并做好防雨、排洪工作
三、地基处理3:7 灰土 500mm 厚,压实系数≥0
97,灰土下素土翻夯深度为2
压实系数≥0
采纳人工夯填,夯填土最优含水量为 13
6%,施工时误差控制在−4%~2%﹢范围以内,施工现场有试验员跟班检测
土料含水量一般以手握成团,落地开花为宜
当含水量过大,应实行翻松、晾干、风干、换土回填、掺入干土或吸水性材料等措施
如土料过干,则预先洒水湿润,亦可增加压实次数或使用大功率打夯机等措施
在气候干燥时,需实行加速挖土、运土、平土和压实过程,以减少土的水分散失
填土虚铺厚度控制在 200~250mm 之间,采纳 HW−70 型蛙式打夯下载后可任意编辑机,打夯按一定方向进行,由四边开始夯向中间,一夯压半夯,夯夯相连,行行相连,两遍纵横交叉,分层夯打,每层压实 3~4 遍,夯实后约 100~150mm 之间,经现场见证取样合格后,可进行灰土夯填
灰土500mm 厚分三至四次夯填,每层厚度约 150~200mm 之间,每层取样一组,符合设计要求后,才能填筑上层
夯完最后一层灰土后,用人工修整、找平,再次洒水湿润,略微晾干后,再次夯压
经现场取样合格后,方可进入下道工序
四、注意事项灰土夯完后,假如不能及时进行下道工序,必须用土覆盖,以防太阳暴晒,水分蒸发;灰土完成后 30 天内也不得用水浸泡,
