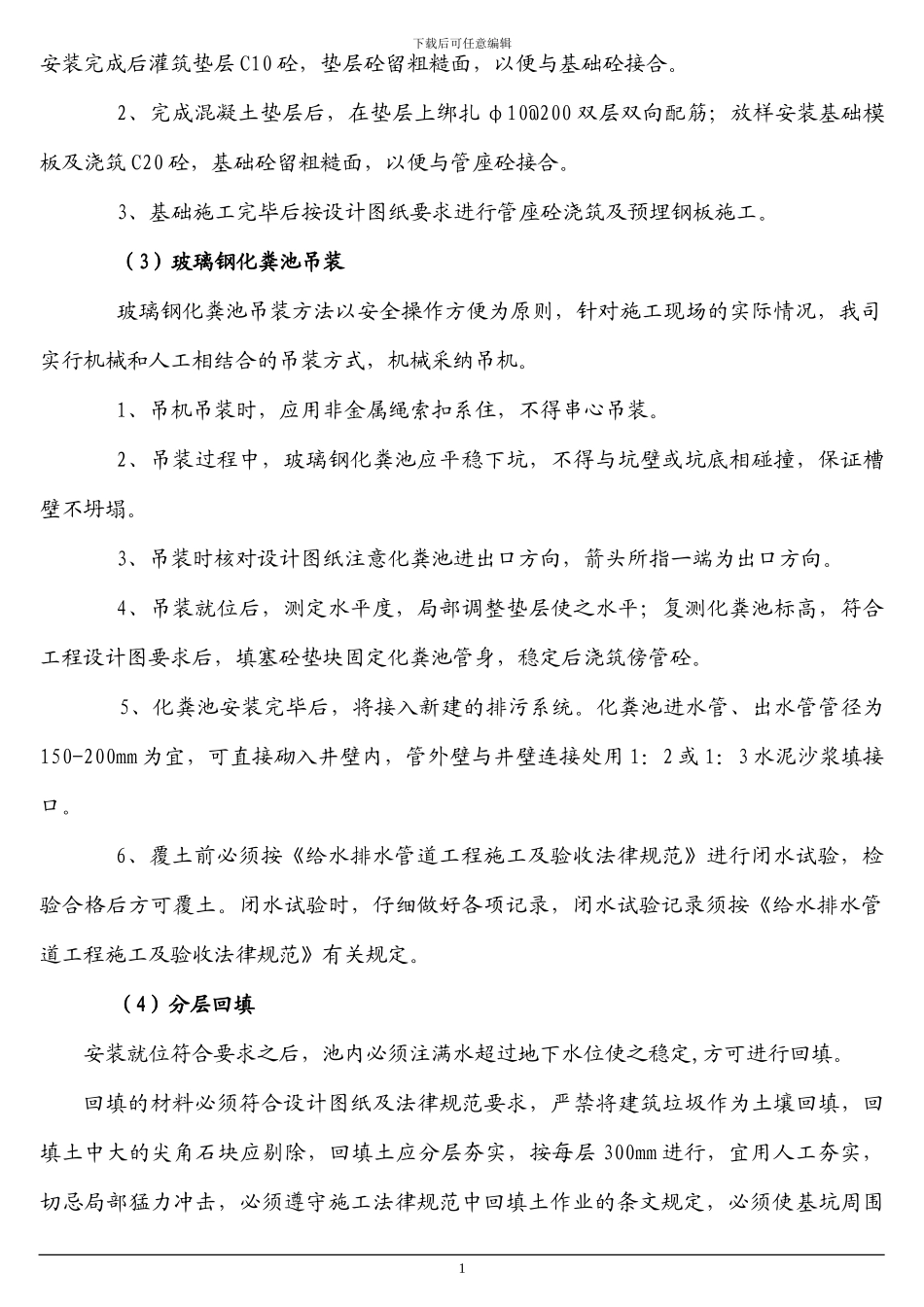

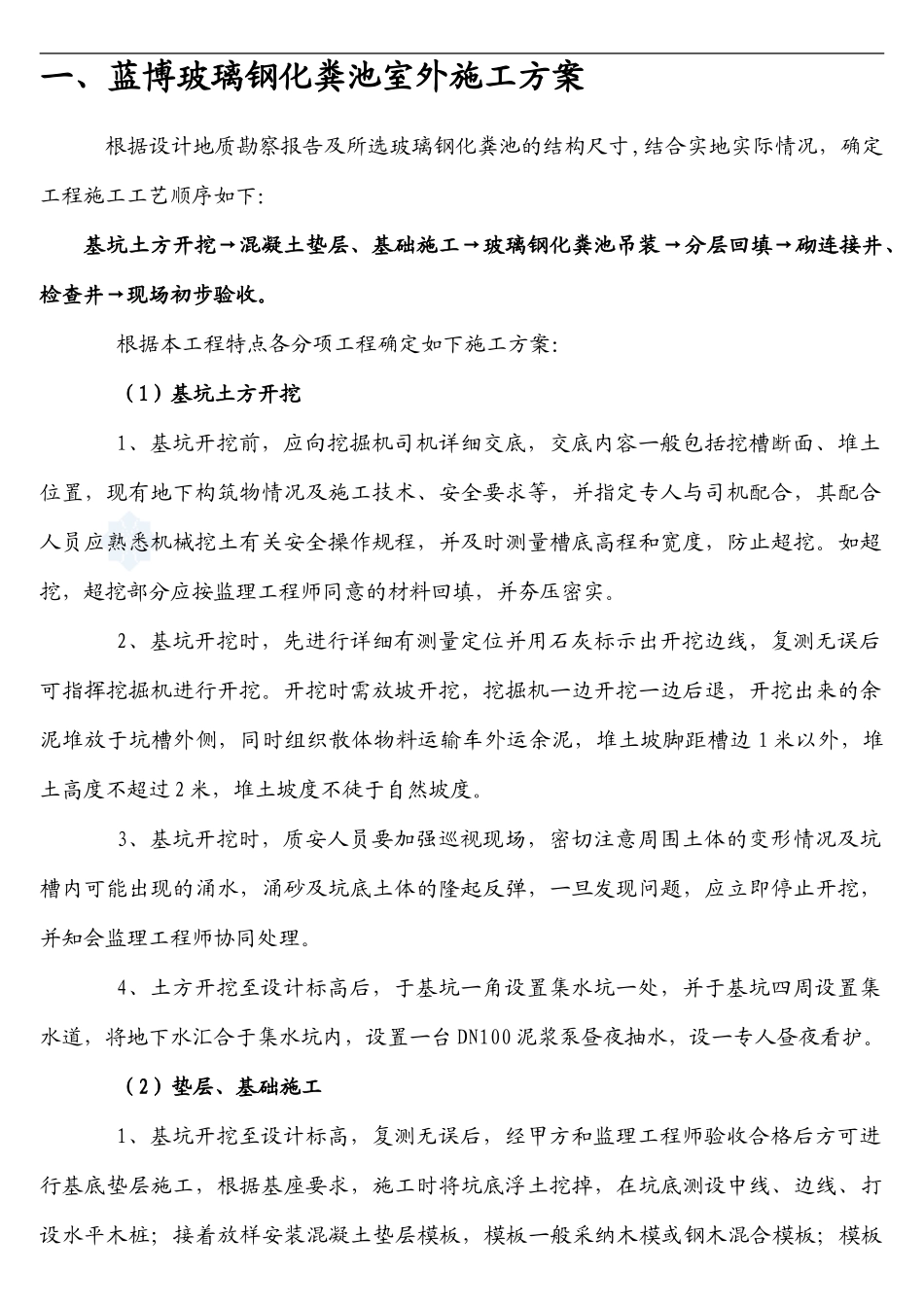

一、蓝博玻璃钢化粪池室外施工方案根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合实地实际情况,确定工程施工工艺顺序如下:基坑土方开挖→混凝土垫层、基础施工→玻璃钢化粪池吊装→分层回填→砌连接井、检查井→现场初步验收。根据本工程特点各分项工程确定如下施工方案:(1)基坑土方开挖1、基坑开挖前,应向挖掘机司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。2、基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖。开挖时需放坡开挖,挖掘机一边开挖一边后退,开挖出来的余泥堆放于坑槽外侧,同时组织散体物料运输车外运余泥,堆土坡脚距槽边 1 米以外,堆土高度不超过 2 米,堆土坡度不徒于自然坡度。3、基坑开挖时,质安人员要加强巡视现场,密切注意周围土体的变形情况及坑槽内可能出现的涌水,涌砂及坑底土体的隆起反弹,一旦发现问题,应立即停止开挖,并知会监理工程师协同处理。4、土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇合于集水坑内,设置一台 DN100 泥浆泵昼夜抽水,设一专人昼夜看护。(2)垫层、基础施工1、基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采纳木模或钢木混合模板;模板下载后可任意编辑安装完成后灌筑垫层 C10 砼,垫层砼留粗糙面,以便与基础砼接合。2、完成混凝土垫层后,在垫层上绑扎 φ10@200 双层双向配筋;放样安装基础模板及浇筑 C20 砼,基础砼留粗糙面,以便与管座砼接合。3、基础施工完毕后按设计图纸要求进行管座砼浇筑及预埋钢板施工。(3)玻璃钢化粪池吊装玻璃钢化粪池吊装方法以安全操作方便为原则,针对施工现场的实际情况,我司实行机械和人工相结合的吊装方式,机械采纳吊机。1、吊机吊装时,应用非金属绳索扣系住,不得串心吊装。2、吊装过程中,玻璃钢化粪池应平稳下坑,不得与坑壁或坑底相碰撞,保证槽壁不坍塌。3、吊装时核对设计图纸注意化粪池进出口方向,箭头所指一端为出口方向。4、吊装就位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

蓝博玻璃钢化粪池室外施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
